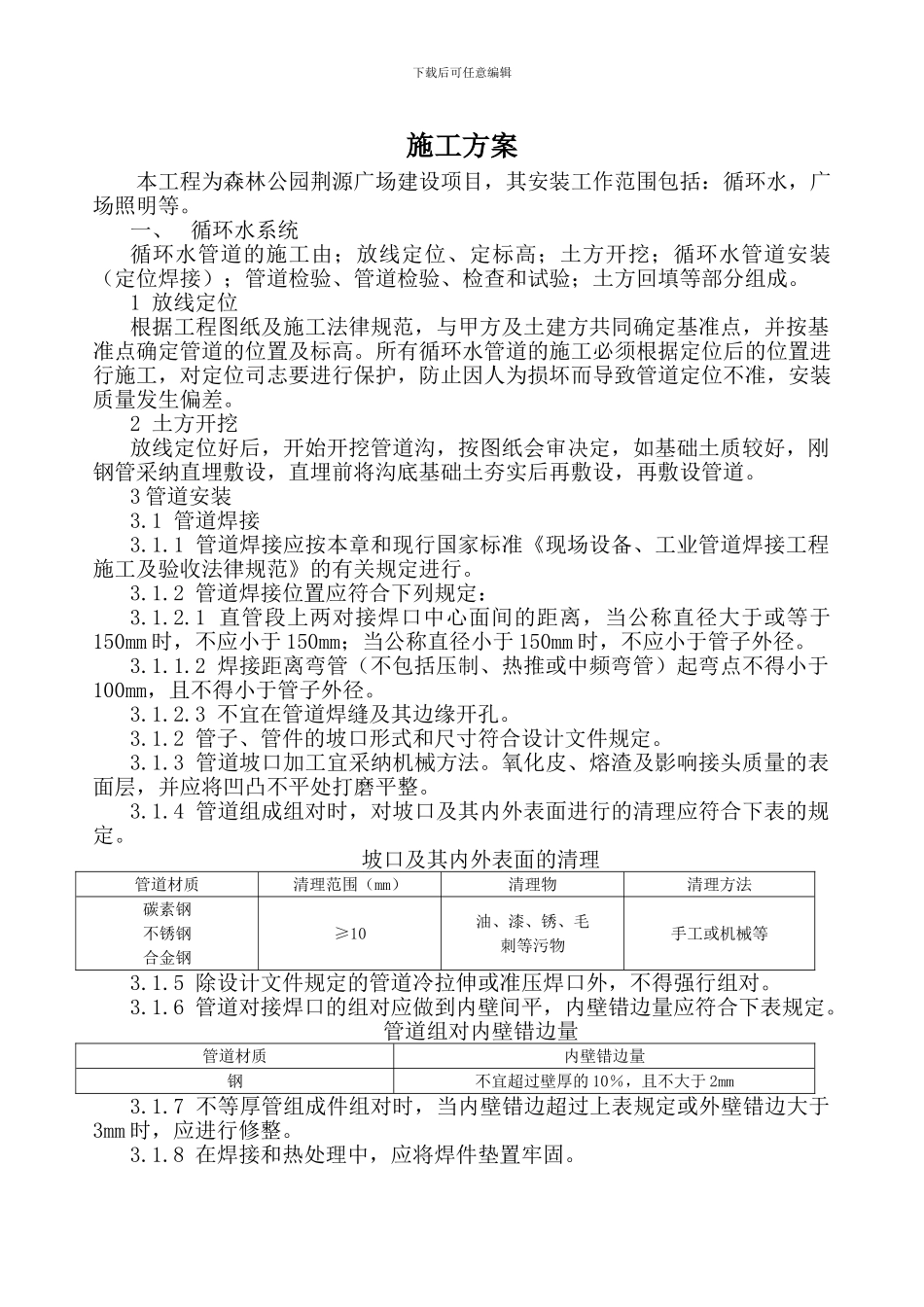

下载后可任意编辑施工方案本工程为森林公园荆源广场建设项目,其安装工作范围包括:循环水,广场照明等
一、 循环水系统循环水管道的施工由;放线定位、定标高;土方开挖;循环水管道安装(定位焊接);管道检验、管道检验、检查和试验;土方回填等部分组成
1 放线定位根据工程图纸及施工法律规范,与甲方及土建方共同确定基准点,并按基准点确定管道的位置及标高
所有循环水管道的施工必须根据定位后的位置进行施工,对定位司志要进行保护,防止因人为损坏而导致管道定位不准,安装质量发生偏差
2 土方开挖放线定位好后,开始开挖管道沟,按图纸会审决定,如基础土质较好,刚钢管采纳直埋敷设,直埋前将沟底基础土夯实后再敷设,再敷设管道
3 管道安装3
1 管道焊接3
1 管道焊接应按本章和现行国家标准《现场设备、工业管道焊接工程施工及验收法律规范》的有关规定进行
2 管道焊接位置应符合下列规定:3
1 直管段上两对接焊口中心面间的距离,当公称直径大于或等于150mm 时,不应小于 150mm;当公称直径小于 150mm 时,不应小于管子外径
2 焊接距离弯管(不包括压制、热推或中频弯管)起弯点不得小于100mm,且不得小于管子外径
3 不宜在管道焊缝及其边缘开孔
2 管子、管件的坡口形式和尺寸符合设计文件规定
3 管道坡口加工宜采纳机械方法
氧化皮、熔渣及影响接头质量的表面层,并应将凹凸不平处打磨平整
4 管道组成组对时,对坡口及其内外表面进行的清理应符合下表的规定
坡口及其内外表面的清理管道材质清理范围(mm)清理物清理方法碳素钢不锈钢合金钢≥10油、漆、锈、毛刺等污物手工或机械等3
5 除设计文件规定的管道冷拉伸或准压焊口外,不得强行组对
6 管道对接焊口的组对应做到内壁间平,内壁错边量应符合下表规定
管道组对内壁错边量管道材质
