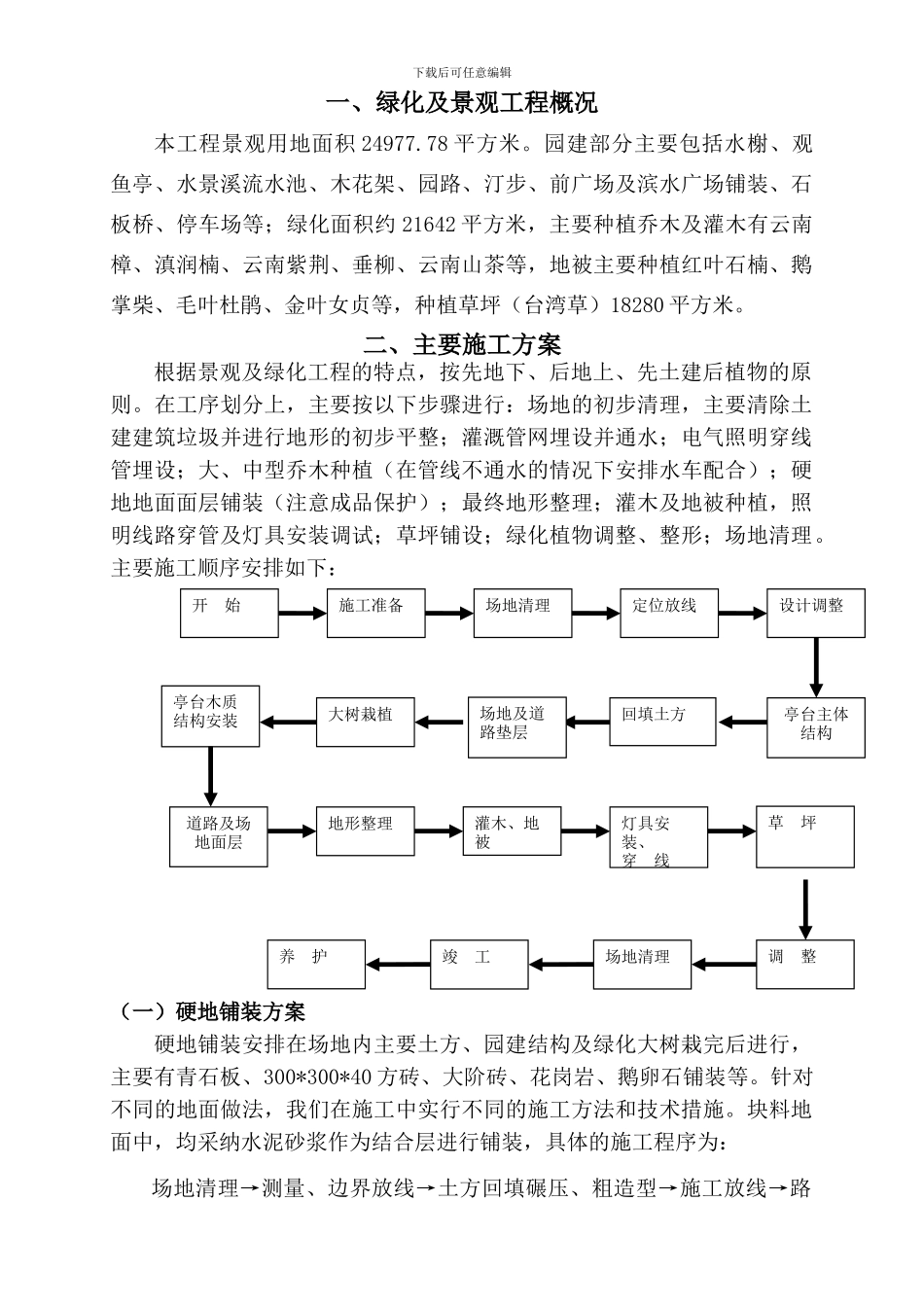

下载后可任意编辑一、绿化及景观工程概况本工程景观用地面积 24977
78 平方米
园建部分主要包括水榭、观鱼亭、水景溪流水池、木花架、园路、汀步、前广场及滨水广场铺装、石板桥、停车场等;绿化面积约 21642 平方米,主要种植乔木及灌木有云南樟、滇润楠、云南紫荆、垂柳、云南山茶等,地被主要种植红叶石楠、鹅掌柴、毛叶杜鹃、金叶女贞等,种植草坪(台湾草)18280 平方米
二、主要施工方案根据景观及绿化工程的特点,按先地下、后地上、先土建后植物的原则
在工序划分上,主要按以下步骤进行:场地的初步清理,主要清除土建建筑垃圾并进行地形的初步平整;灌溉管网埋设并通水;电气照明穿线管埋设;大、中型乔木种植(在管线不通水的情况下安排水车配合);硬地地面面层铺装(注意成品保护);最终地形整理;灌木及地被种植,照明线路穿管及灯具安装调试;草坪铺设;绿化植物调整、整形;场地清理
主要施工顺序安排如下:(一)硬地铺装方案 硬地铺装安排在场地内主要土方、园建结构及绿化大树栽完后进行,主要有青石板、300*300*40 方砖、大阶砖、花岗岩、鹅卵石铺装等
针对不同的地面做法,我们在施工中实行不同的施工方法和技术措施

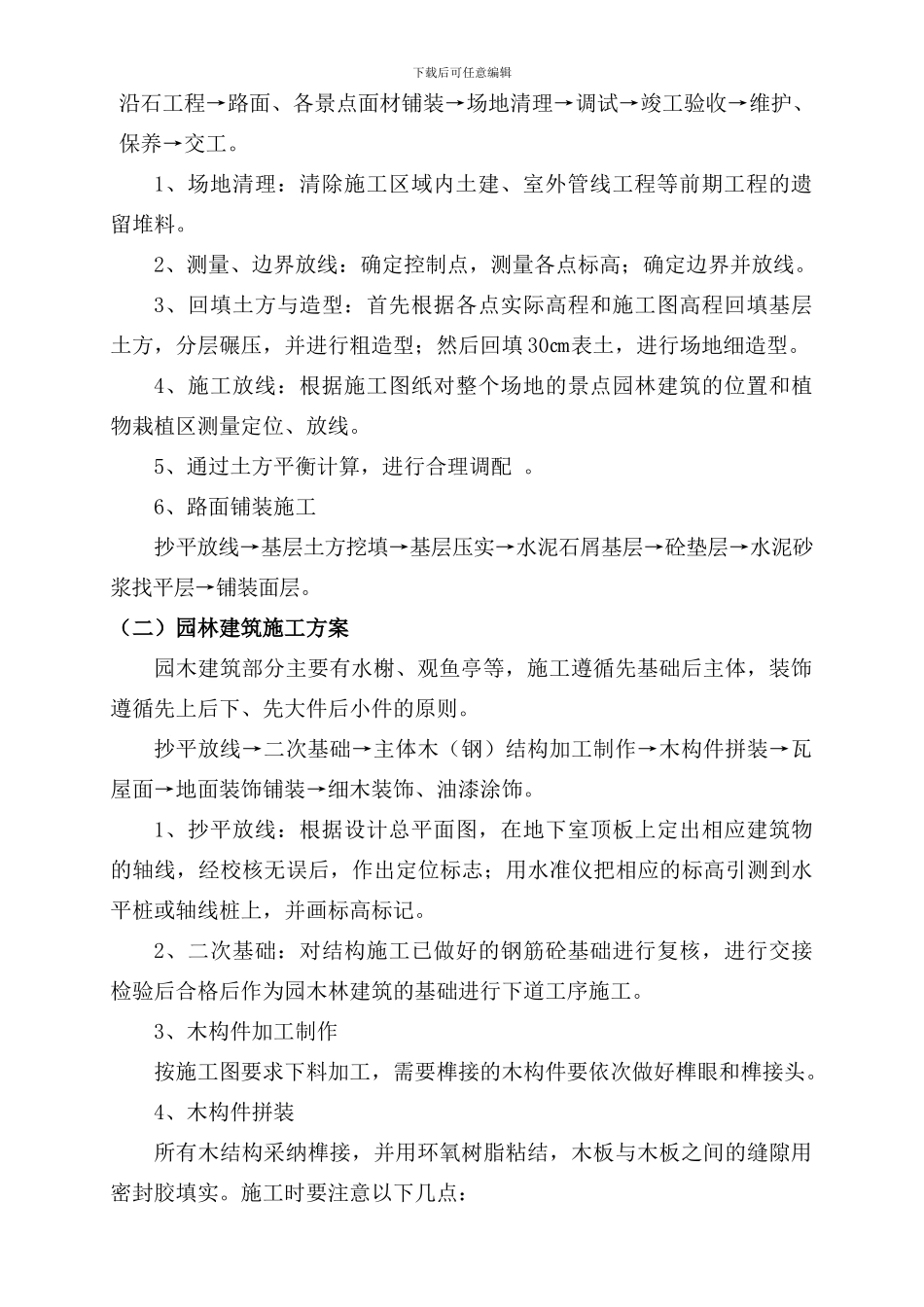

块料地面中,均采纳水泥砂浆作为结合层进行铺装,具体的施工程序为: 场地清理→测量、边界放线→土方回填碾压、粗造型→施工放线→路开 始施工准备场地清理定位放线设计调整亭台主体结构回填土方场地及道路垫层大树栽植亭台木质结构安装道路及场地面层地形整理灌木、地被灯具安装、穿 线草 坪调 整场地清理竣 工养 护下载后可任意编辑沿石工程→路面、各景点面材铺装→场地清理→调试→竣工验收→维护、保养→交工

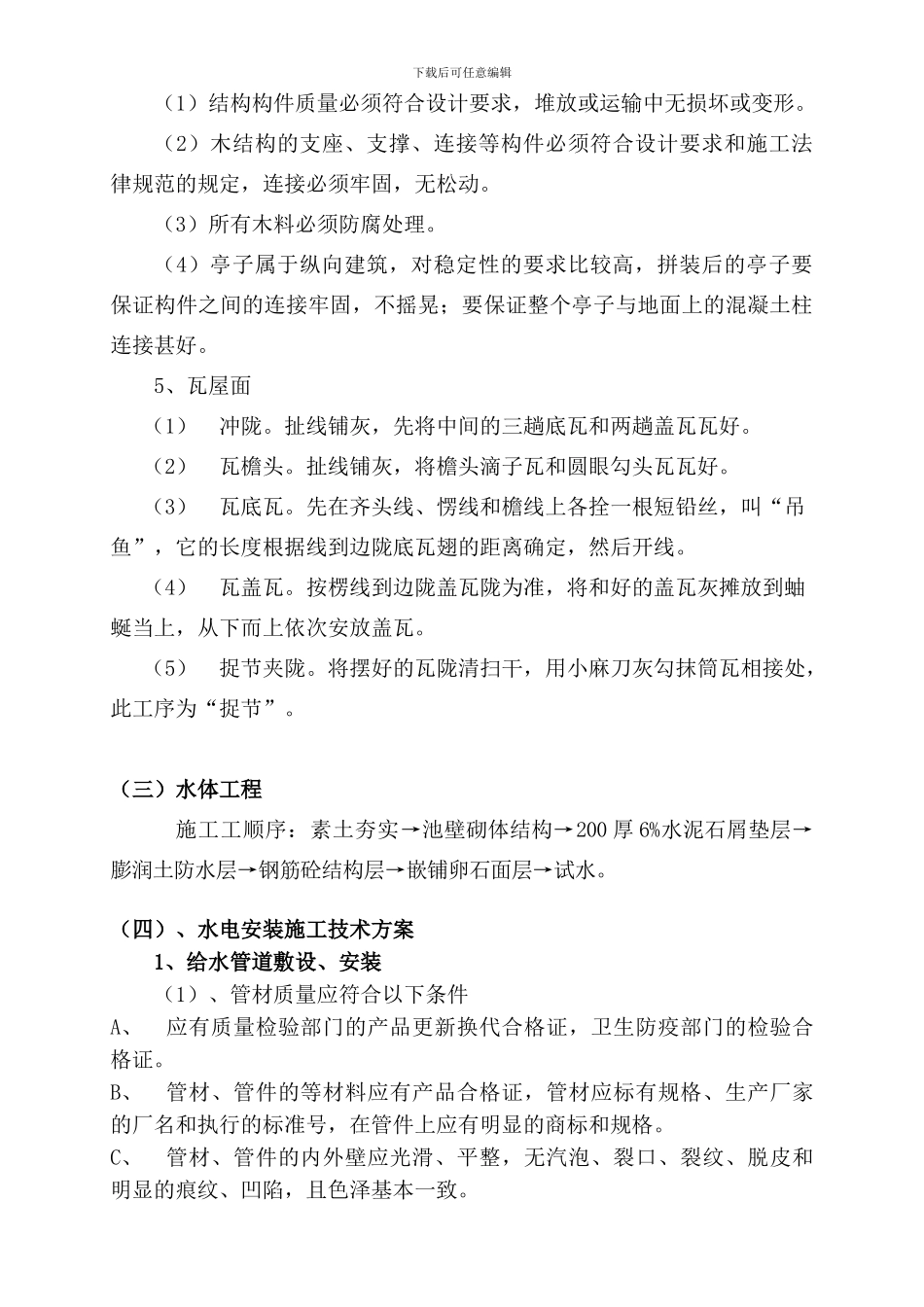

1、场地清理:清除施工区域内土建、室外管线工程等前期工程的遗留堆料
2、测量、边界放线:确定控制点,测量各点标高;确定边界并放线
3、回填土方与造型:首先根据各点实际高程和施工图高程回填基层土方,分
