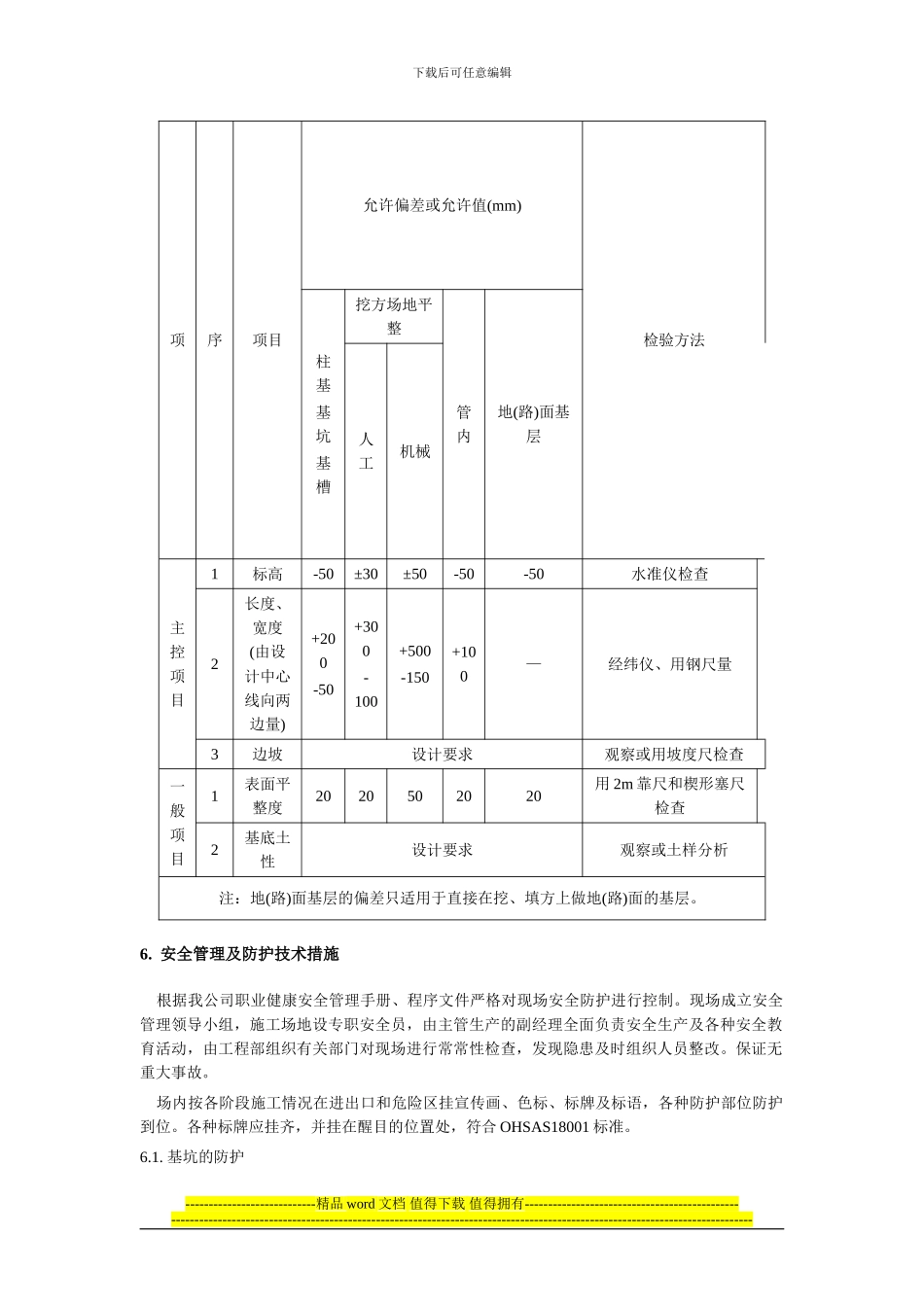

下载后可任意编辑污水处理场土方开挖施工方案1.编制依据 1.1 施工图纸 1.2 主要法律规范、规程 1.地基与基础工程施工质量验收法律规范 GB50202—2024 2.建筑工程施工质量验收统一标准 GB50300—2001 3.建筑机械使用安全技术规程 JGJ33—2001 1.3 施工组织设计: 2.工程概况 工程概况 建筑规模 占地面积 771.26 m2 建筑面积 771.26m2 层数 1 层 建筑檐高 4.05m 标高 ±0.000 相当于绝对标高2024.15。室外 -0.150m 基底 格栅池-4.10m,隔油池、调节池-6.85m,酸化池、氧化池、斜管沉淀池-4.40m,污泥浓缩池-5.15m,阀门井-2.30m,设备间-1.90m。建筑功能 地上建筑面积(设备间)190.45m2,水池 580.81m2 结构类型 设备间采纳砖混结构,水池均为钢筋混凝土结构。基础形式 设备间基础采纳墙下钢筋混凝土条形基础。 根据现场场地及施工安排,基坑四周均采纳放坡,坡度为 1∶0.4。土方开挖采纳机械大开挖,人工配合清除基底预留土层。机械挖土方量 5962.28m3。 3.施工部署 根据降水观测情况,满足开挖条件后,开始按由东向西的行走方向开挖。采纳一台 WY160型反铲挖土机,两辆翻斗运土车,具体步骤如下: ----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑4.操作工艺 4.1 土方开挖工程 4.1.1 先放好坡顶线、坡底线,经复测及验收合格后开始开挖。 4.1.2 机械挖土分三大步进行,第一步挖隔油池及调节池部分-3.42m,第二步挖酸化池,氧化池、斜管沉淀池部分-4.40m,第三步挖隔油池及调节池-3.43m。 (详见基坑开挖剖面团) 4.1.3 第一步先挖隔油池及调节池基坑中心基土至-3.42m,四周预留 1m,做施工的作业面,随挖土随修整边坡,自东向西进行。4.1.4 第一步挖土结束后,开始第二步开挖。挖土机回到酸化池,氧化池、斜管沉淀池部分从中间向两边开挖到-4.40m,施工人员同时做好边坡修整。 4.1.5 第二步开挖结束后开始第三步开挖。第三步在隔油池及调节池-3.42m 处留 1m 的二台,然后挖至—6.85m,四周预留 1m,做施工的作业面,随挖土随进行边坡修整。 4.1.6 在开挖至距离坑底 100cm 以内时,测量人员抄出 100cm 水平线,在槽帮上钉水平标高小木楔,在基坑内抄若干个基...
