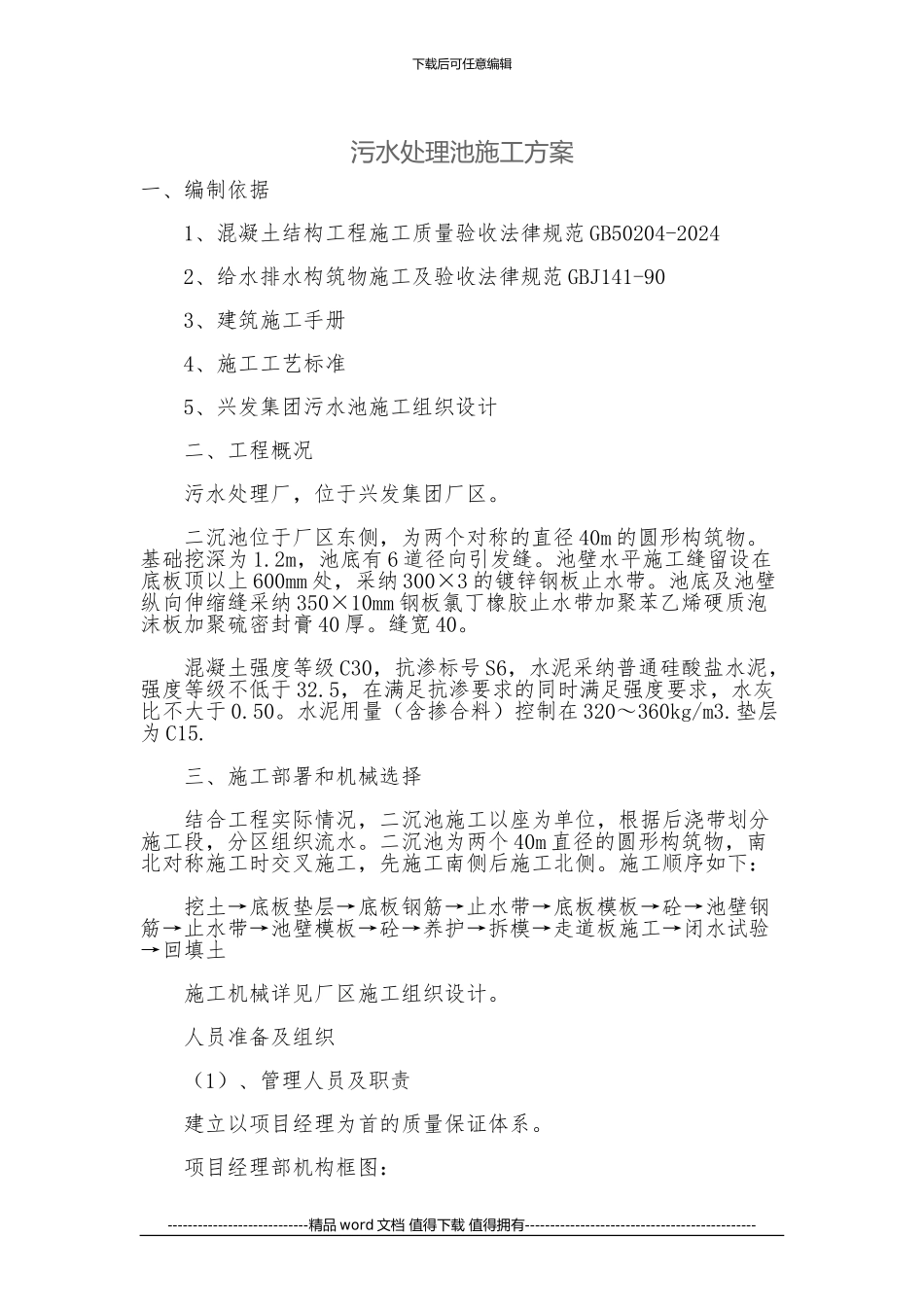

下载后可任意编辑污水处理池施工方案一、编制依据 1、混凝土结构工程施工质量验收法律规范 GB50204-2024 2、给水排水构筑物施工及验收法律规范 GBJ141-90 3、建筑施工手册 4、施工工艺标准 5、兴发集团污水池施工组织设计 二、工程概况 污水处理厂,位于兴发集团厂区
二沉池位于厂区东侧,为两个对称的直径 40m 的圆形构筑物
基础挖深为 1
2m,池底有 6 道径向引发缝
池壁水平施工缝留设在底板顶以上 600mm 处,采纳 300×3 的镀锌钢板止水带
池底及池壁纵向伸缩缝采纳 350×10mm 钢板氯丁橡胶止水带加聚苯乙烯硬质泡沫板加聚硫密封膏 40 厚
混凝土强度等级 C30,抗渗标号 S6,水泥采纳普通硅酸盐水泥,强度等级不低于 32
5,在满足抗渗要求的同时满足强度要求,水灰比不大于 0
水泥用量(含掺合料)控制在 320~360kg/m3
垫层为 C15
三、施工部署和机械选择 结合工程实际情况,二沉池施工以座为单位,根据后浇带划分施工段,分区组织流水
二沉池为两个 40m 直径的圆形构筑物,南北对称施工时交叉施工,先施工南侧后施工北侧
施工顺序如下: 挖土→底板垫层→底板钢筋→止水带→底板模板→砼→池壁钢筋→止水带→池壁模板→砼→养护→拆模→走道板施工→闭水试验→回填土 施工机械详见厂区施工组织设计
人员准备及组织 (1)、管理人员及职责 建立以项目经理为首的质量保证体系

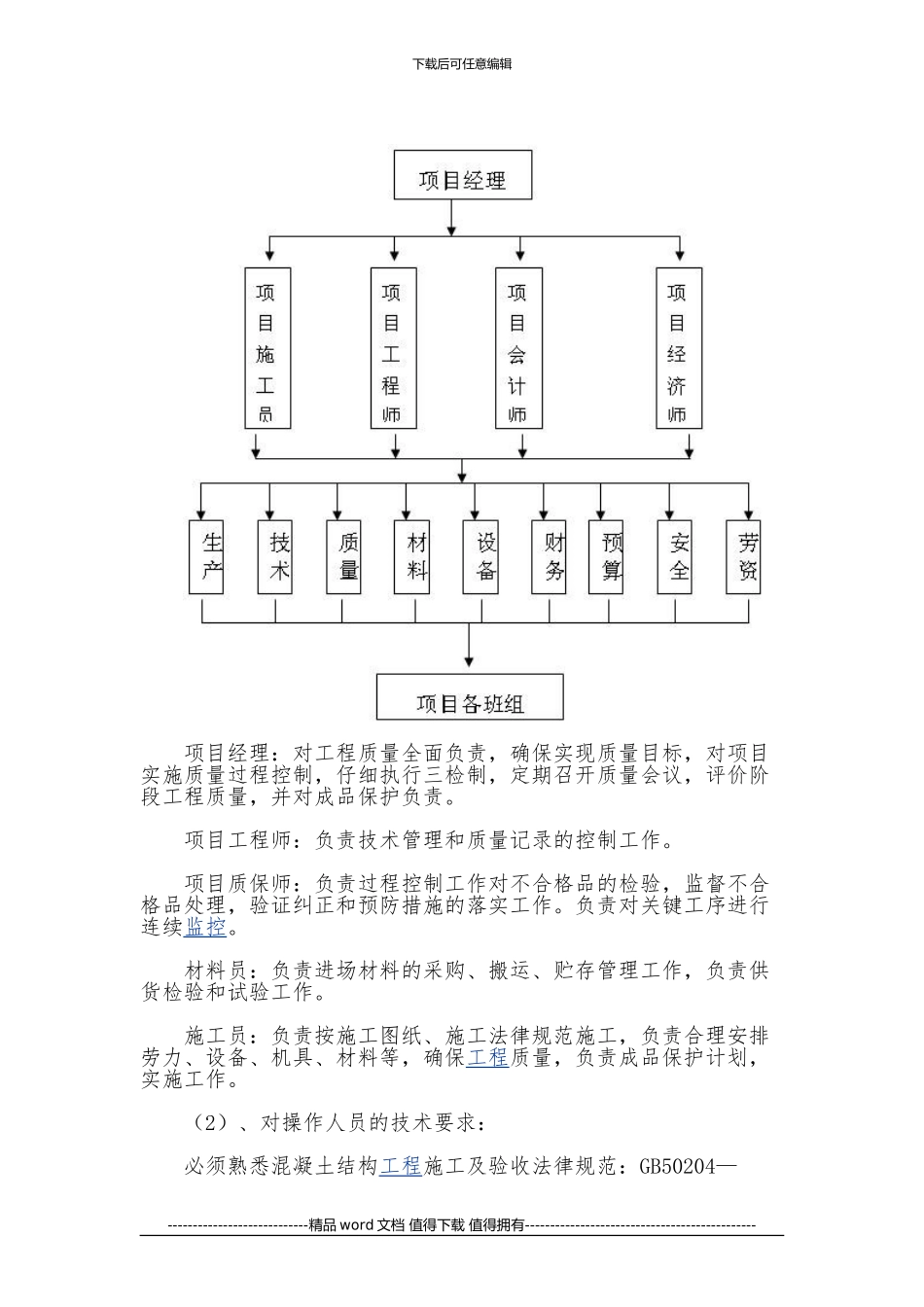

项目经理部机构框图:----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑 项目经理:对工程质量全面负责,确保实现质量目标,对项目实施质量过程控制,仔细执行三检制,定期召开质量会议,评价阶段工程质量,
