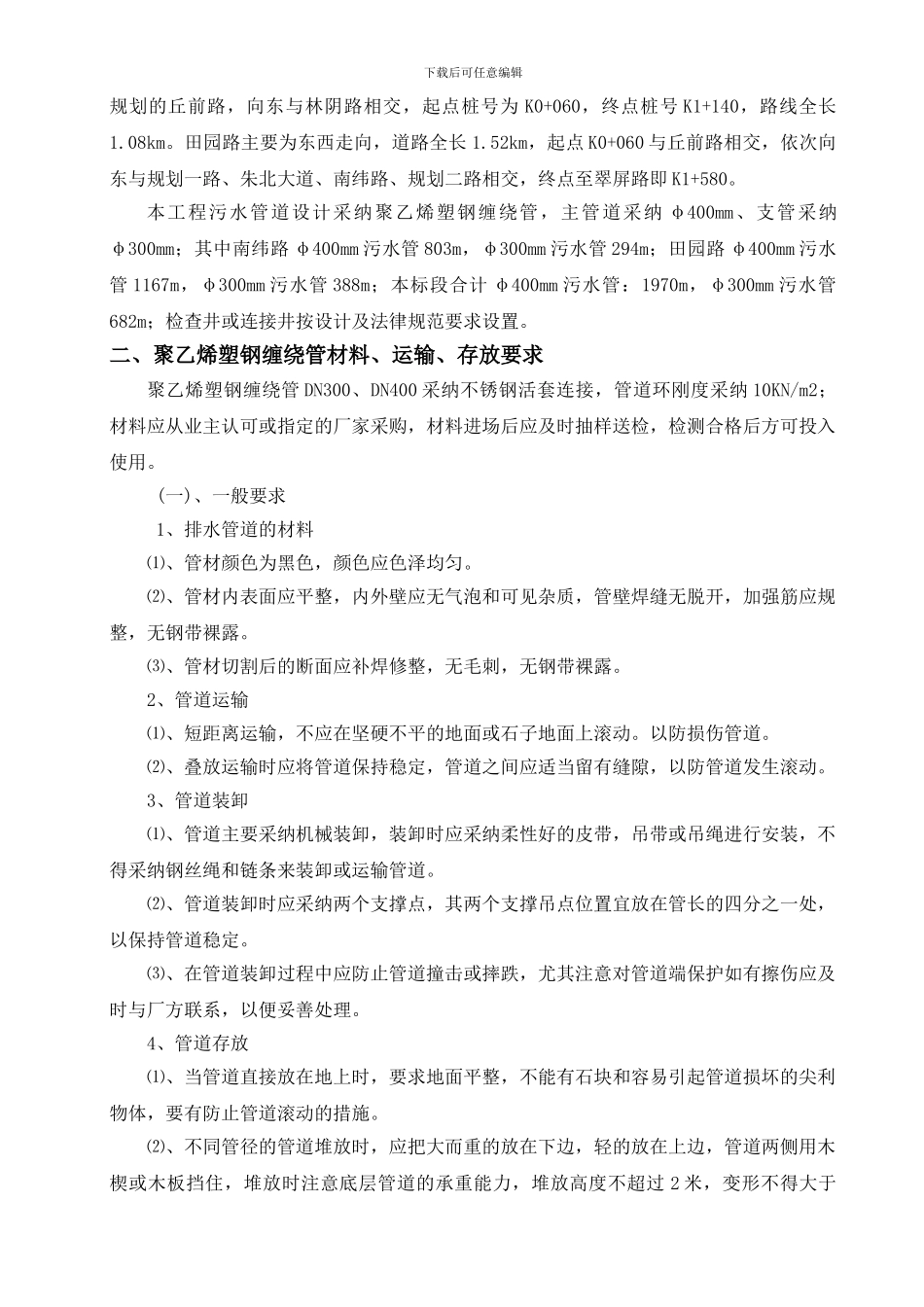

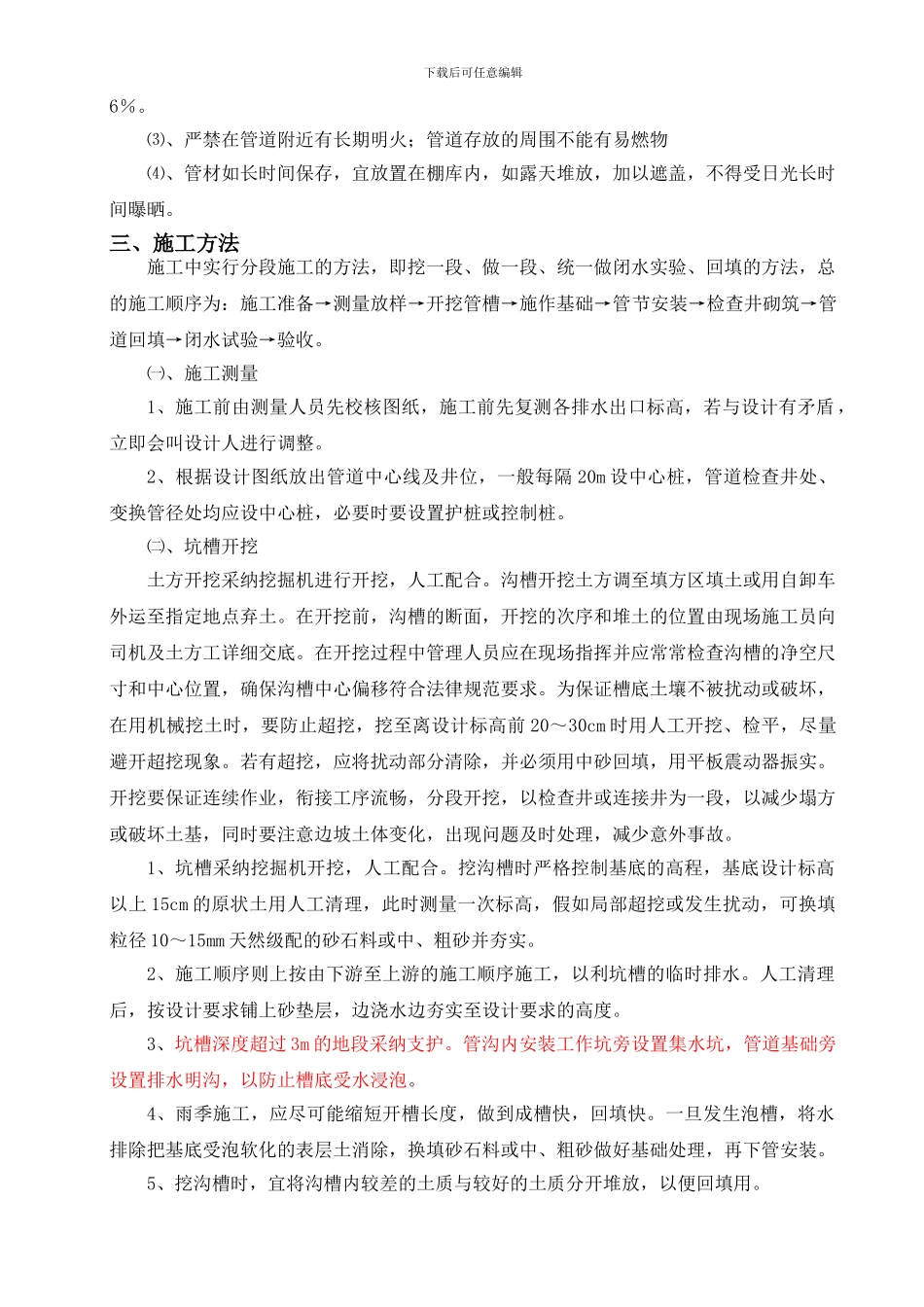

下载后可任意编辑吉安市樟山新区路网新建工程污水管施工方案编 制: 审 核:编制单位:核工业志城建设工程总公司编制日期:二 O 一三年七月二十日污水管施工方案一、工程概况 本标段由田园路及南纬路组成;南纬路为南北走向,与工业园的边界平行,道路起于下载后可任意编辑规划的丘前路,向东与林阴路相交,起点桩号为 K0+060,终点桩号 K1+140,路线全长1.08km。田园路主要为东西走向,道路全长 1.52km,起点 K0+060 与丘前路相交,依次向东与规划一路、朱北大道、南纬路、规划二路相交,终点至翠屏路即 K1+580。本工程污水管道设计采纳聚乙烯塑钢缠绕管,主管道采纳 φ400mm、支管采纳φ300mm;其中南纬路 φ400mm 污水管 803m,φ300mm 污水管 294m;田园路 φ400mm 污水管 1167m,φ300mm 污水管 388m;本标段合计 φ400mm 污水管:1970m,φ300mm 污水管682m;检查井或连接井按设计及法律规范要求设置。二、聚乙烯塑钢缠绕管材料、运输、存放要求聚乙烯塑钢缠绕管 DN300、DN400 采纳不锈钢活套连接,管道环刚度采纳 10KN/m2;材料应从业主认可或指定的厂家采购,材料进场后应及时抽样送检,检测合格后方可投入使用。 (一)、一般要求 1、排水管道的材料⑴、管材颜色为黑色,颜色应色泽均匀。 ⑵、管材内表面应平整,内外壁应无气泡和可见杂质,管壁焊缝无脱开,加强筋应规整,无钢带裸露。 ⑶、管材切割后的断面应补焊修整,无毛刺,无钢带裸露。2、管道运输⑴、短距离运输,不应在坚硬不平的地面或石子地面上滚动。以防损伤管道。⑵、叠放运输时应将管道保持稳定,管道之间应适当留有缝隙,以防管道发生滚动。3、管道装卸⑴、管道主要采纳机械装卸,装卸时应采纳柔性好的皮带,吊带或吊绳进行安装,不得采纳钢丝绳和链条来装卸或运输管道。⑵、管道装卸时应采纳两个支撑点,其两个支撑吊点位置宜放在管长的四分之一处,以保持管道稳定。⑶、在管道装卸过程中应防止管道撞击或摔跌,尤其注意对管道端保护如有擦伤应及时与厂方联系,以便妥善处理。4、管道存放⑴、当管道直接放在地上时,要求地面平整,不能有石块和容易引起管道损坏的尖利物体,要有防止管道滚动的措施。⑵、不同管径的管道堆放时,应把大而重的放在下边,轻的放在上边,管道两侧用木楔或木板挡住,堆放时注意底层管道的承重能力,堆放高度不超过 2 米,变形不得大于下载后可任意编辑6%。⑶、严禁在管道附近有长期明火;管道存放的周围不...
