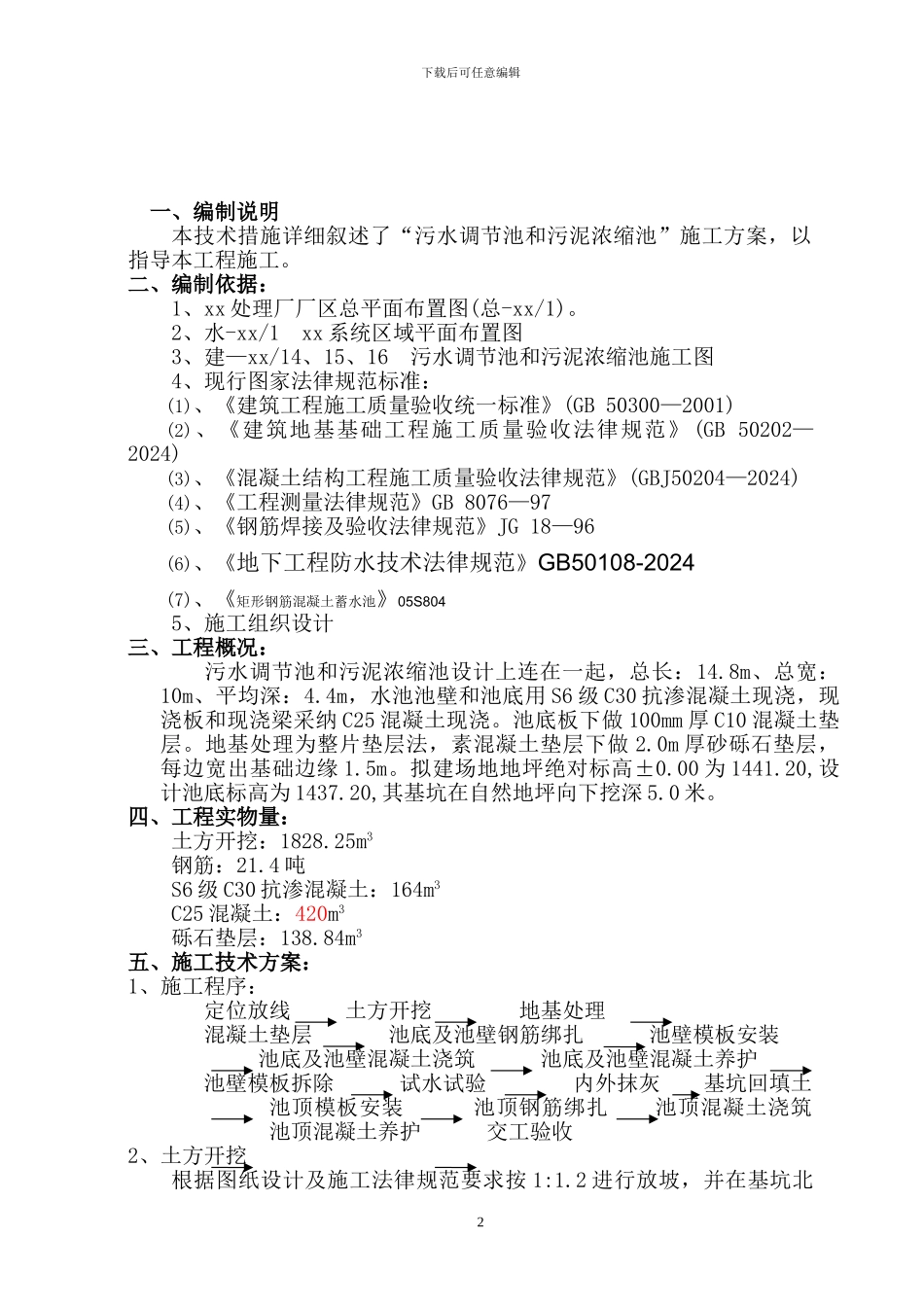

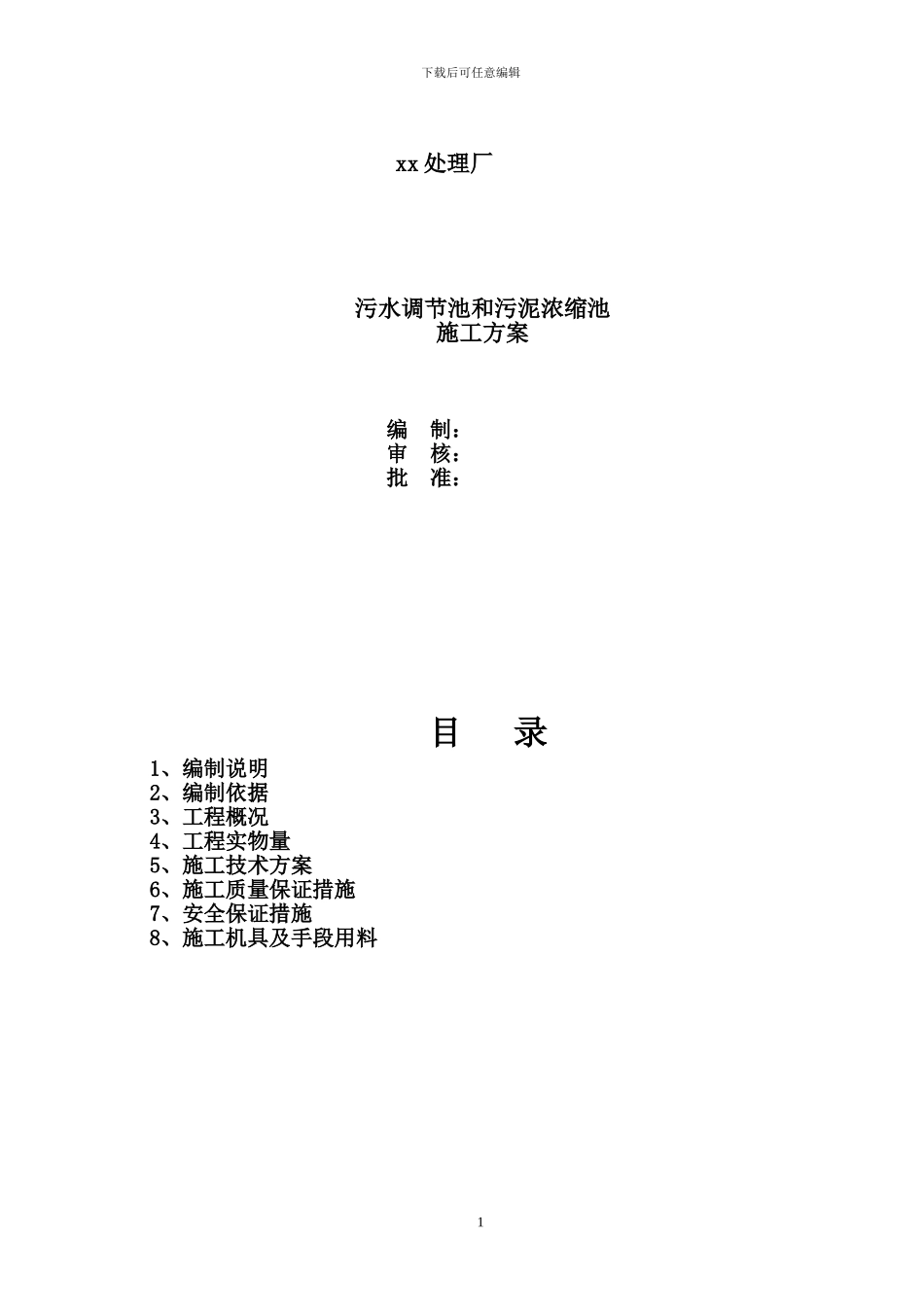

下载后可任意编辑 xx 处理厂污水调节池和污泥浓缩池施工方案编 制:审 核:批 准:目 录1、编制说明2、编制依据3、工程概况4、工程实物量5、施工技术方案6、施工质量保证措施7、安全保证措施8、施工机具及手段用料1下载后可任意编辑一、编制说明本技术措施详细叙述了“污水调节池和污泥浓缩池”施工方案,以指导本工程施工。二、编制依据:1、xx 处理厂厂区总平面布置图(总-xx/1)。2、水-xx/1 xx 系统区域平面布置图3、建—xx/14、15、16 污水调节池和污泥浓缩池施工图4、现行图家法律规范标准:(1)、《建筑工程施工质量验收统一标准》(GB 50300—2001)(2)、《建筑地基基础工程施工质量验收法律规范》(GB 50202—2024)(3)、《混凝土结构工程施工质量验收法律规范》(GBJ50204—2024)(4)、《工程测量法律规范》GB 8076—97(5)、《钢筋焊接及验收法律规范》JG 18—96(6)、《地下工程防水技术法律规范》GB50108-2024(7)、《矩形钢筋混凝土蓄水池》05S8045、施工组织设计三、工程概况:污水调节池和污泥浓缩池设计上连在一起,总长:14.8m、总宽:10m、平均深:4.4m,水池池壁和池底用 S6 级 C30 抗渗混凝土现浇,现浇板和现浇梁采纳 C25 混凝土现浇。池底板下做 100mm 厚 C10 混凝土垫层。地基处理为整片垫层法,素混凝土垫层下做 2.0m 厚砂砾石垫层,每边宽出基础边缘 1.5m。拟建场地地坪绝对标高±0.00 为 1441.20,设计池底标高为 1437.20,其基坑在自然地坪向下挖深 5.0 米。四、工程实物量:土方开挖:1828.25m3钢筋:21.4 吨S6 级 C30 抗渗混凝土:164m3C25 混凝土:420m3砾石垫层:138.84m3五、施工技术方案:1、施工程序:定位放线 土方开挖 地基处理混凝土垫层 池底及池壁钢筋绑扎 池壁模板安装 池底及池壁混凝土浇筑 池底及池壁混凝土养护池壁模板拆除 试水试验 内外抹灰 基坑回填土池顶模板安装 池顶钢筋绑扎 池顶混凝土浇筑 池顶混凝土养护 交工验收2、土方开挖根据图纸设计及施工法律规范要求按 1:1.2 进行放坡,并在基坑北2下载后可任意编辑面修筑一条材料运输通道按 1:1.5 进行放坡,保证底边宽度为 4 米。基坑开挖时采纳一台 DY220 挖沟机和一台装载机配合,装载机将挖沟机挖出的土方运至离施工现场 150 米远处,设一临时堆土场堆土,减少基坑边缘所承受的静载,防止基坑塌方,基坑回填时再运回进行回填。.基坑挖至设计标高后,由业主、监理检查验收合格后方可进行下道工...
