】冬期安全施工方案一、编制依据1、《建筑工程冬期施工规程》JGJ104-972、《北京市市政基础设施工程暗挖施工安全技术规程》DBJ01-87-20243、***市地铁***号线一期工程第 10 合同***站、***区间土建工程合同文件、岩土工程详细勘察报告、建筑物基础调查资料、施工图纸及补充资料4、现行地铁设计和施工的相关法律规范、规程和验收标准
二、工程概况***地铁***号线第十合同段包括一个区间和一个车站
****区间全长917
075m,包括区间隧道、 2 个竖井及联络通道等附属工程; ***站总长147
9m,包括 2 个风道,4 个出入口
沈阳地区冬期施工开始的时间是每年 10 月底,第二年 3 月底结束
冬季 1月平均气温-11
4℃,极端最低气温-33

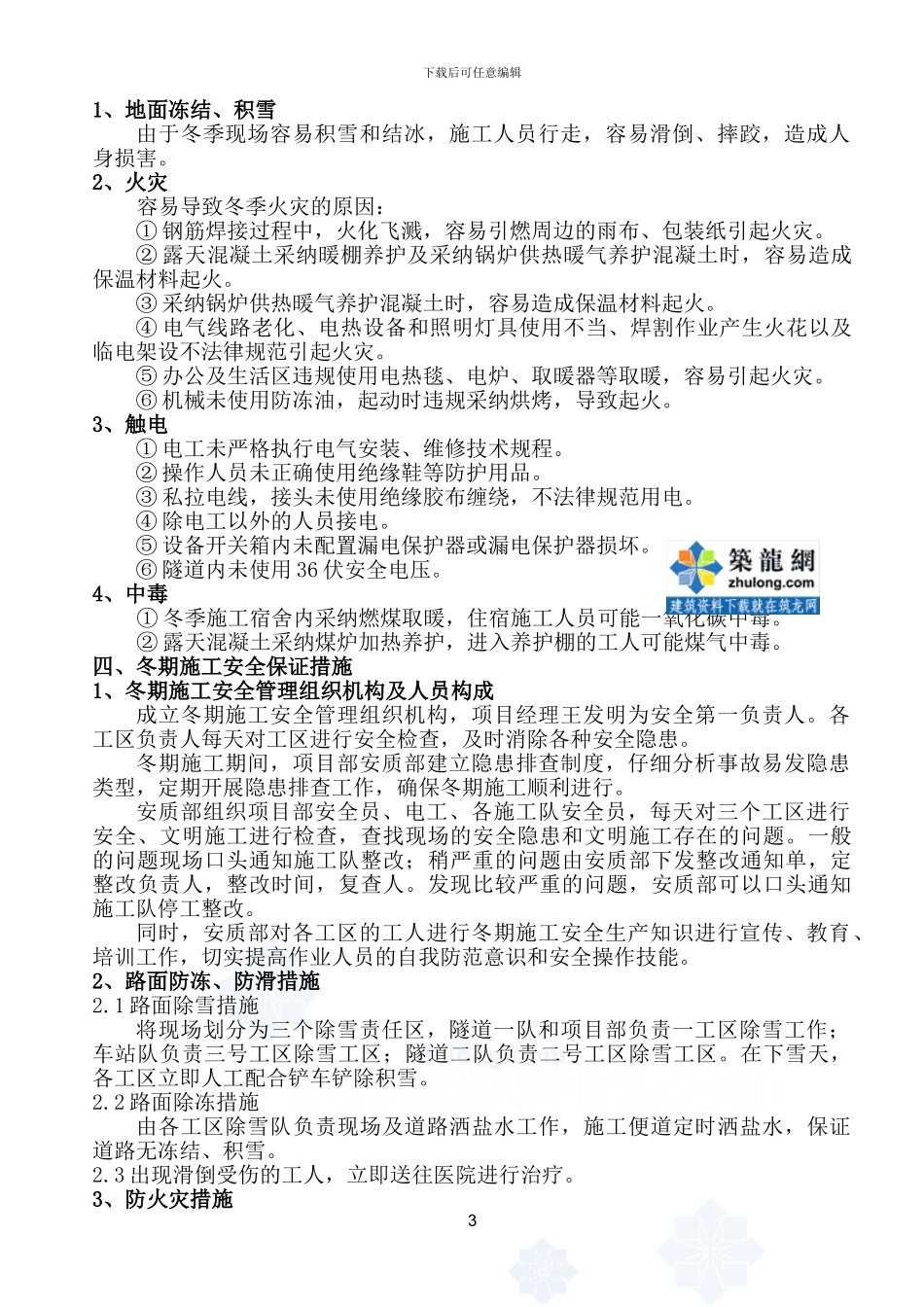

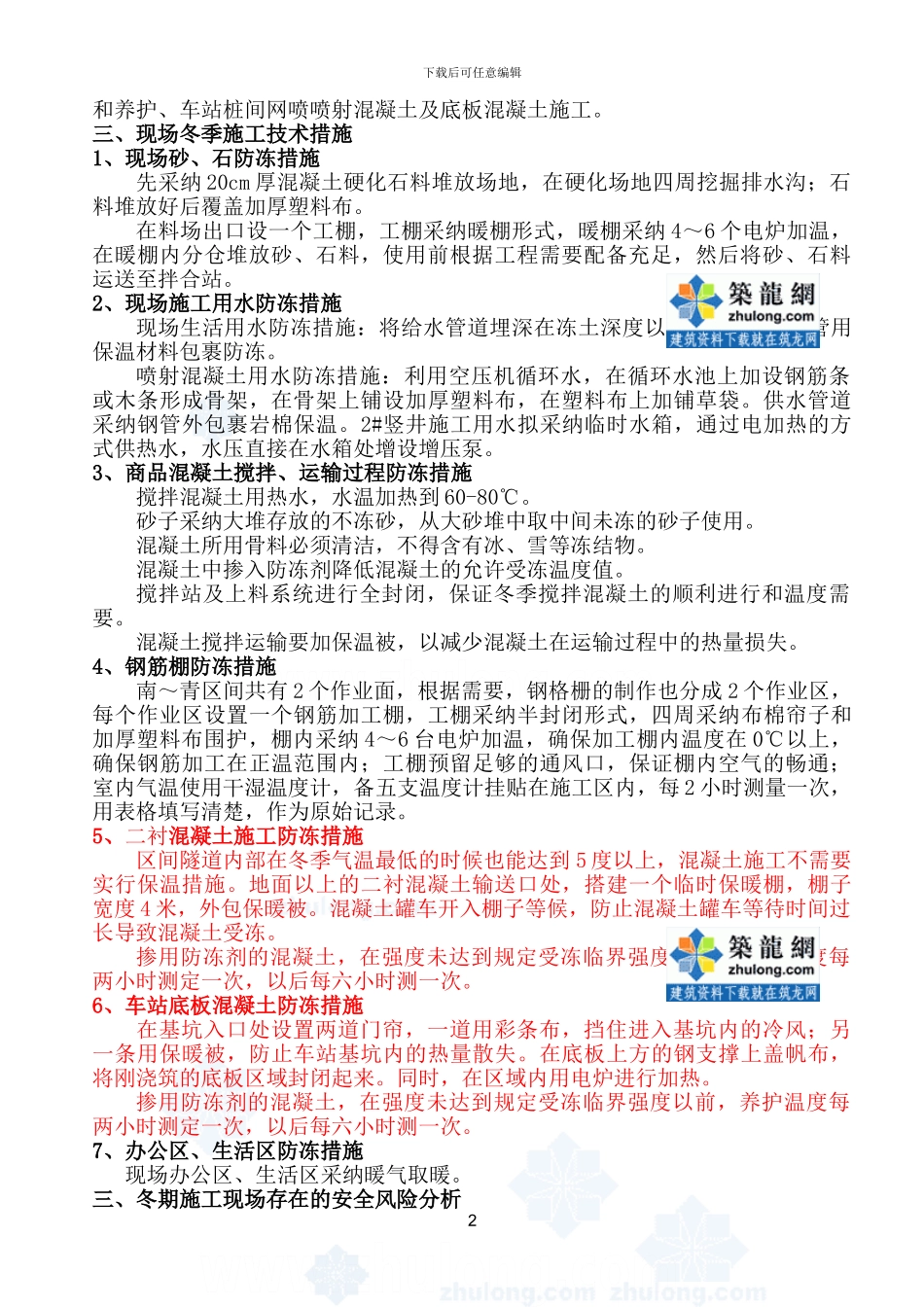

施工现场地面以上施工的项目有:钢筋加工、喷射混凝土搅拌、商品混凝土运输、车站 3 号出入口冠梁混凝土的浇注、土方的外运
施工现场地面以下施工的项目有:隧道初期支护、二衬防水、混凝土浇筑1下载后可任意编辑和养护、车站桩间网喷喷射混凝土及底板混凝土施工
三、现场冬季施工技术措施1、现场砂、石防冻措施先采纳 20cm 厚混凝土硬化石料堆放场地,在硬化场地四周挖掘排水沟;石料堆放好后覆盖加厚塑料布
在料场出口设一个工棚,工棚采纳暖棚形式,暖棚采纳 4~6 个电炉加温,在暖棚内分仓堆放砂、石料,使用前根据工程需要配备充足,然后将砂、石料运送至拌合站
2、现场施工用水防冻措施现场生活用水防冻措施:将给水管道埋深在冻土深度以外,将给水 PE 管用保温材料包裹防冻
喷射混凝土用水防冻措施:利用空压机循环水,在循环水池上加设钢筋条或木条形成骨架,在骨架上铺设加厚塑料布,在塑料布上加铺草袋
