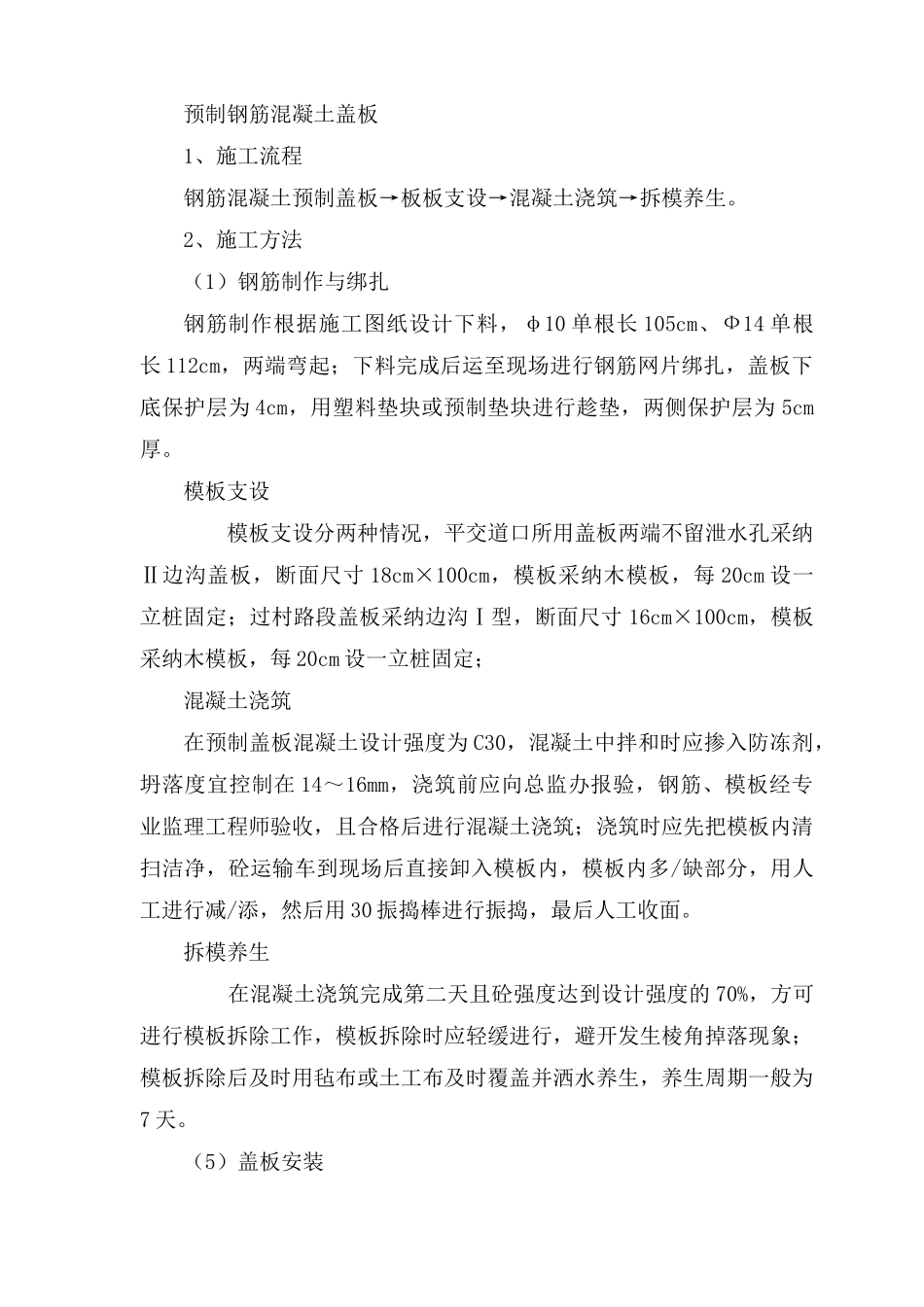

预制钢筋混凝土盖板1、施工流程钢筋混凝土预制盖板→板板支设→混凝土浇筑→拆模养生。2、施工方法(1)钢筋制作与绑扎钢筋制作根据施工图纸设计下料,φ10 单根长 105cm、Ф14 单根长 112cm,两端弯起;下料完成后运至现场进行钢筋网片绑扎,盖板下底保护层为 4cm,用塑料垫块或预制垫块进行趁垫,两侧保护层为 5cm厚。模板支设 模板支设分两种情况,平交道口所用盖板两端不留泄水孔采纳Ⅱ边沟盖板,断面尺寸 18cm×100cm,模板采纳木模板,每 20cm 设一立桩固定;过村路段盖板采纳边沟Ⅰ型,断面尺寸 16cm×100cm,模板采纳木模板,每 20cm 设一立桩固定;混凝土浇筑在预制盖板混凝土设计强度为 C30,混凝土中拌和时应掺入防冻剂,坍落度宜控制在 14~16mm,浇筑前应向总监办报验,钢筋、模板经专业监理工程师验收,且合格后进行混凝土浇筑;浇筑时应先把模板内清扫洁净,砼运输车到现场后直接卸入模板内,模板内多/缺部分,用人工进行减/添,然后用 30 振捣棒进行振捣,最后人工收面。拆模养生 在混凝土浇筑完成第二天且砼强度达到设计强度的 70%,方可进行模板拆除工作,模板拆除时应轻缓进行,避开发生棱角掉落现象;模板拆除后及时用毡布或土工布及时覆盖并洒水养生,养生周期一般为7 天。(5)盖板安装下载后可任意编辑 预制钢筋混凝土边沟盖板安装采纳自卸吊进行运输安装,人工进行调整,在安装边沟Ⅰ型盖板时应先在边沟壁上垫 1cm 厚 M10 砂浆进行调平。 边沟Ⅱ型盖板安装时要特别注意,若被交道口为混凝土路面时,边沟先在边沟壁上垫 1cm 厚 M10 砂浆,边沟盖板顶凿毛,加铺 8cm厚 C30 砼铺装层;当被交道口为沥青混凝土路面时,根据沥青路面面层厚度在 8cm 厚 C30 砼铺装层上再铺筑 1~2 层沥青砼;铺装层内设置10×10cmD80 冷轧带肋焊接钢筋网,每米需钢筋 14.56kg。施工中质量控制要点1、钢筋混凝土预制盖板施工时控制好保护层厚度、混凝土的坍落度,另外振捣要密实,收面要光滑平整。2、边沟盖板在安装时应用砂浆在混凝土边沟壁顶垫平,另平交道铺装层施工时应先将盖板顶面拉毛,施工完成后及时覆盖养生,在混凝土强度达到 80%之后方放行。3、夜间施工加强照明,凡运输车辆照明发生破损的禁止夜间上路施工,所有施工人员都着反光衣。下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结 【范文一】下载后可任意编辑 201x 年就快结束,回...
