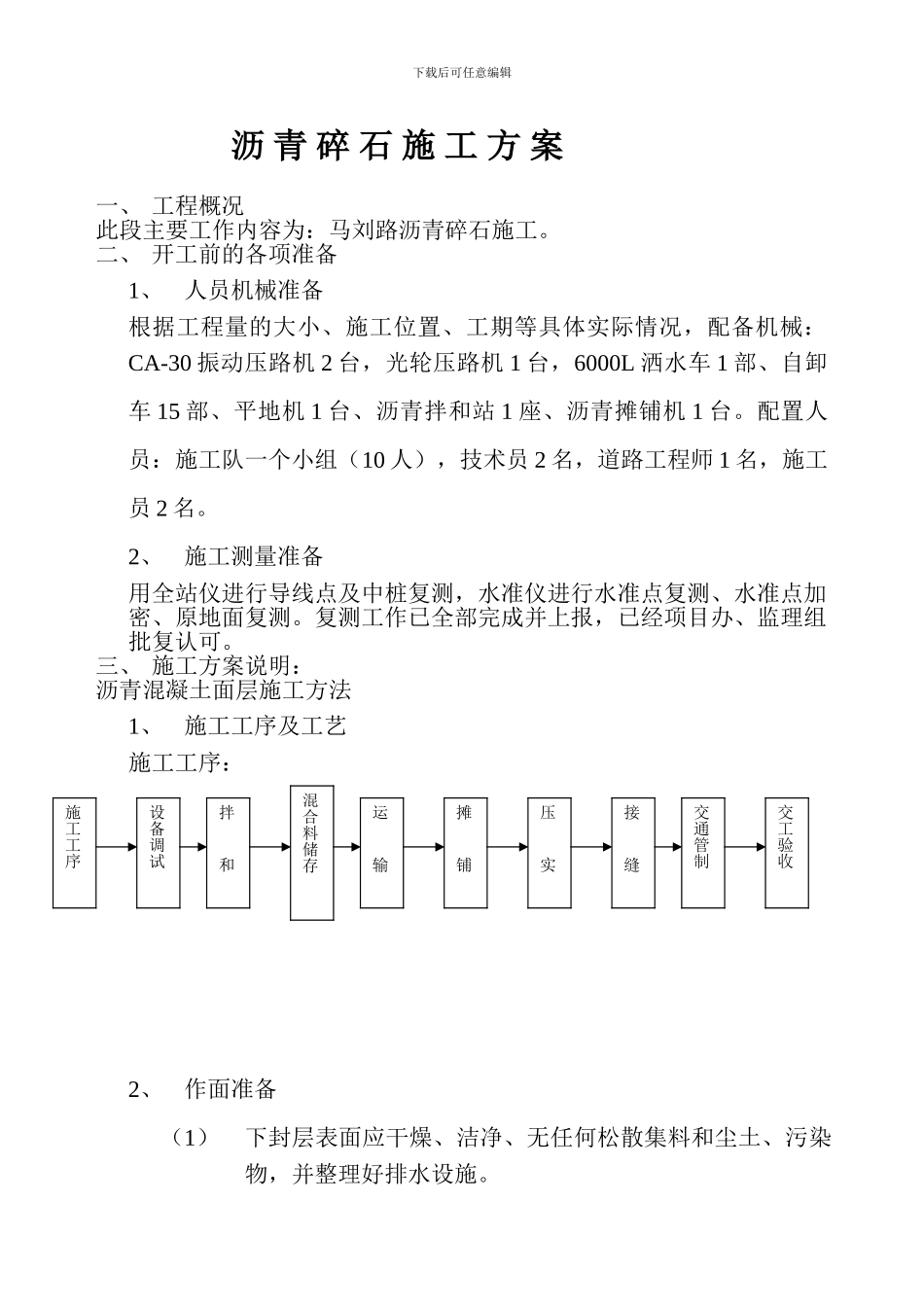

下载后可任意编辑沥 青 碎 石 施 工 方 案一、 工程概况此段主要工作内容为:马刘路沥青碎石施工
二、 开工前的各项准备1、人员机械准备根据工程量的大小、施工位置、工期等具体实际情况,配备机械:CA-30 振动压路机 2 台,光轮压路机 1 台,6000L 洒水车 1 部、自卸车 15 部、平地机 1 台、沥青拌和站 1 座、沥青摊铺机 1 台
配置人员:施工队一个小组(10 人),技术员 2 名,道路工程师 1 名,施工员 2 名
2、施工测量准备用全站仪进行导线点及中桩复测,水准仪进行水准点复测、水准点加密、原地面复测
复测工作已全部完成并上报,已经项目办、监理组批复认可
三、 施工方案说明:沥青混凝土面层施工方法1、施工工序及工艺施工工序:2、作面准备(1)下封层表面应干燥、洁净、无任何松散集料和尘土、污染物,并整理好排水设施

施工工序设备调试拌和混合料储存运输摊铺压实接缝交通管制交工验收下载后可任意编辑(2)沥青下封层应完好无损
(3)沥青面层各层施工间隔时间较长或各层表面受到污染时需对其进行清洗洁净,方可进行下道工序施工
(4)压实设备宜配有钢筒式、轮胎式或振动压路机,压路机组合碾压方式及步骤按合理的施工工艺确定
3、拌和(1)粗、细集料应分开堆放,取自不同料源的集料、矿粉和不同标号的沥青应分别堆放
(2)拌和前对不同料源的粗、细集料矿粉和沥青均应进行抽样试验,经监理工程师批准后才能使用
(3)沥青材料应先加热,并应避开局部过热
矿粉的加热对于间隙式拌和机应比沥青加热温度高 10—20 度,对于连续式拌和机应比沥青加热温度高 5—10 度,所有过度加热、已炭化、起泡和含水的混合料均应废弃
(4)拌和时间应能是矿集料所有的颗粒都被均匀的裹覆在结合料上为准
沥青拌和料应拌和均匀一致,无花白、无粗细集料离析、结团成块等现象,其出厂温度为 145℃—165℃
