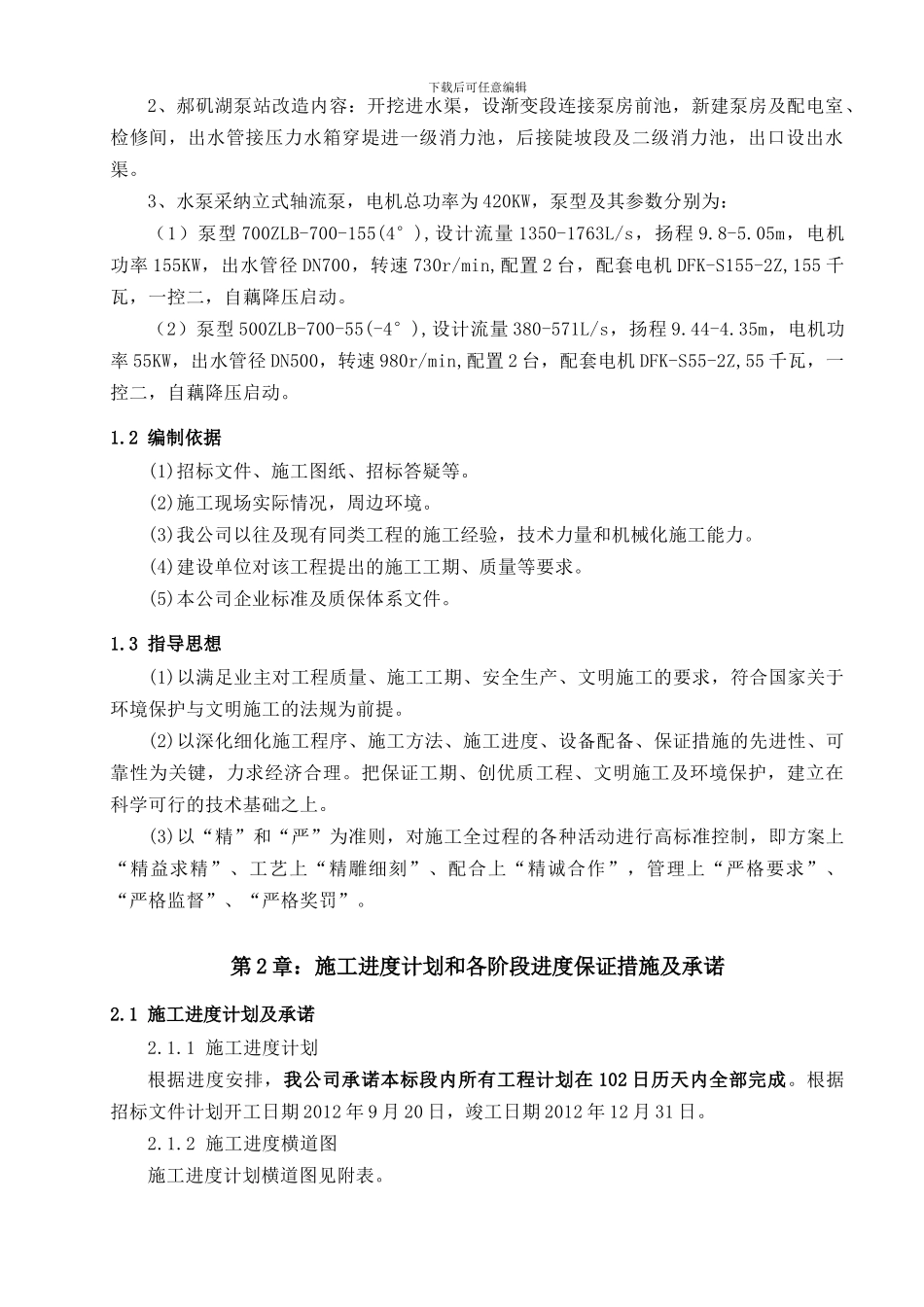

湖北省阳新县富池镇郝矶湖泵站改造工程施工组织设计施工单位: 湖北省阳新县鑫源水利水电建筑工程有限公司日 期: 2024 年 7 月 20 日目 录下载后可任意编辑第 1 章:总体概述第 2 章:施工进度计划和各阶段进度保证措施及承诺第 3 章:劳动力和材料投入计划及其保证措施第 4 章:机械设备投入计划及检测设备第 5 章:施工平面布置和临时设施布置第 6 章:关键施工技术、工艺及工程项目实施的重点、难点和解决方案第 7 章:安全文明措施第 8 章:质量保证及承诺 第 1 章:总体概述1.1 项目综合说明1、本项目为阳新县富池镇郝矶湖泵站更新改造工程,泵站设计排涝面积 6000 亩,排涝标准为 10 年一遇一日暴雨 2 日排完,防洪标准为 20 年一遇设计,50 年一遇校核,设计排涝流量 3.69m3/s。下载后可任意编辑2、郝矶湖泵站改造内容:开挖进水渠,设渐变段连接泵房前池,新建泵房及配电室、检修间,出水管接压力水箱穿堤进一级消力池,后接陡坡段及二级消力池,出口设出水渠。3、水泵采纳立式轴流泵,电机总功率为 420KW,泵型及其参数分别为:(1)泵型 700ZLB-700-155(4°),设计流量 1350-1763L/s,扬程 9.8-5.05m,电机功率 155KW,出水管径 DN700,转速 730r/min,配置 2 台,配套电机 DFK-S155-2Z,155 千瓦,一控二,自藕降压启动。(2)泵型 500ZLB-700-55(-4°),设计流量 380-571L/s,扬程 9.44-4.35m,电机功率 55KW,出水管径 DN500,转速 980r/min,配置 2 台,配套电机 DFK-S55-2Z,55 千瓦,一控二,自藕降压启动。1.2 编制依据(1)招标文件、施工图纸、招标答疑等。(2)施工现场实际情况,周边环境。(3)我公司以往及现有同类工程的施工经验,技术力量和机械化施工能力。(4)建设单位对该工程提出的施工工期、质量等要求。(5)本公司企业标准及质保体系文件。1.3 指导思想(1)以满足业主对工程质量、施工工期、安全生产、文明施工的要求,符合国家关于环境保护与文明施工的法规为前提。(2)以深化细化施工程序、施工方法、施工进度、设备配备、保证措施的先进性、可靠性为关键,力求经济合理。把保证工期、创优质工程、文明施工及环境保护,建立在科学可行的技术基础之上。(3)以“精”和“严”为准则,对施工全过程的各种活动进行高标准控制,即方案上“精益求精”、工艺上“精雕细刻”、配合上“精诚合作”,管理上“严格要求”、“严格监督”、“严格奖罚”。第 2 章:施工进度计...
