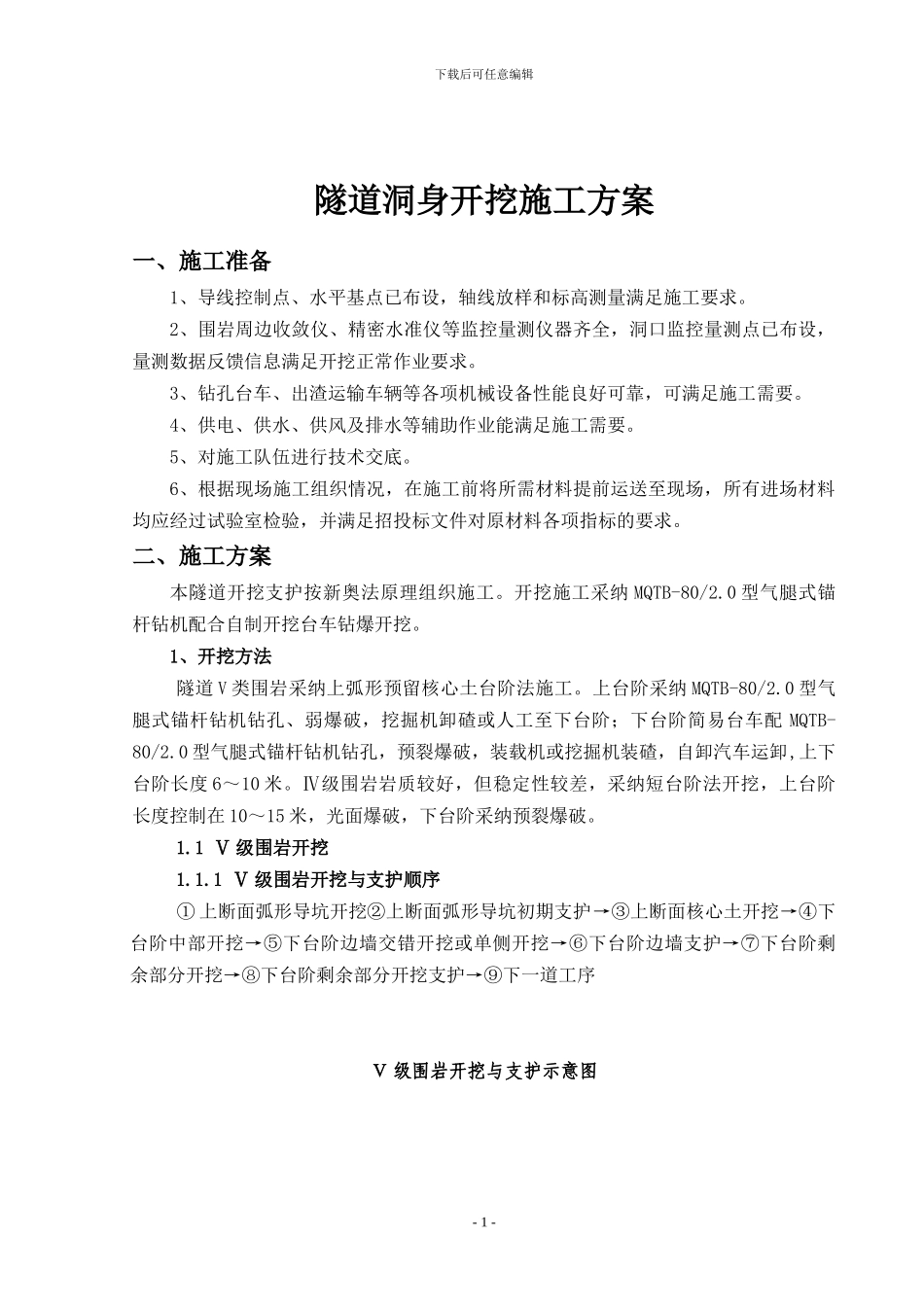

下载后可任意编辑隧道洞身开挖施工方案一、施工准备1、导线控制点、水平基点已布设,轴线放样和标高测量满足施工要求
2、围岩周边收敛仪、精密水准仪等监控量测仪器齐全,洞口监控量测点已布设,量测数据反馈信息满足开挖正常作业要求
3、钻孔台车、出渣运输车辆等各项机械设备性能良好可靠,可满足施工需要
4、供电、供水、供风及排水等辅助作业能满足施工需要
5、对施工队伍进行技术交底
6、根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标的要求
二、施工方案本隧道开挖支护按新奥法原理组织施工
开挖施工采纳 MQTB-80/2
0 型气腿式锚杆钻机配合自制开挖台车钻爆开挖
1、开挖方法隧道 V 类围岩采纳上弧形预留核心土台阶法施工
上台阶采纳 MQTB-80/2
0 型气腿式锚杆钻机钻孔、弱爆破,挖掘机卸碴或人工至下台阶;下台阶简易台车配 MQTB-80/2
0 型气腿式锚杆钻机钻孔,预裂爆破,装载机或挖掘机装碴,自卸汽车运卸,上下台阶长度 6~10 米
Ⅳ级围岩岩质较好,但稳定性较差,采纳短台阶法开挖,上台阶长度控制在 10~15 米,光面爆破,下台阶采纳预裂爆破
1 Ⅴ 级围岩开挖1
1 Ⅴ 级围岩开挖与支护顺序① 上断面弧形导坑开挖②上断面弧形导坑初期支护→③上断面核心土开挖→④下台阶中部开挖→⑤下台阶边墙交错开挖或单侧开挖→⑥下台阶边墙支护→⑦下台阶剩余部分开挖→⑧下台阶剩余部分开挖支护→⑨下一道工序Ⅴ 级围岩开挖与支护示意图- 1 -下载后可任意编辑1

2 V 级围岩开挖本隧道 V 级围岩采纳上下台阶预留核心土法施工

开挖前先施作大管棚及 φ42 超前注浆小导管预支护围岩,待大管棚及注浆小导管达到强度后,用人工配合风镐进行进行弧形环状开挖,遇孤石或围岩的岩质较硬时,用 MQTB-80/2
0 型气腿式
