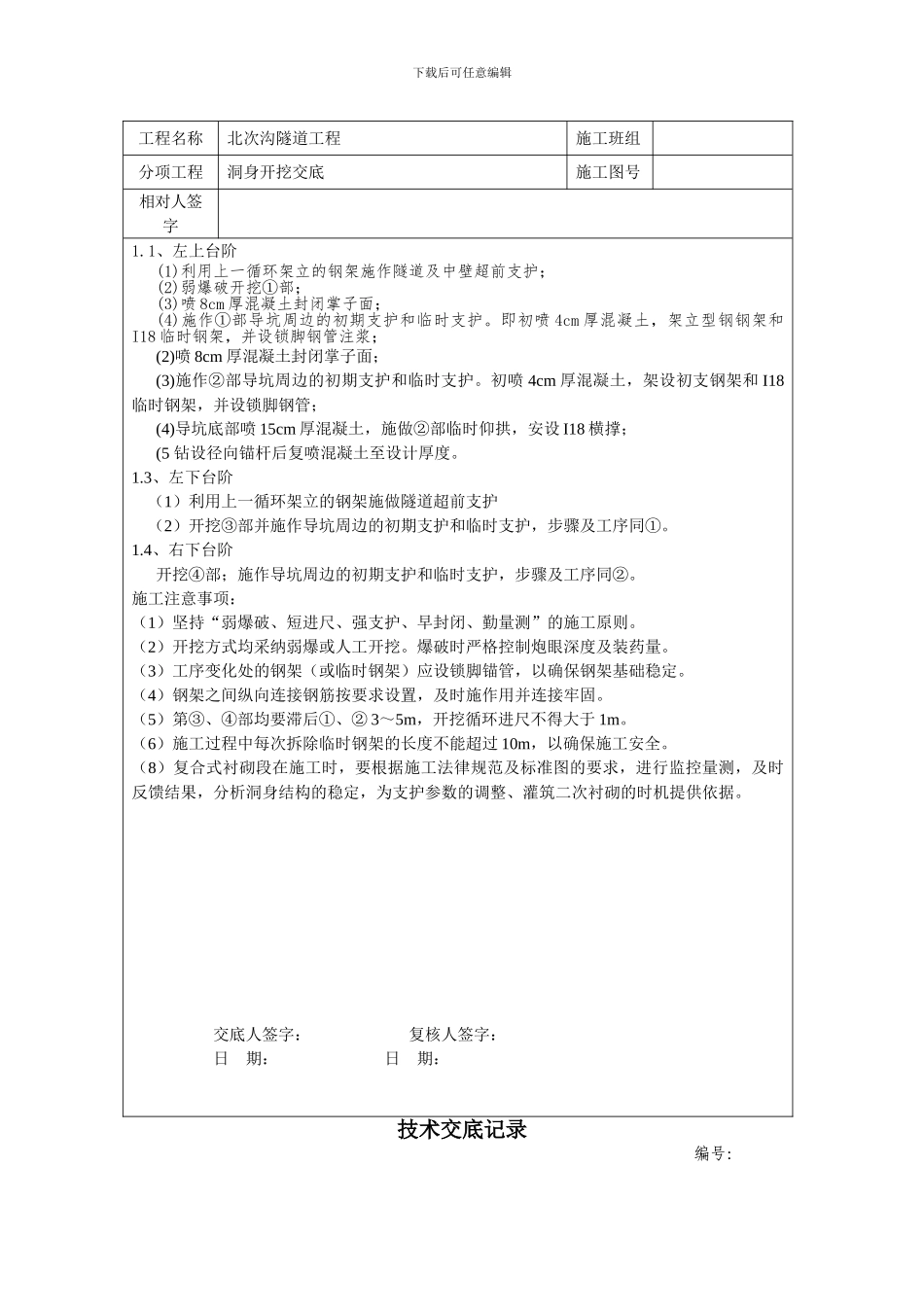

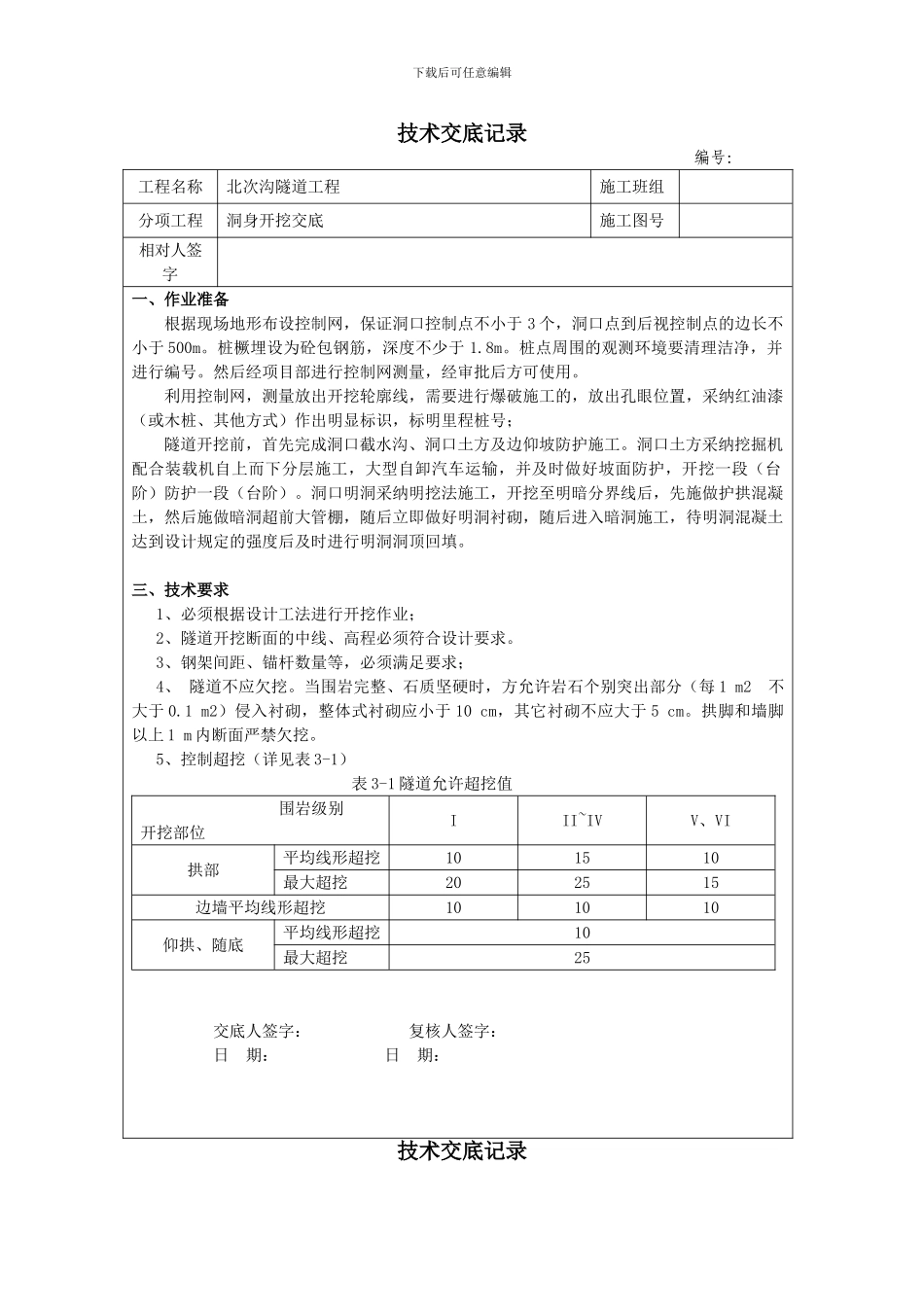

下载后可任意编辑技术交底记录编号:工程名称北次沟隧道工程施工班组分项工程洞身开挖交底施工图号相对人签字一、作业准备根据现场地形布设控制网,保证洞口控制点不小于 3 个,洞口点到后视控制点的边长不小于 500m
桩橛埋设为砼包钢筋,深度不少于 1
桩点周围的观测环境要清理洁净,并进行编号
然后经项目部进行控制网测量,经审批后方可使用
利用控制网,测量放出开挖轮廓线,需要进行爆破施工的,放出孔眼位置,采纳红油漆(或木桩、其他方式)作出明显标识,标明里程桩号;隧道开挖前,首先完成洞口截水沟、洞口土方及边仰坡防护施工
洞口土方采纳挖掘机配合装载机自上而下分层施工,大型自卸汽车运输,并及时做好坡面防护,开挖一段(台阶)防护一段(台阶)
洞口明洞采纳明挖法施工,开挖至明暗分界线后,先施做护拱混凝土,然后施做暗洞超前大管棚,随后立即做好明洞衬砌,随后进入暗洞施工,待明洞混凝土达到设计规定的强度后及时进行明洞洞顶回填
三、技术要求1、必须根据设计工法进行开挖作业;2、隧道开挖断面的中线、高程必须符合设计要求
3、钢架间距、锚杆数量等,必须满足要求;4、 隧道不应欠挖
当围岩完整、石质坚硬时,方允许岩石个别突出部分(每 1 m2 不大于 0
1 m2)侵入衬砌,整体式衬砌应小于 10 cm,其它衬砌不应大于 5 cm
拱脚和墙脚以上 1 m 内断面严禁欠挖

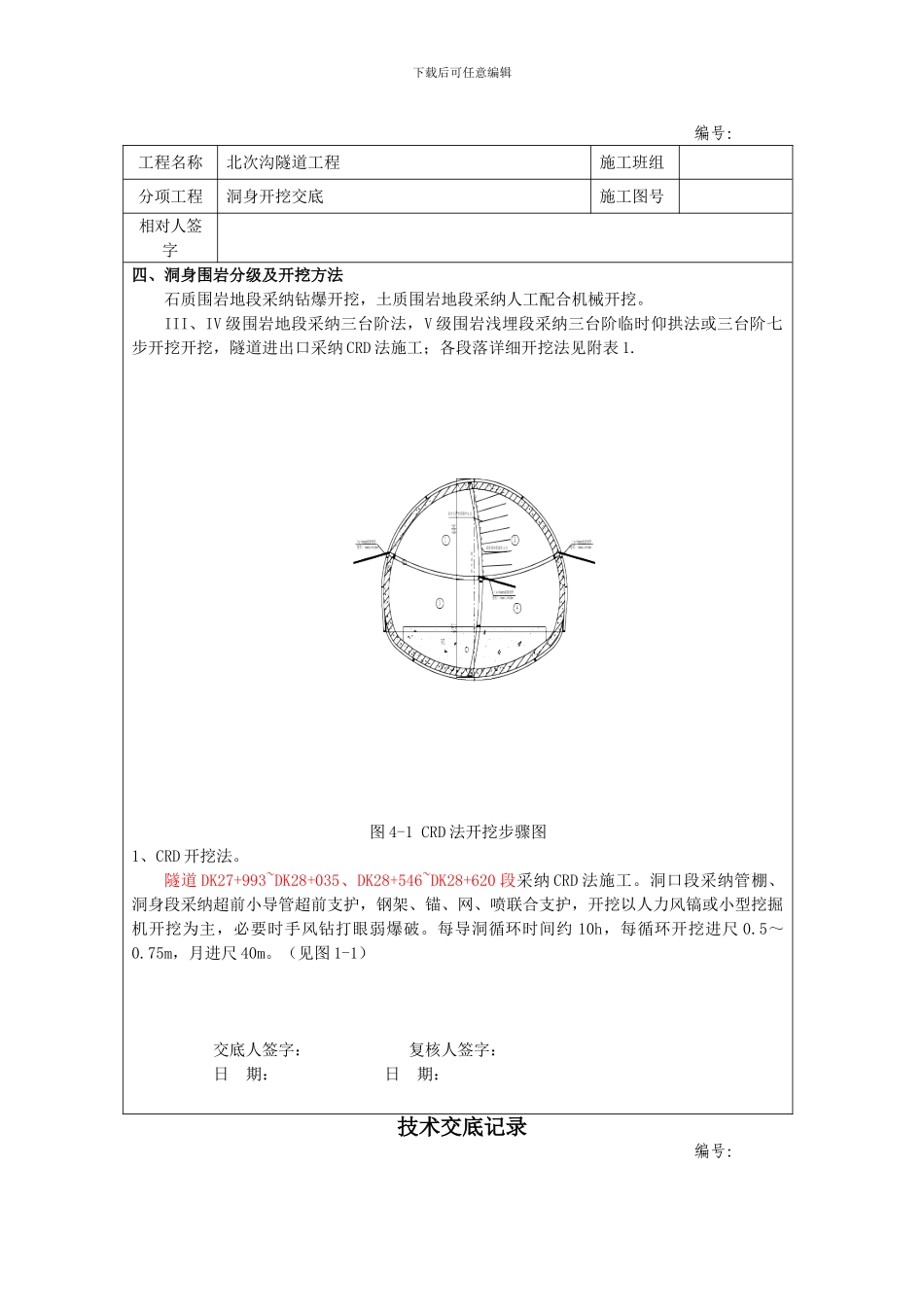

5、控制超挖(详见表 3-1)表 3-1 隧道允许超挖值围岩级别开挖部位III~IVV、VI拱部平均线形超挖101510最大超挖202515边墙平均线形超挖101010仰拱、随底平均线形超挖10最大超挖25交底人签字: 复核人签字:日 期: 日 期: 技术交底记录下载后可任意编辑编号:工程名称北次沟隧道工程施工班组分项工程洞身开挖交底施工图号相对人签字四、洞身围岩分级及开挖方法石质围岩地段采纳钻爆开挖,土质围岩地段采纳人工配合机械开
