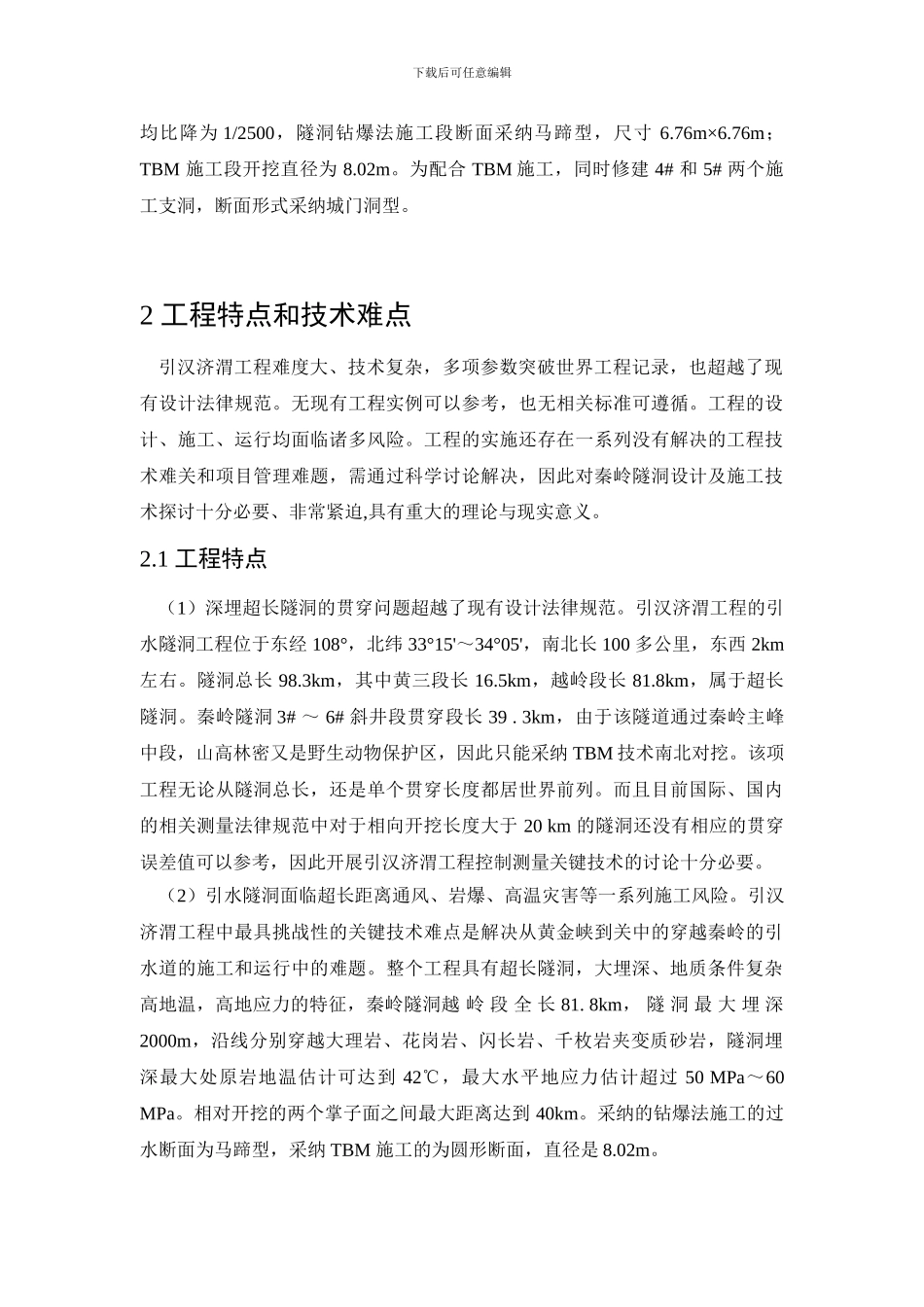

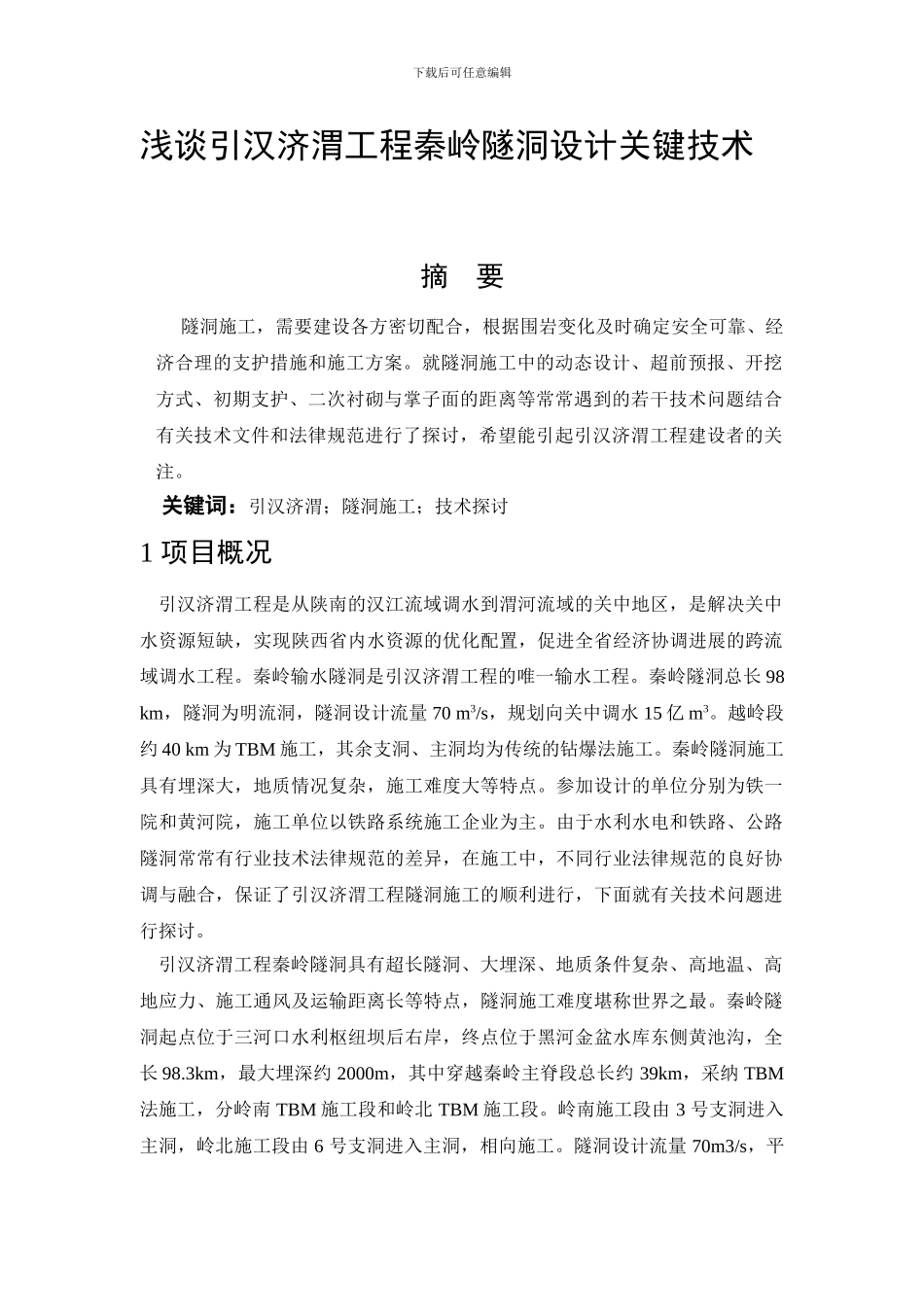

下载后可任意编辑浅谈引汉济渭工程秦岭隧洞设计关键技术 摘 要 隧洞施工,需要建设各方密切配合,根据围岩变化及时确定安全可靠、经济合理的支护措施和施工方案。就隧洞施工中的动态设计、超前预报、开挖方式、初期支护、二次衬砌与掌子面的距离等常常遇到的若干技术问题结合有关技术文件和法律规范进行了探讨,希望能引起引汉济渭工程建设者的关注。关键词:引汉济渭;隧洞施工;技术探讨1 项目概况引汉济渭工程是从陕南的汉江流域调水到渭河流域的关中地区,是解决关中水资源短缺,实现陕西省内水资源的优化配置,促进全省经济协调进展的跨流域调水工程。秦岭输水隧洞是引汉济渭工程的唯一输水工程。秦岭隧洞总长 98 km,隧洞为明流洞,隧洞设计流量 70 m3/s,规划向关中调水 15 亿 m3。越岭段约 40 km 为 TBM 施工,其余支洞、主洞均为传统的钻爆法施工。秦岭隧洞施工具有埋深大,地质情况复杂,施工难度大等特点。参加设计的单位分别为铁一院和黄河院,施工单位以铁路系统施工企业为主。由于水利水电和铁路、公路隧洞常常有行业技术法律规范的差异,在施工中,不同行业法律规范的良好协调与融合,保证了引汉济渭工程隧洞施工的顺利进行,下面就有关技术问题进行探讨。引汉济渭工程秦岭隧洞具有超长隧洞、大埋深、地质条件复杂、高地温、高地应力、施工通风及运输距离长等特点,隧洞施工难度堪称世界之最。秦岭隧洞起点位于三河口水利枢纽坝后右岸,终点位于黑河金盆水库东侧黄池沟,全长 98.3km,最大埋深约 2000m,其中穿越秦岭主脊段总长约 39km,采纳 TBM 法施工,分岭南 TBM 施工段和岭北 TBM 施工段。岭南施工段由 3 号支洞进入主洞,岭北施工段由 6 号支洞进入主洞,相向施工。隧洞设计流量 70m3/s,平下载后可任意编辑均比降为 1/2500,隧洞钻爆法施工段断面采纳马蹄型,尺寸 6.76m×6.76m;TBM 施工段开挖直径为 8.02m。为配合 TBM 施工,同时修建 4# 和 5# 两个施工支洞,断面形式采纳城门洞型。2 工程特点和技术难点引汉济渭工程难度大、技术复杂,多项参数突破世界工程记录,也超越了现有设计法律规范。无现有工程实例可以参考,也无相关标准可遵循。工程的设计、施工、运行均面临诸多风险。工程的实施还存在一系列没有解决的工程技术难关和项目管理难题,需通过科学讨论解决,因此对秦岭隧洞设计及施工技术探讨十分必要、非常紧迫,具有重大的理论与现实意义。2.1 工程特点(1)深埋超长...
