下载后可任意编辑浅谈桥梁施工中的技术和质量控制 摘要:深圳市南坪快速路二期主线工程施工内容有:地基处理、支架搭设、模板安装、支架预压、拆模和落架
在施工过程中要紧抓质量控制
关键词:桥梁工程;施工技术;质量控制 一、工程概况 深圳市南坪快速路二期主线工程起于沿江高速前海立交,终点接南坪一期塘朗立交,主线全长15
本段工程为第四合同段,沙河立交工程是南坪快速路与沙河西路的立体交汇处,位于深圳市南山区龙珠、桃源片区西侧
本段南坪主线西接西丽货场段,东接龙井路、龙珠大道跨线桥,主线为东西走向,跨越沙河西路、大沙河,线位走向紧挨现状广深高速公路,主线长度约为 2
主线桥由左、右两幅独立的桥梁组成,桥梁上部结构横向布置为 0
5m(防撞栏)+20m(机动车道)(左幅增设一辅助车道)+0
5m(防撞栏)+2
5m(中央分隔带)+0
5m(防撞栏)+16m(机动车道)+0
5m(防撞栏),总宽 41
5m,采纳等高度预应力钢筋混凝土连续箱梁,断面为单箱三~四室,箱梁底宽 10
95m,两侧翼缘各宽 2
225m,梁高 1
7m,采纳 C50 混凝土现浇

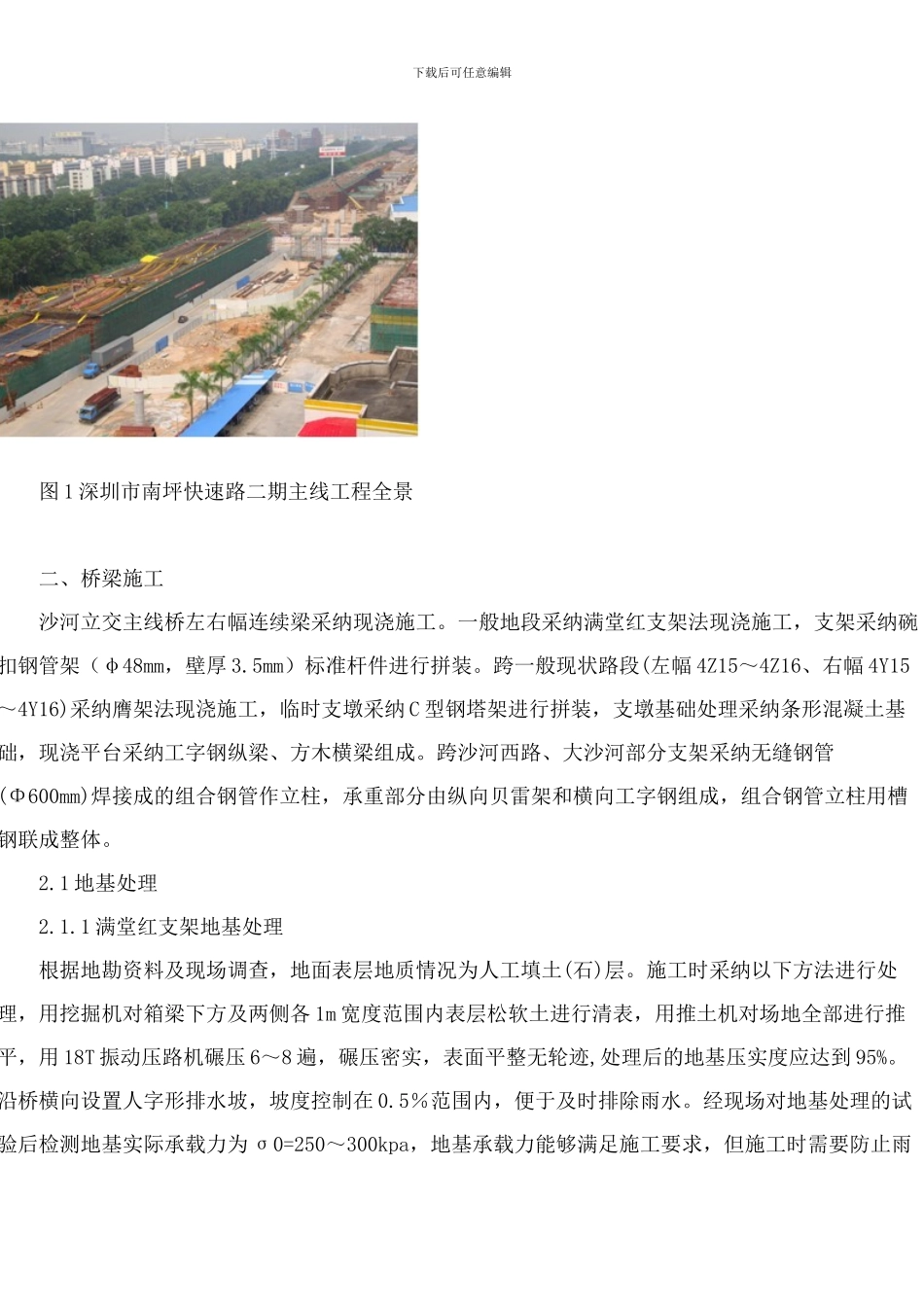

深圳市南坪快速路二期主线工程全景见图 1
图下载后可任意编辑 图 1 深圳市南坪快速路二期主线工程全景 二、桥梁施工 沙河立交主线桥左右幅连续梁采纳现浇施工
一般地段采纳满堂红支架法现浇施工,支架采纳碗扣钢管架(φ48mm,壁厚 3
5mm)标准杆件进行拼装
跨一般现状路段(左幅 4Z15~4Z16、右幅 4Y15~4Y16)采纳膺架法现浇施工,临时支墩采纳 C 型钢塔架进行拼装,支墩基础处理采纳条形混凝土基础,现浇平台采纳工字钢纵梁、方木横梁组成

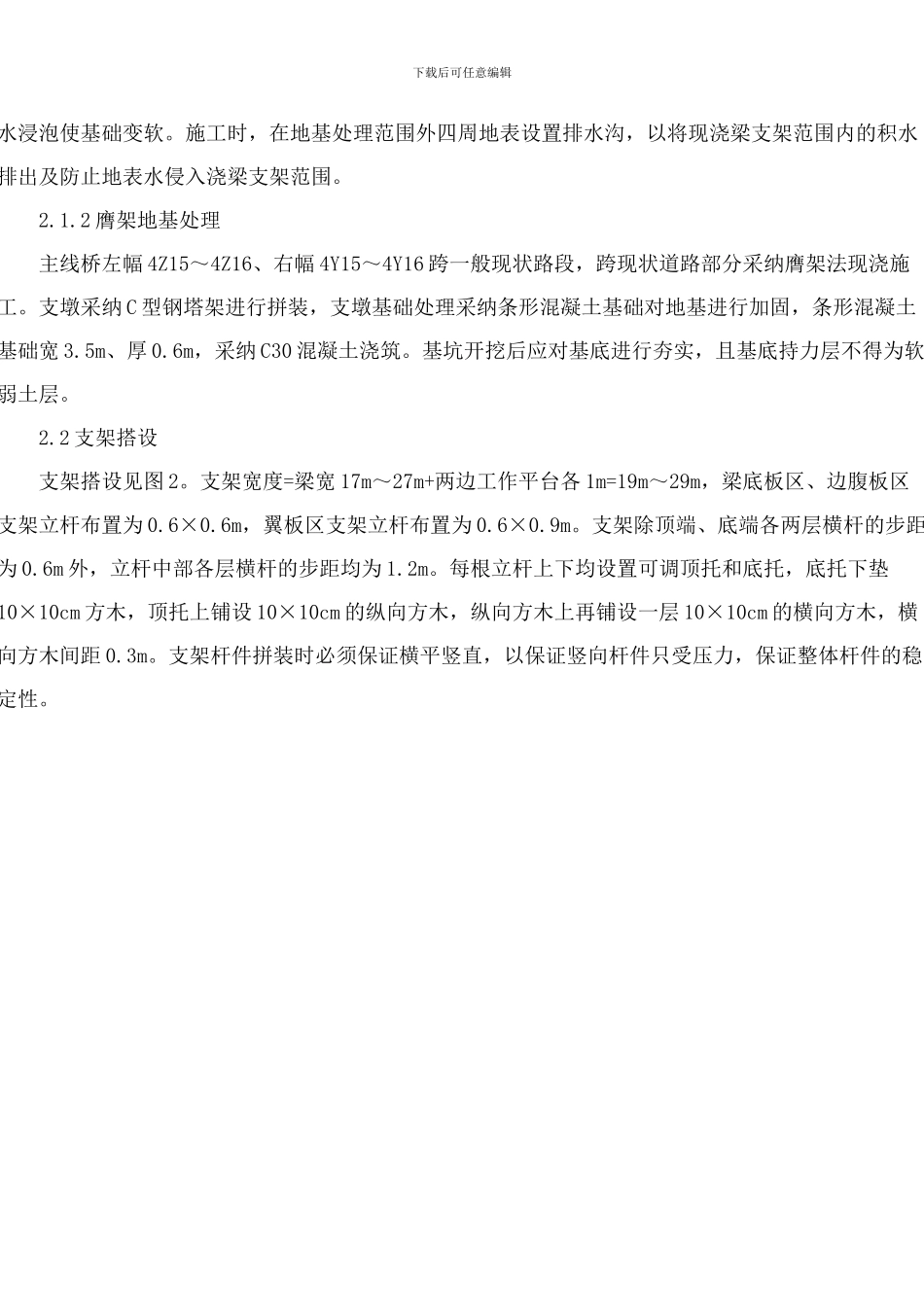

跨沙河西路、大沙河部分支架采纳无缝钢管(Φ600mm)焊接成的组合钢管作立柱,承重部分由纵向贝雷架和横向工字钢组成,组合钢管立柱用槽钢联成整体
