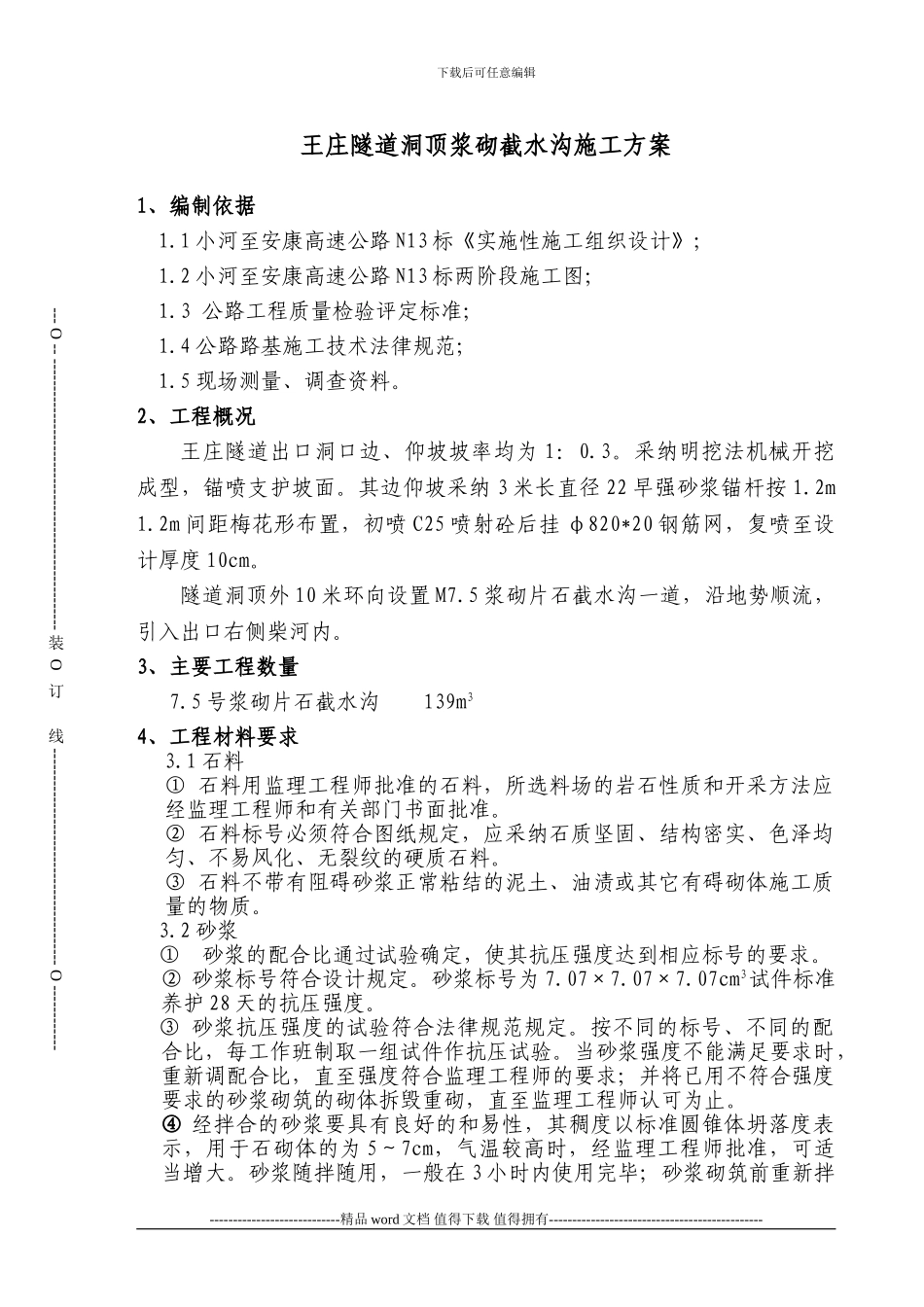

下载后可任意编辑王庄隧道洞顶浆砌截水沟施工方案1、编制依据1
1 小河至安康高速公路 N13 标《实施性施工组织设计》;1
2 小河至安康高速公路 N13 标两阶段施工图;1
3 公路工程质量检验评定标准;1
4 公路路基施工技术法律规范;1
5 现场测量、调查资料
2、工程概况王庄隧道出口洞口边、仰坡坡率均为 1:0
采纳明挖法机械开挖成型,锚喷支护坡面
其边仰坡采纳 3 米长直径 22 早强砂浆锚杆按 1
2m 间距梅花形布置,初喷 C25 喷射砼后挂 φ820*20 钢筋网,复喷至设计厚度 10cm
隧道洞顶外 10 米环向设置 M7
5 浆砌片石截水沟一道,沿地势顺流,引入出口右侧柴河内
3、主要工程数量 7
5 号浆砌片石截水沟 139m34、工程材料要求3
1 石料① 石料用监理工程师批准的石料,所选料场的岩石性质和开采方法应经监理工程师和有关部门书面批准
② 石料标号必须符合图纸规定,应采纳石质坚固、结构密实、色泽均匀、不易风化、无裂纹的硬质石料
③ 石料不带有阻碍砂浆正常粘结的泥土、油渍或其它有碍砌体施工质量的物质
2 砂浆① 砂浆的配合比通过试验确定,使其抗压强度达到相应标号的要求
② 砂浆标号符合设计规定
砂浆标号为 7
07cm3试件标准养护 28 天的抗压强度
③ 砂浆抗压强度的试验符合法律规范规定
按不同的标号、不同的配合比,每工作班制取一组试件作抗压试验
当砂浆强度不能满足要求时,重新调配合比,直至强度符合监理工程师的要求;并将已用不符合强度要求的砂浆砌筑的砌体拆毁重砌,直至监理工程师认可为止

④ 经拌合的砂浆要具有良好的和易性,其稠度以标准圆锥体坍落度表示,用于石砌体的为 5~7cm,气温较高时,经监理工程师批准,可适当增大
砂浆随拌随用,一般在 3 小时内使用完毕;砂浆砌筑前重新拌------------
