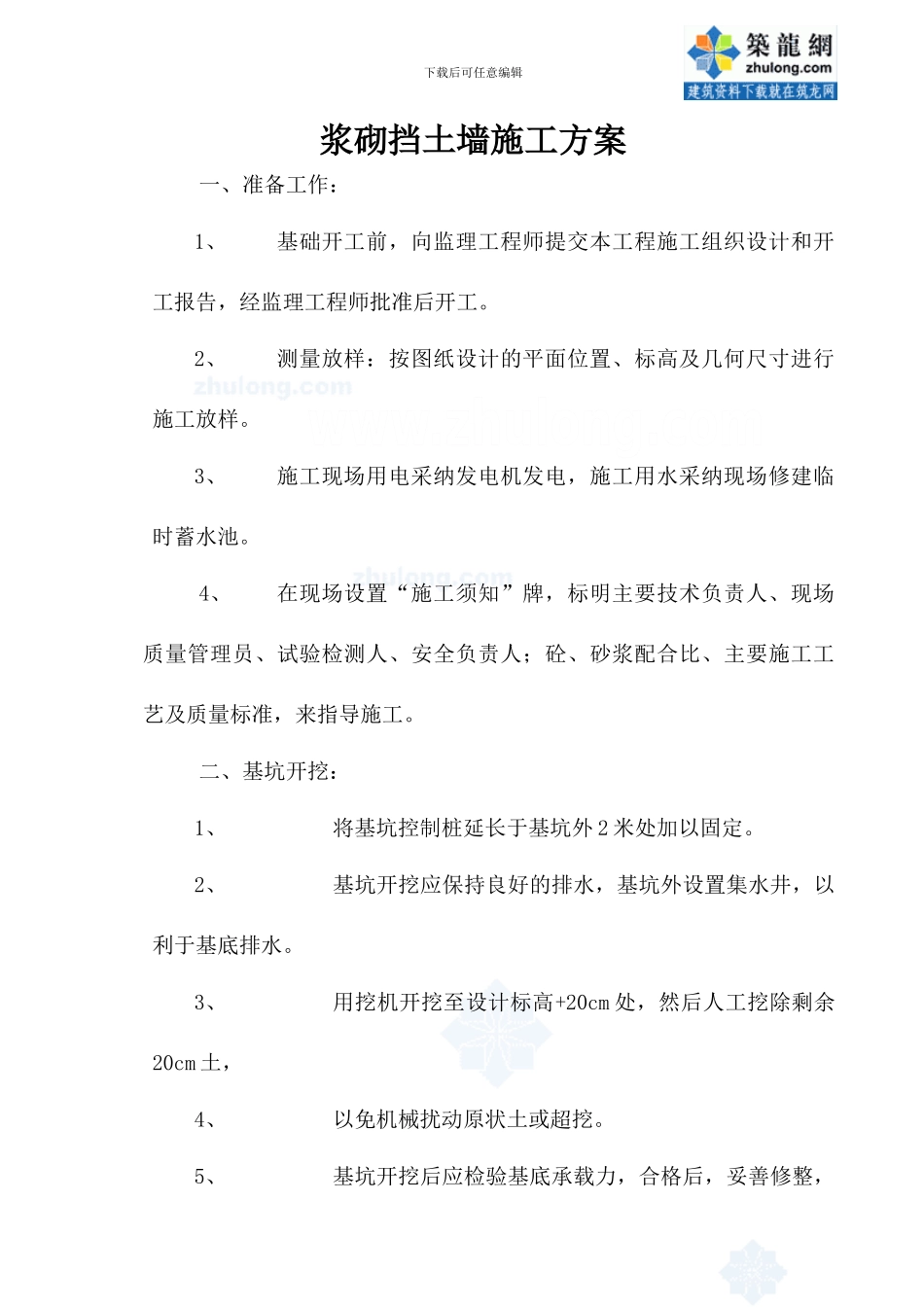

下载后可任意编辑浆砌挡土墙施工方案 一、准备工作:1、基础开工前,向监理工程师提交本工程施工组织设计和开工报告,经监理工程师批准后开工
2、测量放样:按图纸设计的平面位置、标高及几何尺寸进行施工放样
3、施工现场用电采纳发电机发电,施工用水采纳现场修建临时蓄水池
4、在现场设置“施工须知”牌,标明主要技术负责人、现场质量管理员、试验检测人、安全负责人;砼、砂浆配合比、主要施工工艺及质量标准,来指导施工
二、基坑开挖:1、将基坑控制桩延长于基坑外 2 米处加以固定
2、基坑开挖应保持良好的排水,基坑外设置集水井,以利于基底排水
3、用挖机开挖至设计标高+20cm 处,然后人工挖除剩余20cm 土,4、以免机械扰动原状土或超挖
5、基坑开挖后应检验基底承载力,合格后,妥善修整,下载后可任意编辑在最短的时间内放样、装模,用砂浆封底再进行基础的砌筑

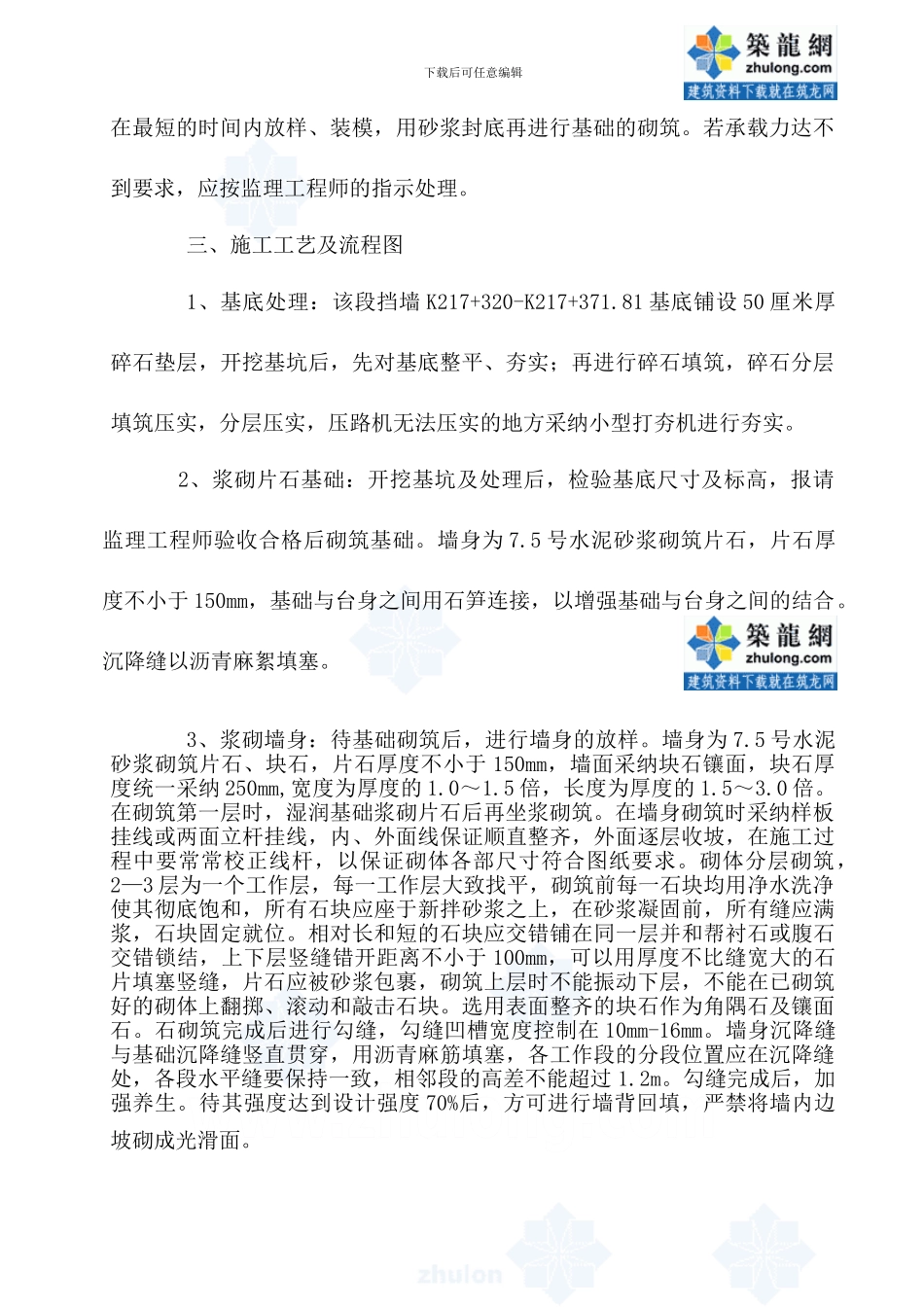

若承载力达不到要求,应按监理工程师的指示处理
三、施工工艺及流程图1、基底处理:该段挡墙 K217+320-K217+371
81 基底铺设 50 厘米厚碎石垫层,开挖基坑后,先对基底整平、夯实;再进行碎石填筑,碎石分层填筑压实,分层压实,压路机无法压实的地方采纳小型打夯机进行夯实
2、浆砌片石基础:开挖基坑及处理后,检验基底尺寸及标高,报请监理工程师验收合格后砌筑基础
5 号水泥砂浆砌筑片石,片石厚度不小于 150mm,基础与台身之间用石笋连接,以增强基础与台身之间的结合
沉降缝以沥青麻絮填塞
3、浆砌墙身:待基础砌筑后,进行墙身的放样
5 号水泥砂浆砌筑片石、块石,片石厚度不小于 150mm,墙面采纳块石镶面,块石厚度统一采纳 250mm,宽度为厚度的 1
5 倍,长度为厚度的 1
在砌筑第一层时,湿润基础浆砌片石后再坐浆砌筑

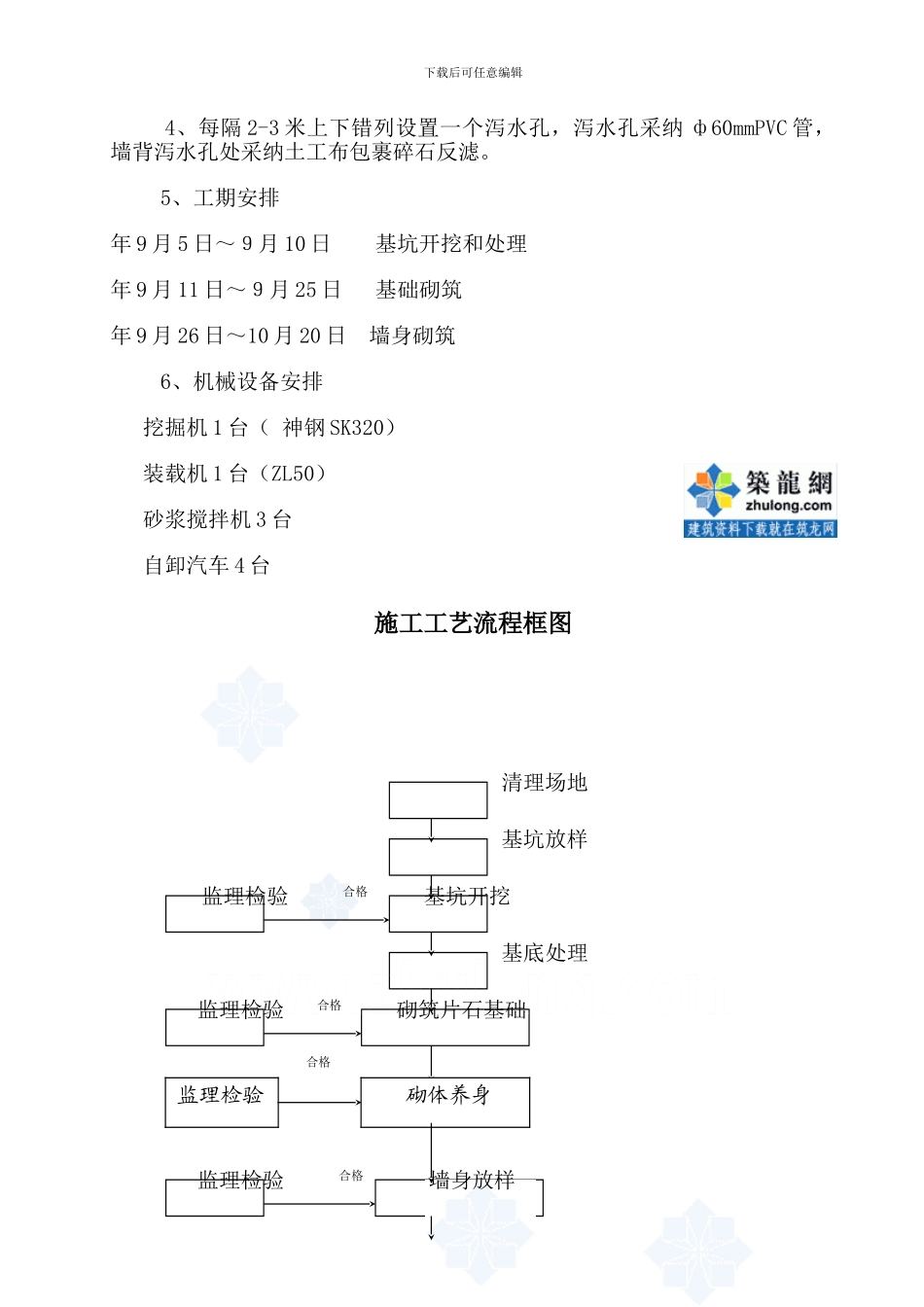

在墙身砌筑时采纳样板挂线或两面立杆挂线,内、外面线保证顺
