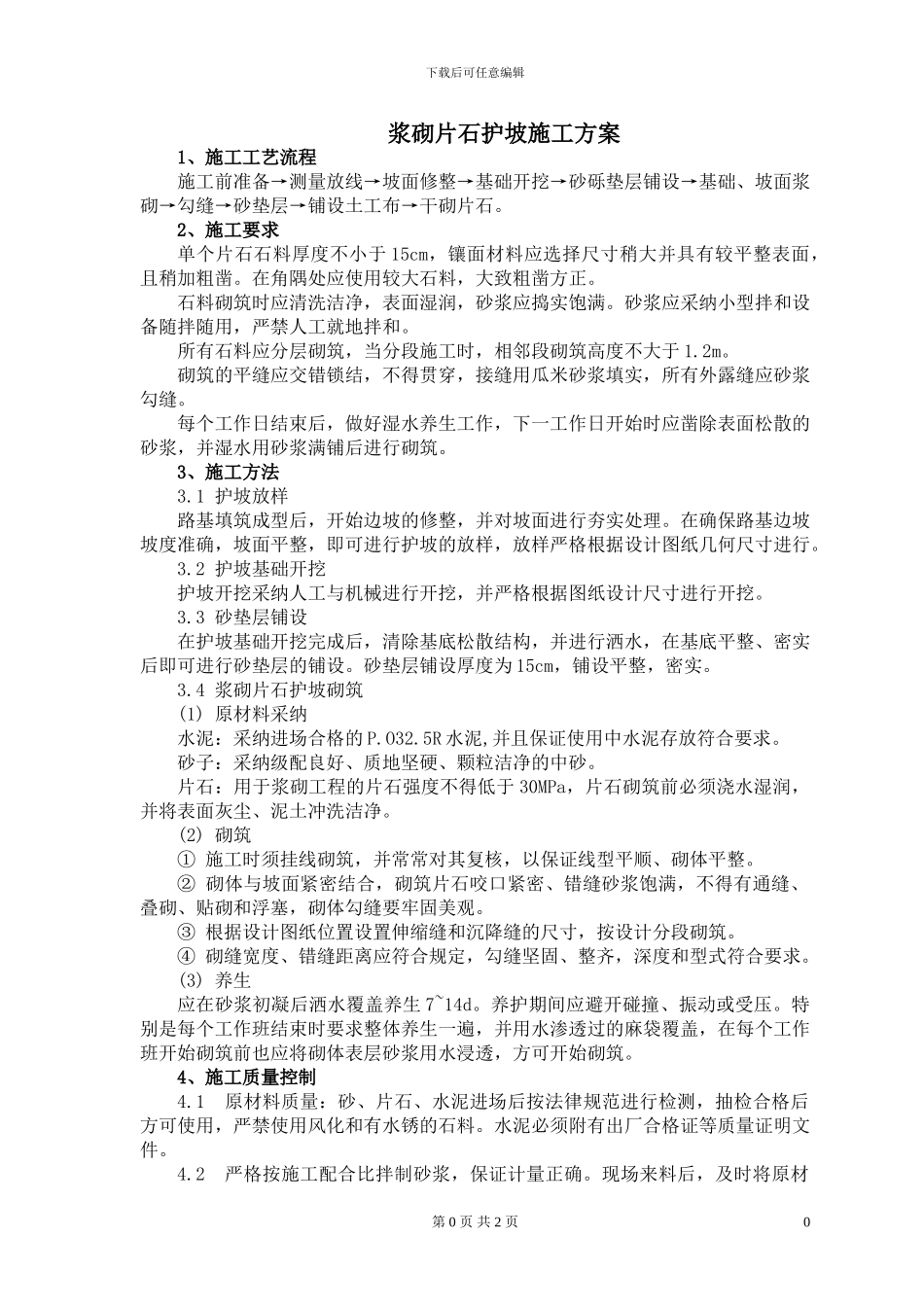

下载后可任意编辑 浆砌片石护坡施工方案1、施工工艺流程施工前准备→测量放线→坡面修整→基础开挖→砂砾垫层铺设→基础、坡面浆砌→勾缝→砂垫层→铺设土工布→干砌片石
2、施工要求单个片石石料厚度不小于 15cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿
在角隅处应使用较大石料,大致粗凿方正
石料砌筑时应清洗洁净,表面湿润,砂浆应捣实饱满
砂浆应采纳小型拌和设备随拌随用,严禁人工就地拌和
所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于 1
砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝
每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑
3、施工方法3
1 护坡放样路基填筑成型后,开始边坡的修整,并对坡面进行夯实处理
在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格根据设计图纸几何尺寸进行
2 护坡基础开挖护坡开挖采纳人工与机械进行开挖,并严格根据图纸设计尺寸进行开挖
3 砂垫层铺设在护坡基础开挖完成后,清除基底松散结构,并进行洒水,在基底平整、密实后即可进行砂垫层的铺设
砂垫层铺设厚度为 15cm,铺设平整,密实
4 浆砌片石护坡砌筑(1) 原材料采纳水泥:采纳进场合格的 P
5R 水泥,并且保证使用中水泥存放符合要求
砂子:采纳级配良好、质地坚硬、颗粒洁净的中砂
片石:用于浆砌工程的片石强度不得低于 30MPa,片石砌筑前必须浇水湿润,并将表面灰尘、泥土冲洗洁净
(2) 砌筑① 施工时须挂线砌筑,并常常对其复核,以保证线型平顺、砌体平整
② 砌体与坡面紧密结合,砌筑片石咬口紧密、错缝砂浆饱满,不得有通缝、叠砌、贴砌和浮塞,砌体勾缝要牢固美观
③ 根据设计图纸位置设置伸缩缝和沉降缝的尺寸,按设计分段砌筑

④ 砌缝宽度、错缝距离应符合规定,勾缝坚固
