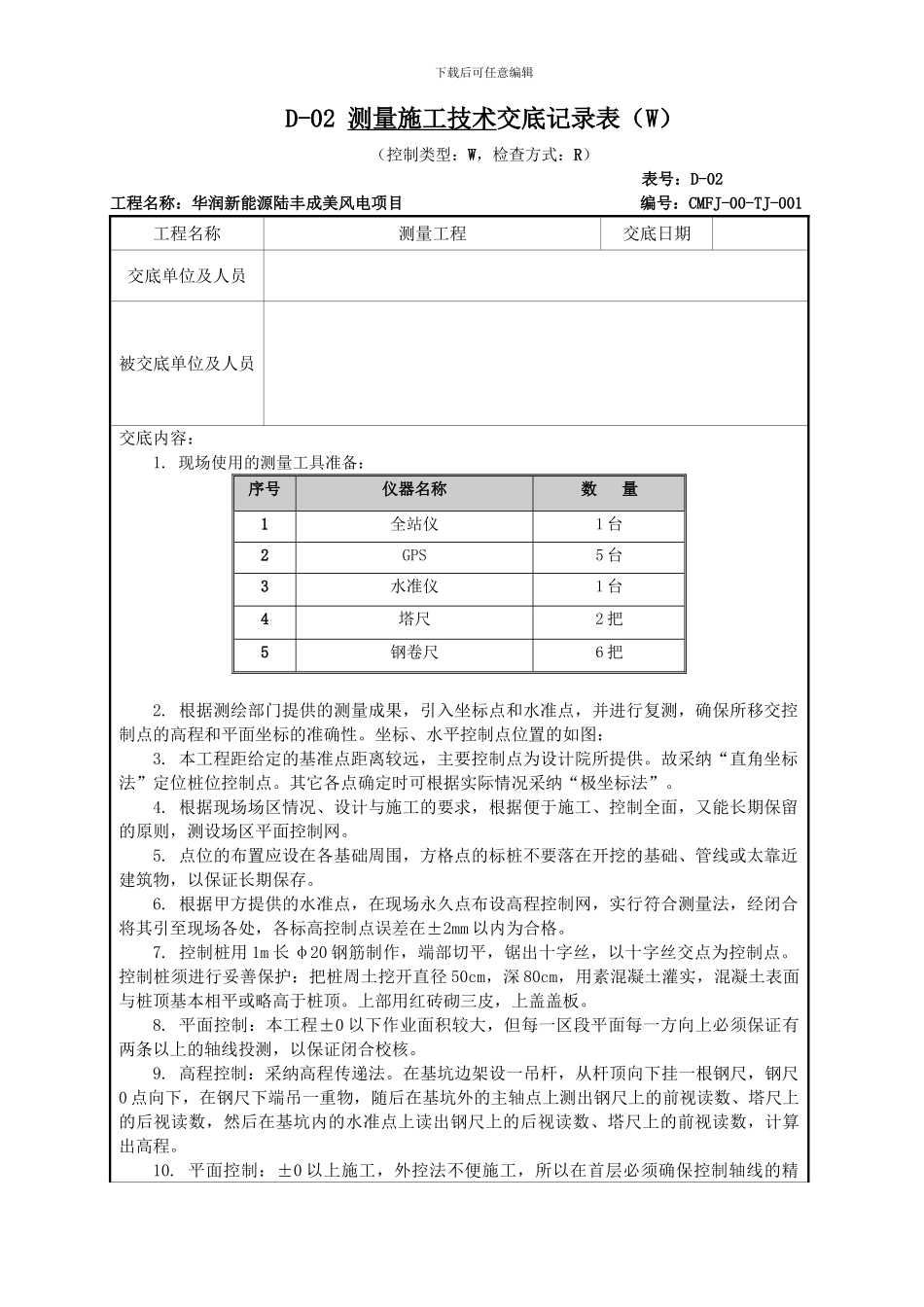

下载后可任意编辑D-02 测量施工技术交底记录表(W)(控制类型:W,检查方式:R)表号:D-02工程名称:华润新能源陆丰成美风电项目 编号:CMFJ-00-TJ-001工程名称测量工程交底日期交底单位及人员被交底单位及人员交底内容:1
现场使用的测量工具准备:序号仪器名称数 量1全站仪1 台2GPS5 台3水准仪1 台4塔尺2 把5钢卷尺6 把2
根据测绘部门提供的测量成果,引入坐标点和水准点,并进行复测,确保所移交控制点的高程和平面坐标的准确性
坐标、水平控制点位置的如图:3
本工程距给定的基准点距离较远,主要控制点为设计院所提供
故采纳“直角坐标法”定位桩位控制点
其它各点确定时可根据实际情况采纳“极坐标法”
根据现场场区情况、设计与施工的要求,根据便于施工、控制全面,又能长期保留的原则,测设场区平面控制网
点位的布置应设在各基础周围,方格点的标桩不要落在开挖的基础、管线或太靠近建筑物,以保证长期保存
根据甲方提供的水准点,在现场永久点布设高程控制网,实行符合测量法,经闭合将其引至现场各处,各标高控制点误差在±2mm 以内为合格
控制桩用 1m 长 φ20 钢筋制作,端部切平,锯出十字丝,以十字丝交点为控制点
控制桩须进行妥善保护:把桩周土挖开直径 50cm,深 80cm,用素混凝土灌实,混凝土表面与桩顶基本相平或略高于桩顶
上部用红砖砌三皮,上盖盖板
平面控制:本工程±0 以下作业面积较大,但每一区段平面每一方向上必须保证有两条以上的轴线投测,以保证闭合校核
高程控制:采纳高程传递法
在基坑边架设一吊杆,从杆顶向下挂一根钢尺,钢尺0 点向下,在钢尺下端吊一重物,随后在基坑外的主轴点上测出钢尺上的前视读数、塔尺上的后视读数,然后在基坑内的水准点上读出钢尺上的后视读数、塔尺上的前视读数,计算出高程
平面控制:±0 以上
