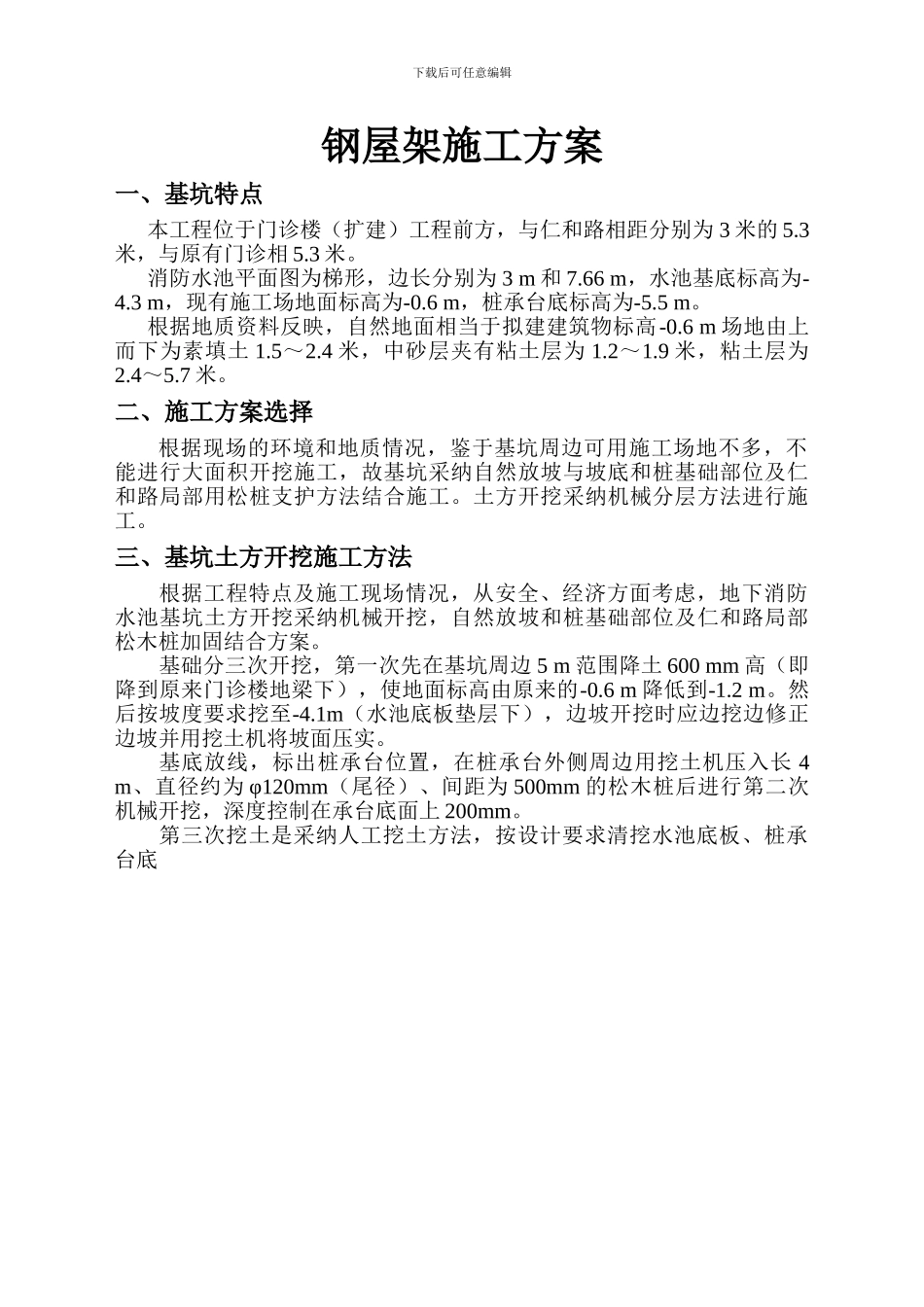

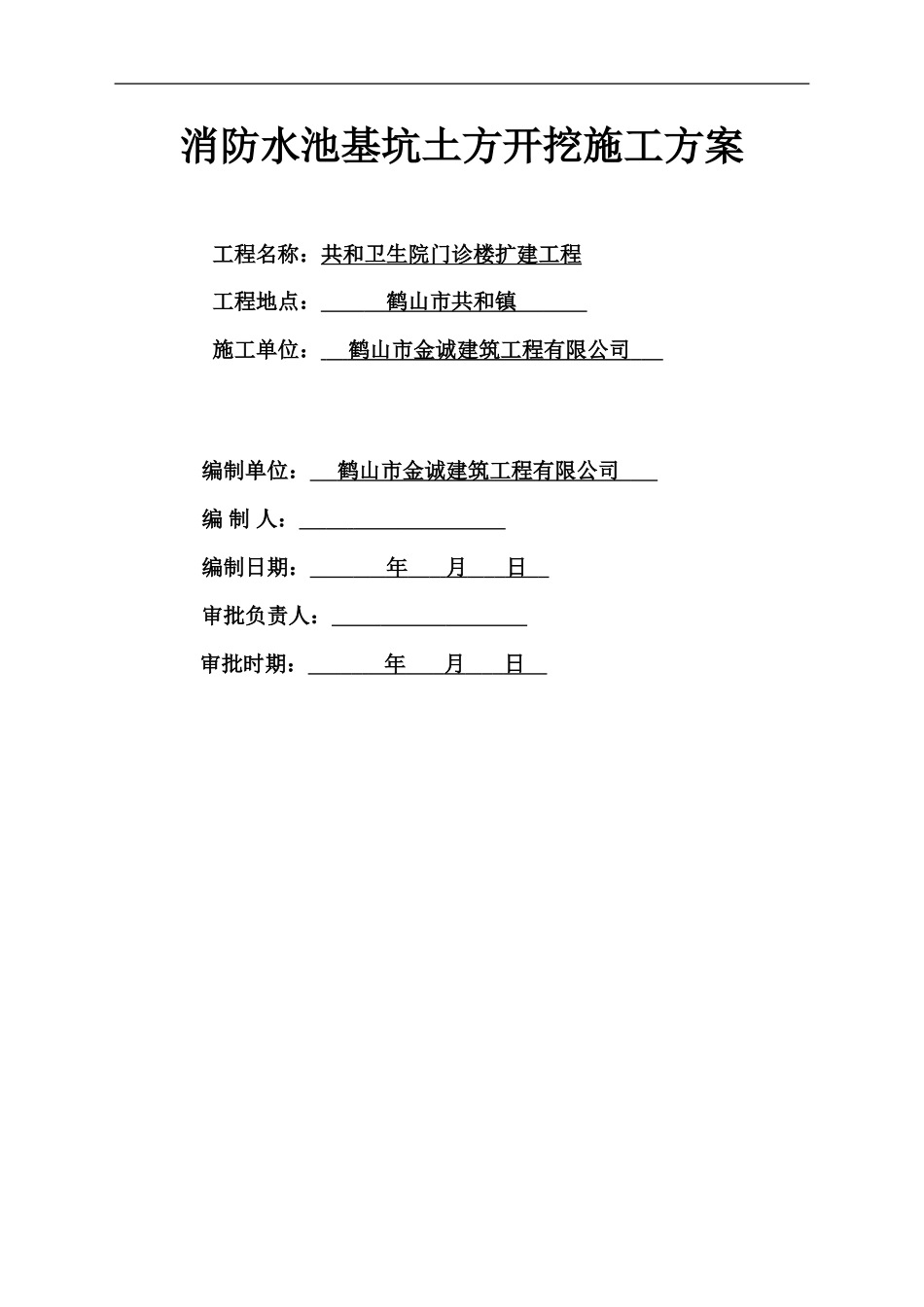

消防水池基坑土方开挖施工方案工程名称:共和卫生院门诊楼扩建工程工程地点: 鹤山市共和镇 施工单位: 鹤山市金诚建筑工程有限公司 编制单位: 鹤山市金诚建筑工程有限公司 编 制 人: 编制日期: 年 月 日 审批负责人: 审批时期: 年 月 日 下载后可任意编辑钢屋架施工方案一、基坑特点本工程位于门诊楼(扩建)工程前方,与仁和路相距分别为 3 米的 5
3米,与原有门诊相 5
消防水池平面图为梯形,边长分别为 3 m 和 7
66 m,水池基底标高为-4
3 m,现有施工场地面标高为-0
6 m,桩承台底标高为-5
根据地质资料反映,自然地面相当于拟建建筑物标高-0
6 m 场地由上而下为素填土 1
4 米,中砂层夹有粘土层为 1
9 米,粘土层为2
二、施工方案选择根据现场的环境和地质情况,鉴于基坑周边可用施工场地不多,不能进行大面积开挖施工,故基坑采纳自然放坡与坡底和桩基础部位及仁和路局部用松桩支护方法结合施工
土方开挖采纳机械分层方法进行施工
三、基坑土方开挖施工方法根据工程特点及施工现场情况,从安全、经济方面考虑,地下消防水池基坑土方开挖采纳机械开挖,自然放坡和桩基础部位及仁和路局部松木桩加固结合方案
基础分三次开挖,第一次先在基坑周边 5 m 范围降土 600 mm 高(即降到原来门诊楼地梁下),使地面标高由原来的-0
6 m 降低到-1
然后按坡度要求挖至-4
1m(水池底板垫层下),边坡开挖时应边挖边修正边坡并用挖土机将坡面压实
基底放线,标出桩承台位置,在桩承台外侧周边用挖土机压入长 4 m、直径约为 φ120mm(尾径)、间距为 500mm 的松木桩后进行第二次机械开挖,深度控制在承台底面上 200mm
第三次挖土是采纳人工挖土方法,按设计要求清挖水池底板、桩承台底下载后可任意编辑华景楼 2#边坡处理意
