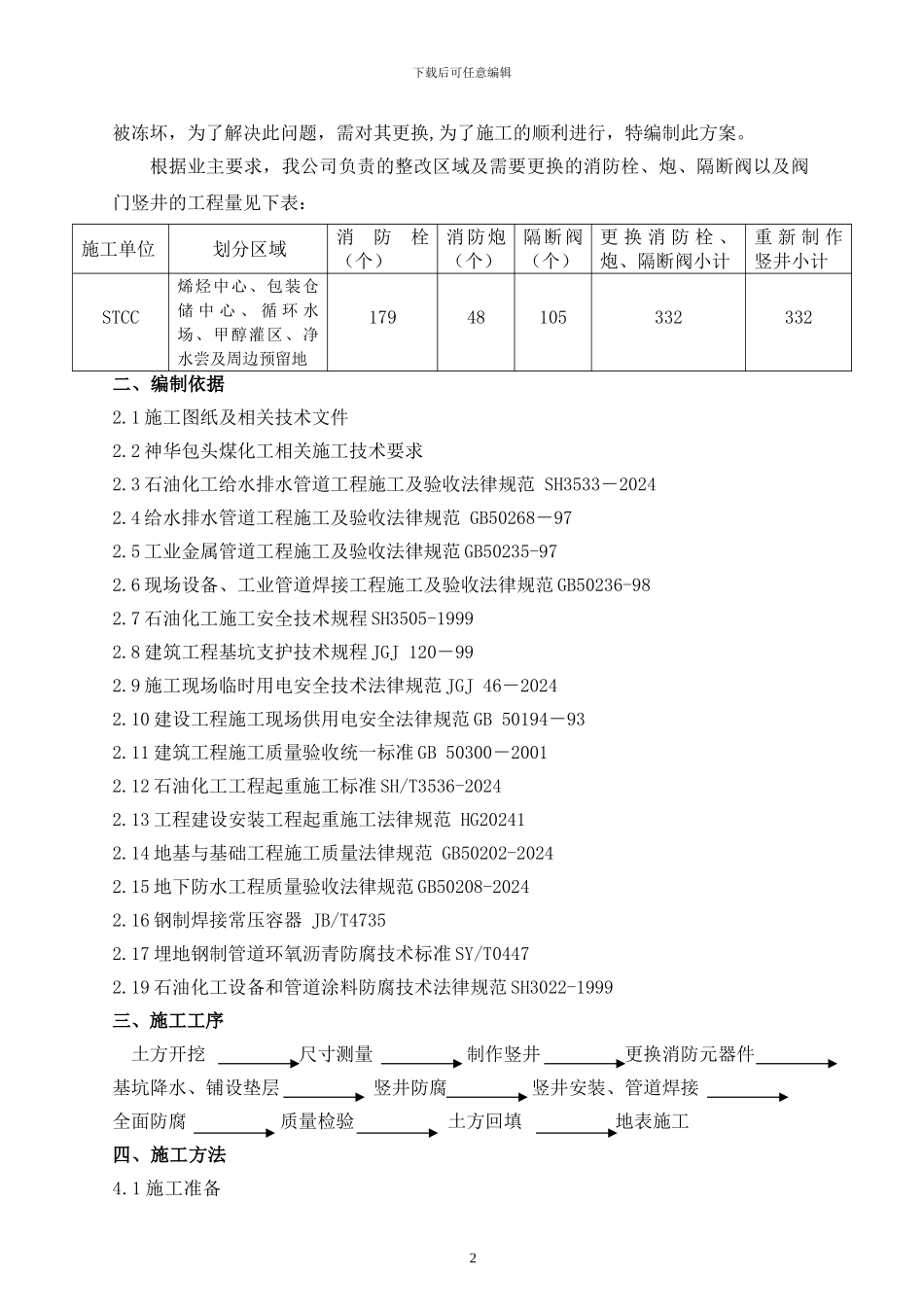

消防系统改造施工方案目 录1、 工程概况 …………………… 22、 编制依据 …………………… 23、 施工工序 …………………… 24、 施工方法 …………………… 35、 质量保证措施 …………………… 136、 HSE 管理措施 …………………… 207、 现场文明施工管理措施 …………………… 258、 JHA 分析 ……………………259、 人力计划 ……………………2810、 机具计划 ……………………2811、 施工手段用料 ……………………29一、概述神华包头煤化工分公司稳高压消防水系统自投用以来常常出现消防栓漏水、结冰 、1下载后可任意编辑被冻坏,为了解决此问题,需对其更换,为了施工的顺利进行,特编制此方案。根据业主要求,我公司负责的整改区域及需要更换的消防栓、炮、隔断阀以及阀门竖井的工程量见下表:施工单位划分区域消防栓(个)消防炮(个)隔断阀(个)更 换 消 防 栓 、炮、隔断阀小计重 新 制 作竖井小计STCC烯烃中心、包装仓储 中 心 、 循 环 水场、甲醇灌区、净水尝及周边预留地17948105332332二、编制依据2.1 施工图纸及相关技术文件2.2 神华包头煤化工相关施工技术要求2.3 石油化工给水排水管道工程施工及验收法律规范 SH3533-20242.4 给水排水管道工程施工及验收法律规范 GB50268-972.5 工业金属管道工程施工及验收法律规范 GB50235-972.6 现场设备、工业管道焊接工程施工及验收法律规范 GB50236-982.7 石油化工施工安全技术规程 SH3505-19992.8 建筑工程基坑支护技术规程 JGJ 120-992.9 施工现场临时用电安全技术法律规范 JGJ 46-20242.10 建设工程施工现场供用电安全法律规范 GB 50194-932.11 建筑工程施工质量验收统一标准 GB 50300-20012.12 石油化工工程起重施工标准 SH/T3536-20242.13 工程建设安装工程起重施工法律规范 HG202412.14 地基与基础工程施工质量法律规范 GB50202-20242.15 地下防水工程质量验收法律规范 GB50208-20242.16 钢制焊接常压容器 JB/T47352.17 埋地钢制管道环氧沥青防腐技术标准 SY/T04472.19 石油化工设备和管道涂料防腐技术法律规范 SH3022-1999三、施工工序 土方开挖 尺寸测量 制作竖井 更换消防元器件 基坑降水、铺设垫层 竖井防腐 竖井安装、管道焊接 全面防腐 质量检验 土方回填 地表施工四、施工方法4.1 施工准备2下载后可任意编辑4.1.1 编制施工方案,做好技术交底工作;4.1.2 作...
