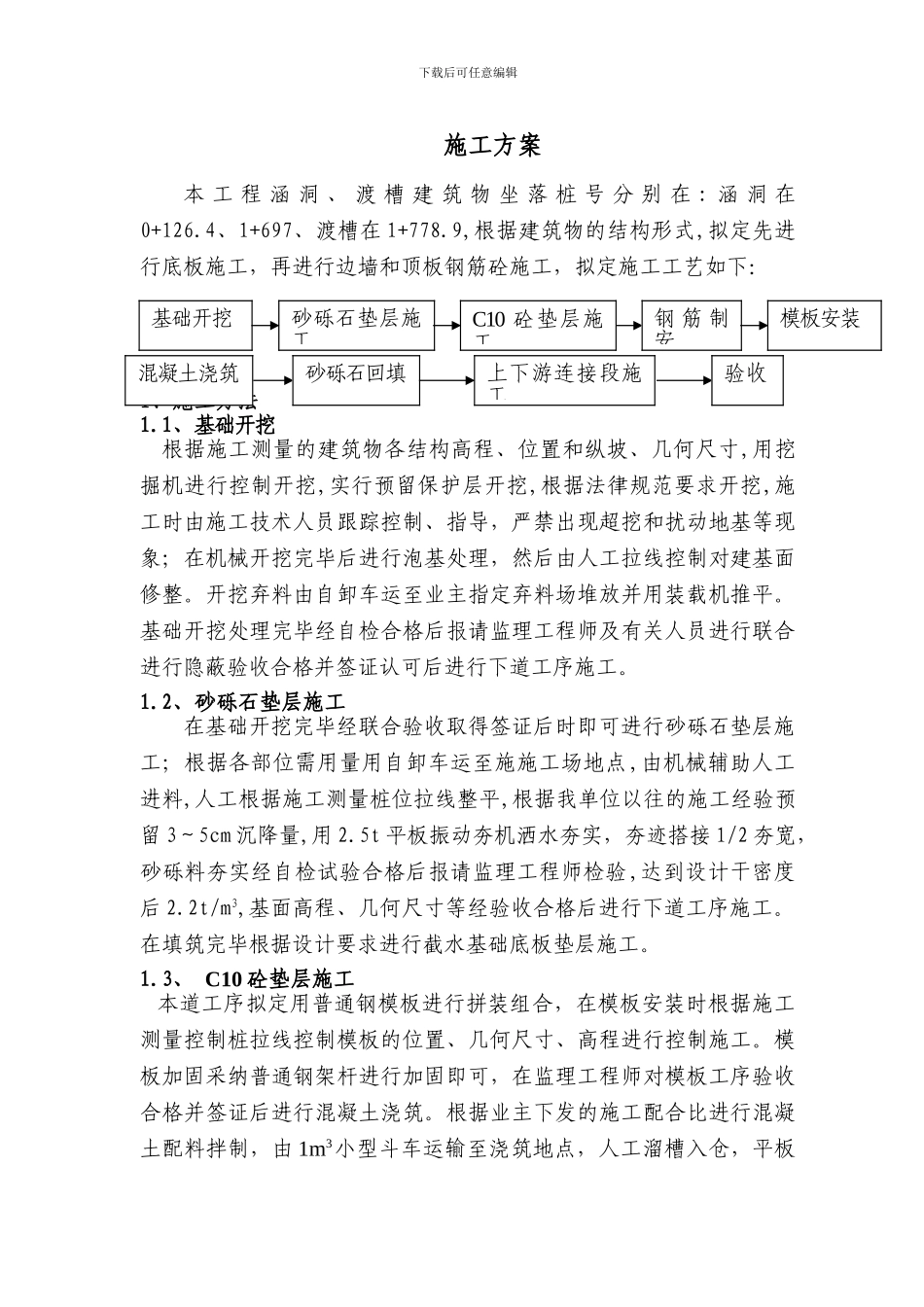

下载后可任意编辑 鹰湖水库除险加固工程东进水渠(涵洞、渡槽工程)施工方案新疆兵团建设工程(集团)有限责任公司 2024 年 7 月 22 日涵洞、渡槽建筑物工程下载后可任意编辑施工方案本 工 程 涵 洞 、 渡 槽 建 筑 物 坐 落 桩 号 分 别 在 : 涵 洞 在0+126
4、1+697、渡槽在 1+778
9,根据建筑物的结构形式,拟定先进行底板施工,再进行边墙和顶板钢筋砼施工,拟定施工工艺如下: 1、施工方法1
1、基础开挖根据施工测量的建筑物各结构高程、位置和纵坡、几何尺寸,用挖掘机进行控制开挖,实行预留保护层开挖,根据法律规范要求开挖,施工时由施工技术人员跟踪控制、指导,严禁出现超挖和扰动地基等现象;在机械开挖完毕后进行泡基处理,然后由人工拉线控制对建基面修整
开挖弃料由自卸车运至业主指定弃料场堆放并用装载机推平
基础开挖处理完毕经自检合格后报请监理工程师及有关人员进行联合进行隐蔽验收合格并签证认可后进行下道工序施工
2、砂砾石垫层施工在基础开挖完毕经联合验收取得签证后时即可进行砂砾石垫层施工;根据各部位需用量用自卸车运至施施工场地点,由机械辅助人工进料,人工根据施工测量桩位拉线整平,根据我单位以往的施工经验预留 3~5cm 沉降量,用 2
5t 平板振动夯机洒水夯实,夯迹搭接 1/2 夯宽,砂砾料夯实经自检试验合格后报请监理工程师检验,达到设计干密度后 2
2t/m3,基面高程、几何尺寸等经验收合格后进行下道工序施工
在填筑完毕根据设计要求进行截水基础底板垫层施工
3、 C10 砼垫层施工 本道工序拟定用普通钢模板进行拼装组合,在模板安装时根据施工测量控制桩拉线控制模板的位置、几何尺寸、高程进行控制施工
模板加固采纳普通钢架杆进行加固即可,在监理工程师对模板工序验收合格并签证后进行混凝土浇筑

根据业主下发的施工配合比进行混凝土配料拌制,由 1m3小
