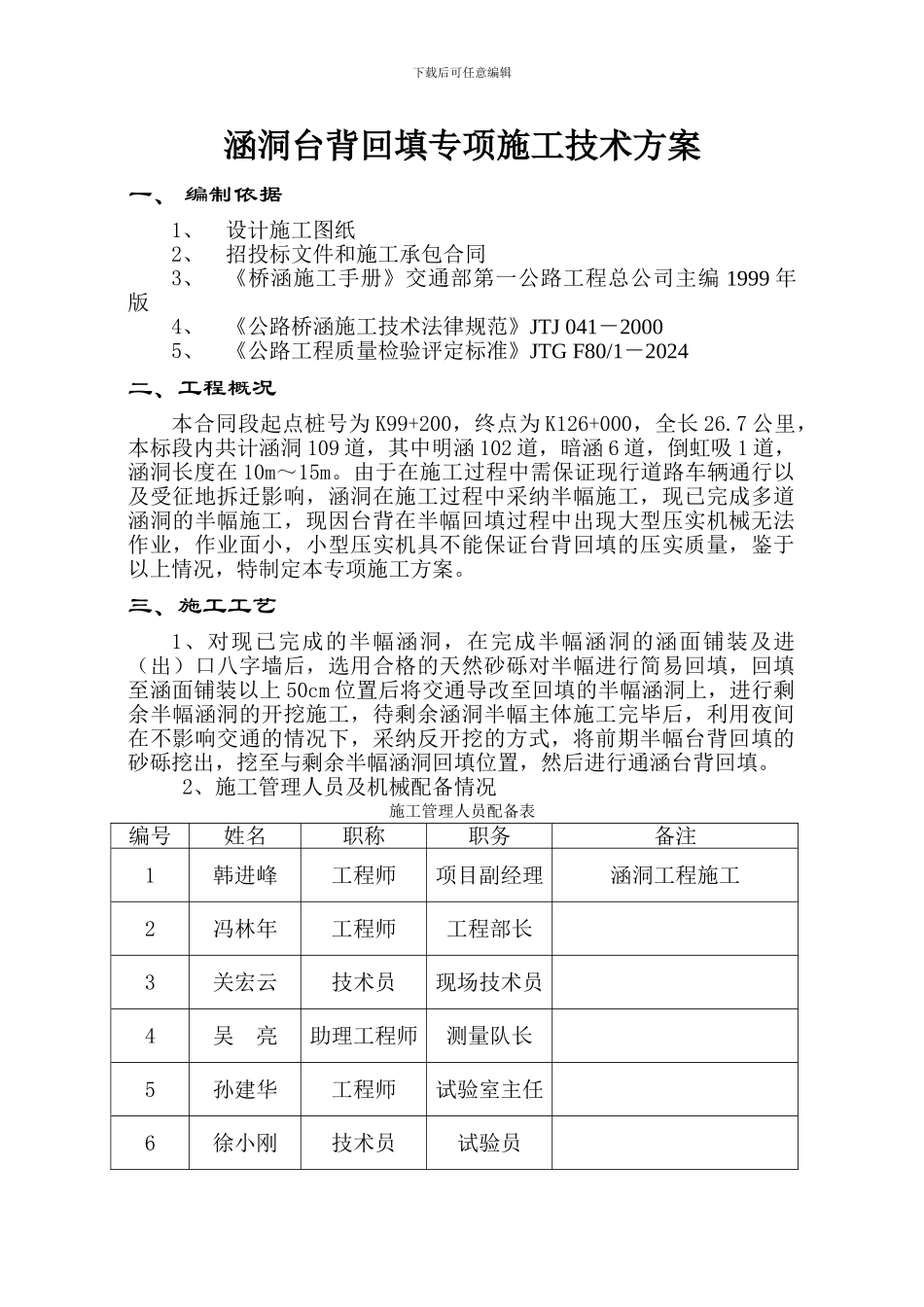

下载后可任意编辑涵洞台背回填专项施工技术方案一、 编制依据1、设计施工图纸2、招投标文件和施工承包合同3、《桥涵施工手册》交通部第一公路工程总公司主编 1999 年版4、《公路桥涵施工技术法律规范》JTJ 041-20005、《公路工程质量检验评定标准》JTG F80/1-2024二、工程概况本合同段起点桩号为 K99+200,终点为 K126+000,全长 26
7 公里,本标段内共计涵洞 109 道,其中明涵 102 道,暗涵 6 道,倒虹吸 1 道,涵洞长度在 10m~15m
由于在施工过程中需保证现行道路车辆通行以及受征地拆迁影响,涵洞在施工过程中采纳半幅施工,现已完成多道涵洞的半幅施工,现因台背在半幅回填过程中出现大型压实机械无法作业,作业面小,小型压实机具不能保证台背回填的压实质量,鉴于以上情况,特制定本专项施工方案
三、施工工艺1、对现已完成的半幅涵洞,在完成半幅涵洞的涵面铺装及进(出)口八字墙后,选用合格的天然砂砾对半幅进行简易回填,回填至涵面铺装以上 50cm 位置后将交通导改至回填的半幅涵洞上,进行剩余半幅涵洞的开挖施工,待剩余涵洞半幅主体施工完毕后,利用夜间在不影响交通的情况下,采纳反开挖的方式,将前期半幅台背回填的砂砾挖出,挖至与剩余半幅涵洞回填位置,然后进行通涵台背回填

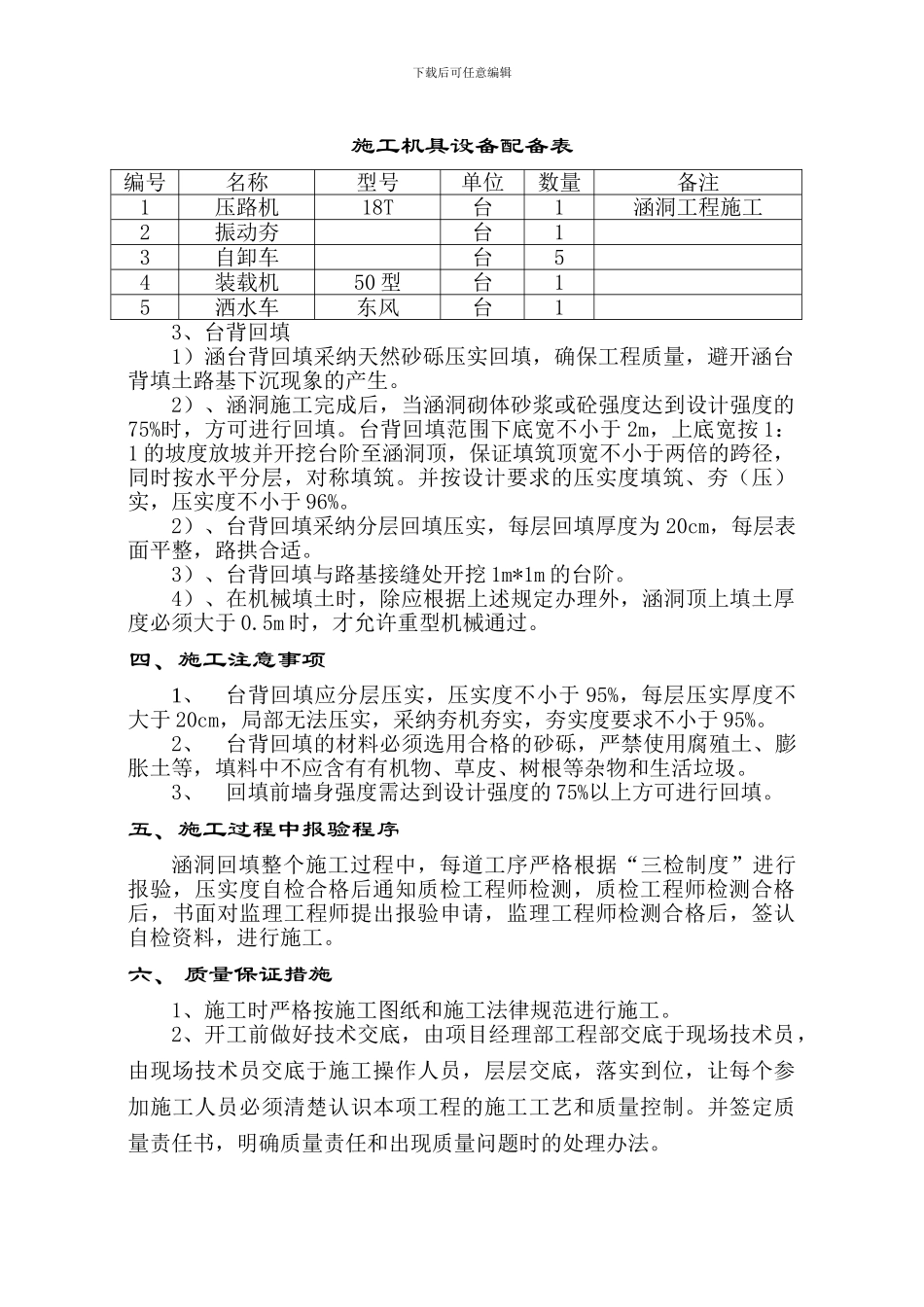

2、施工管理人员及机械配备情况施工管理人员配备表编号姓名职称职务备注1韩进峰工程师项目副经理涵洞工程施工2冯林年工程师工程部长3关宏云技术员现场技术员4吴 亮助理工程师测量队长5孙建华工程师试验室主任6徐小刚技术员试验员下载后可任意编辑施工机具设备配备表编号名称型号单位数量备注1压路机18T台1涵洞工程施工2振动夯台13自卸车台54装载机50 型台15洒水车东风台13、台背回填1)涵台背回填采纳天然砂砾压实回填,确保工程质量,避开涵台背填土路基下沉现象的产生

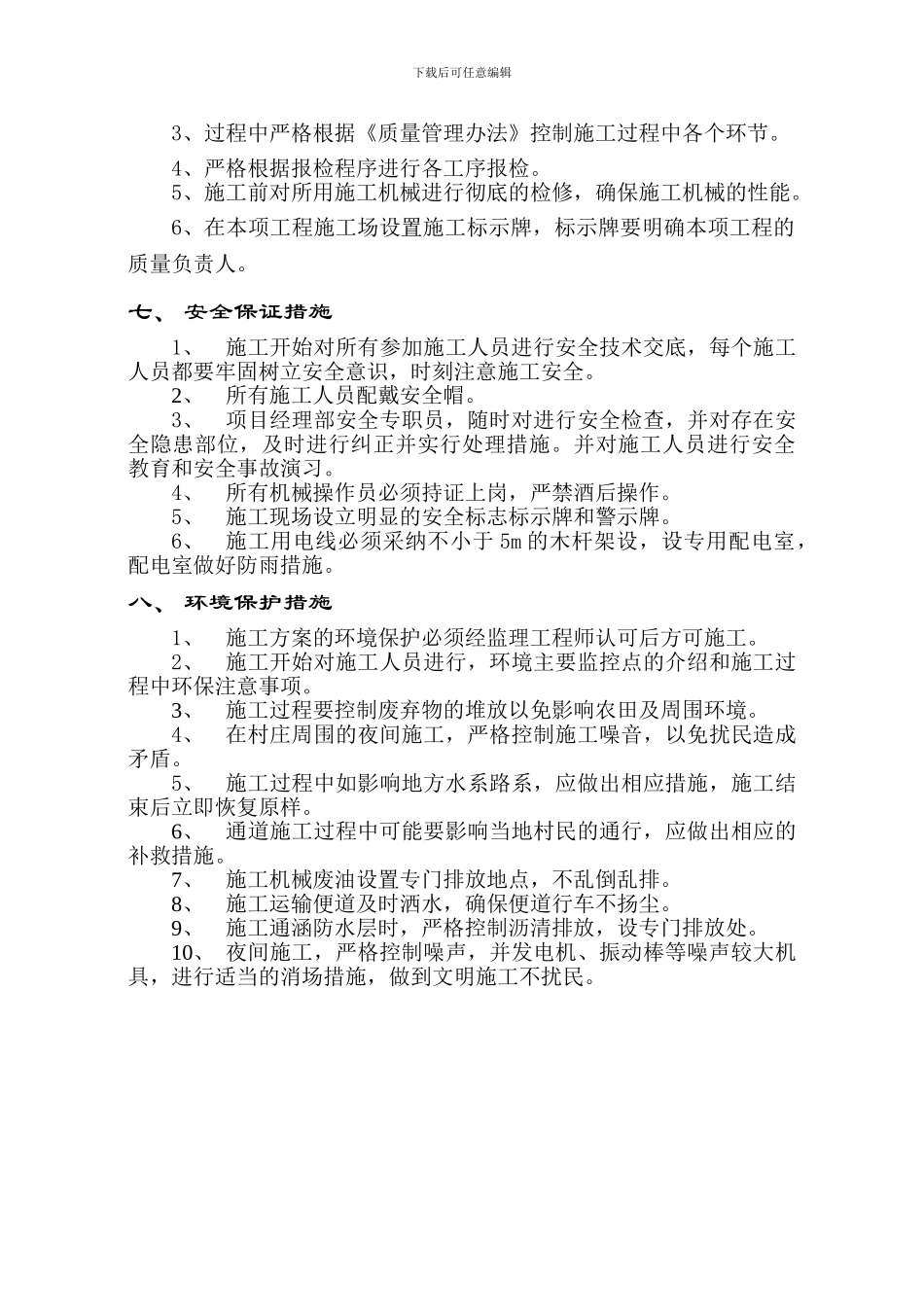

2)、涵洞施工完成后
