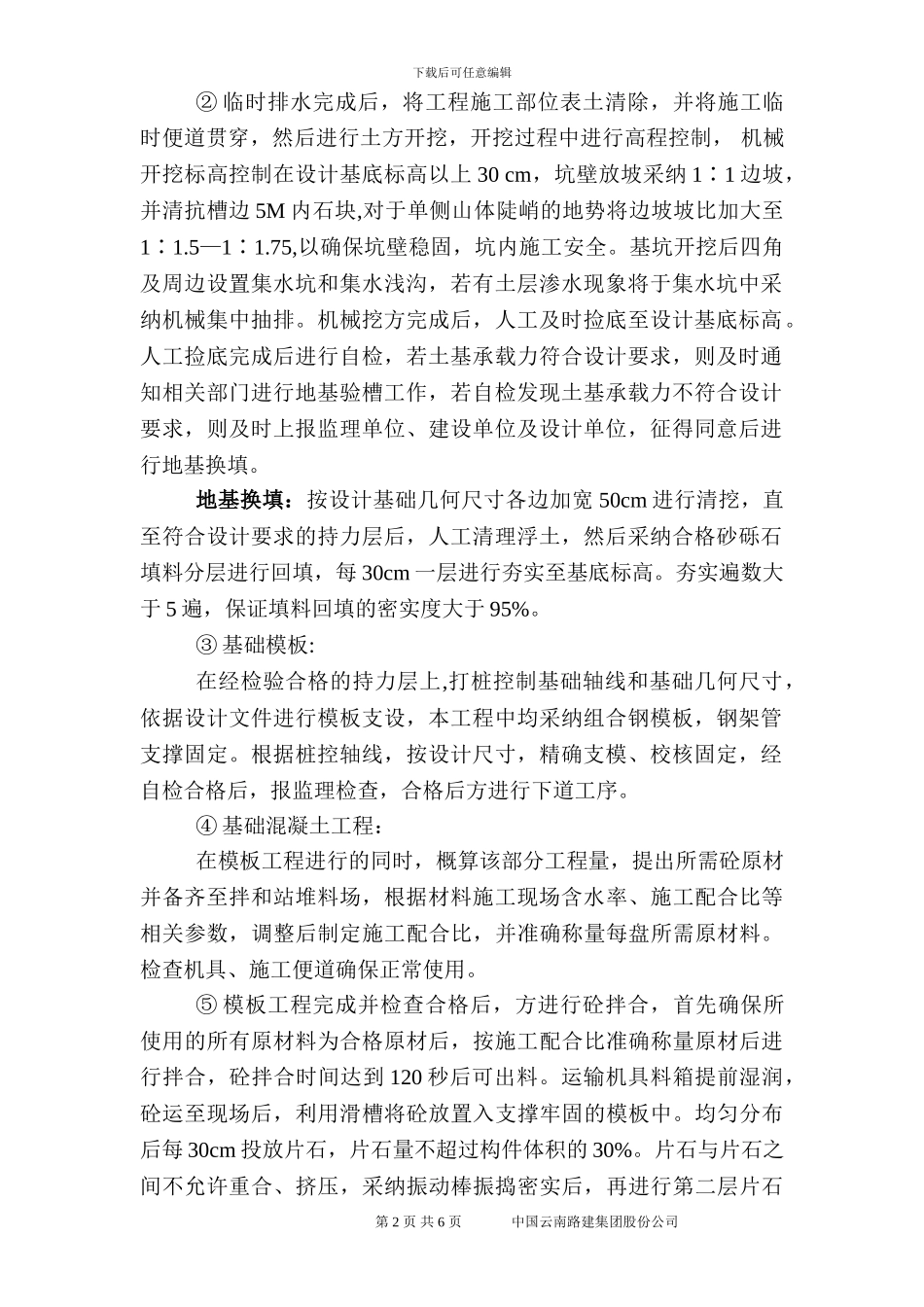

】涵洞专项施工方案一、工艺流程及施工质量控制1、基础土方工程:① 根据设计文件进行工程施工放线,放线后,根据施工现场具体地理条件及施工场地
将相关的水系进行改道汇拢引流至工作面以外,以防止土体渗水对桥基、涵基地基持力层的侵蚀
第 1 页 共 6 页 中国云南路建集团股份公司下载后可任意编辑② 临时排水完成后,将工程施工部位表土清除,并将施工临时便道贯穿,然后进行土方开挖,开挖过程中进行高程控制, 机械开挖标高控制在设计基底标高以上 30 cm,坑壁放坡采纳 1∶1 边坡,并清抗槽边 5M 内石块,对于单侧山体陡峭的地势将边坡坡比加大至1∶1
75,以确保坑壁稳固,坑内施工安全
基坑开挖后四角及周边设置集水坑和集水浅沟,若有土层渗水现象将于集水坑中采纳机械集中抽排
机械挖方完成后,人工及时捡底至设计基底标高
人工捡底完成后进行自检,若土基承载力符合设计要求,则及时通知相关部门进行地基验槽工作,若自检发现土基承载力不符合设计要求,则及时上报监理单位、建设单位及设计单位,征得同意后进行地基换填
地基换填:按设计基础几何尺寸各边加宽 50cm 进行清挖,直至符合设计要求的持力层后,人工清理浮土,然后采纳合格砂砾石填料分层进行回填,每 30cm 一层进行夯实至基底标高
夯实遍数大于 5 遍,保证填料回填的密实度大于 95%
③ 基础模板:在经检验合格的持力层上,打桩控制基础轴线和基础几何尺寸,依据设计文件进行模板支设,本工程中均采纳组合钢模板,钢架管支撑固定
根据桩控轴线,按设计尺寸,精确支模、校核固定,经自检合格后,报监理检查,合格后方进行下道工序

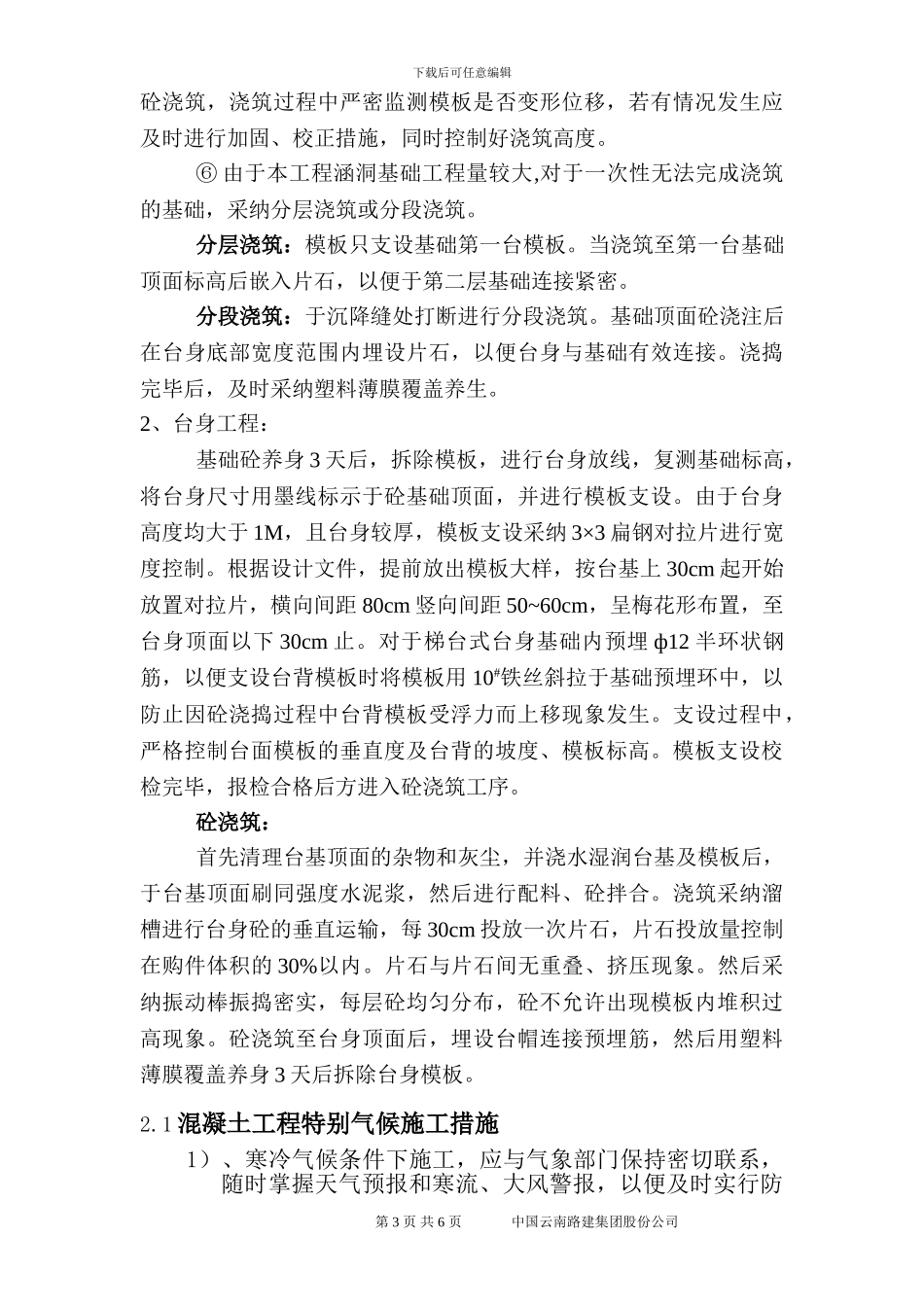

④ 基础混凝土工程:在模板工程进行的同时,概算该部分工程量,提出所需砼原材并备齐至拌和站堆料场,根据
