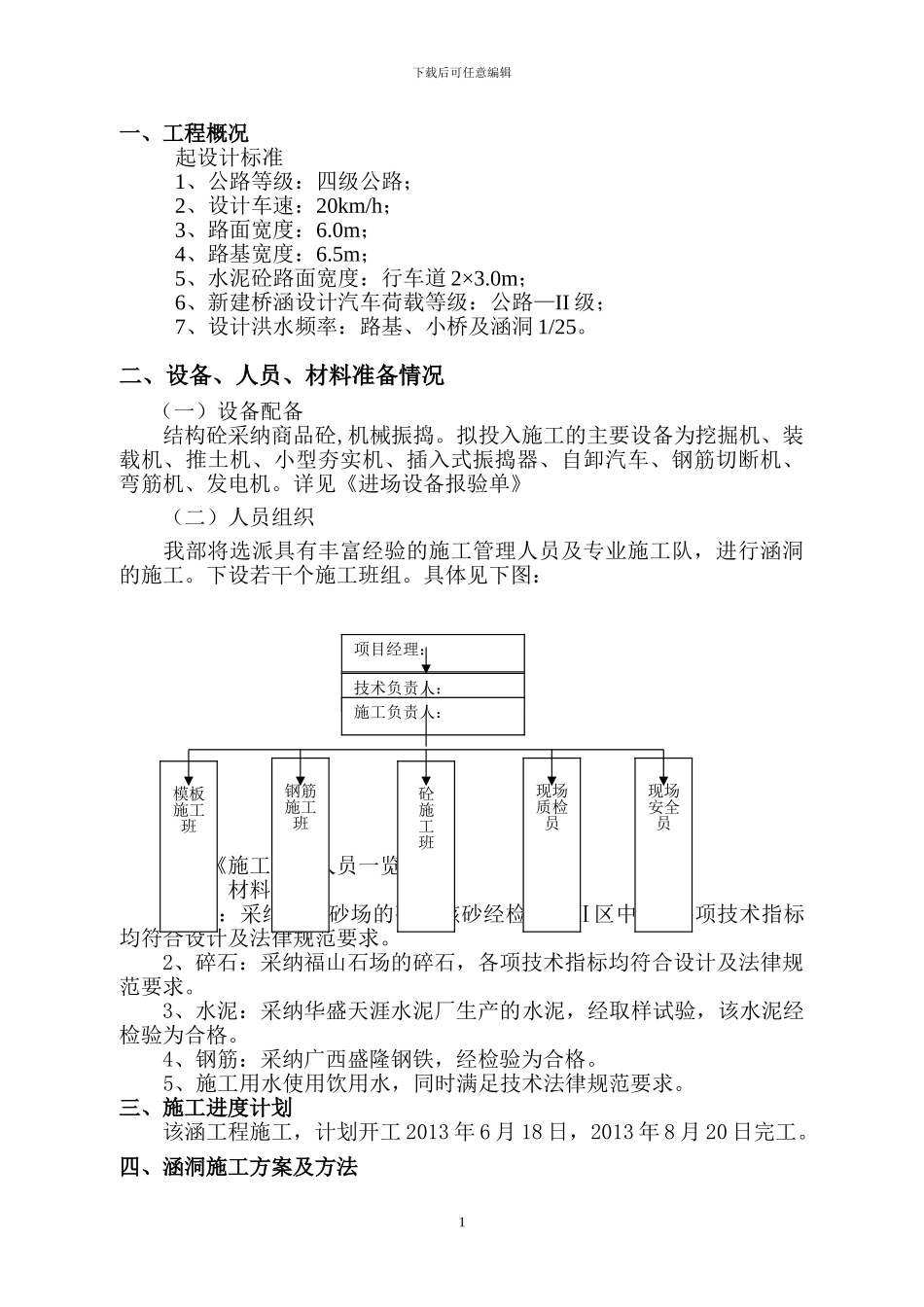

下载后可任意编辑一、工程概况起设计标准1、公路等级:四级公路;2、设计车速:20km/h;3、路面宽度:6
0m;4、路基宽度:6
5m;5、水泥砼路面宽度:行车道 2×3
0m;6、新建桥涵设计汽车荷载等级:公路—II 级; 7、设计洪水频率:路基、小桥及涵洞 1/25
二、设备、人员、材料准备情况(一)设备配备结构砼采纳商品砼,机械振捣
拟投入施工的主要设备为挖掘机、装载机、推土机、小型夯实机、插入式振捣器、自卸汽车、钢筋切断机、弯筋机、发电机
详见《进场设备报验单》(二)人员组织我部将选派具有丰富经验的施工管理人员及专业施工队,进行涵洞的施工
下设若干个施工班组
具体见下图:详见《施工主要人员一览表》(三)材料组织1、砂:采纳龙波砂场的砂,该砂经检验为Ⅱ区中砂,各项技术指标均符合设计及法律规范要求
2、碎石:采纳福山石场的碎石,各项技术指标均符合设计及法律规范要求
3、水泥:采纳华盛天涯水泥厂生产的水泥,经取样试验,该水泥经检验为合格
4、钢筋:采纳广西盛隆钢铁,经检验为合格
5、施工用水使用饮用水,同时满足技术法律规范要求
三、施工进度计划该涵工程施工,计划开工 2013 年 6 月 18 日,2013 年 8 月 20 日完工

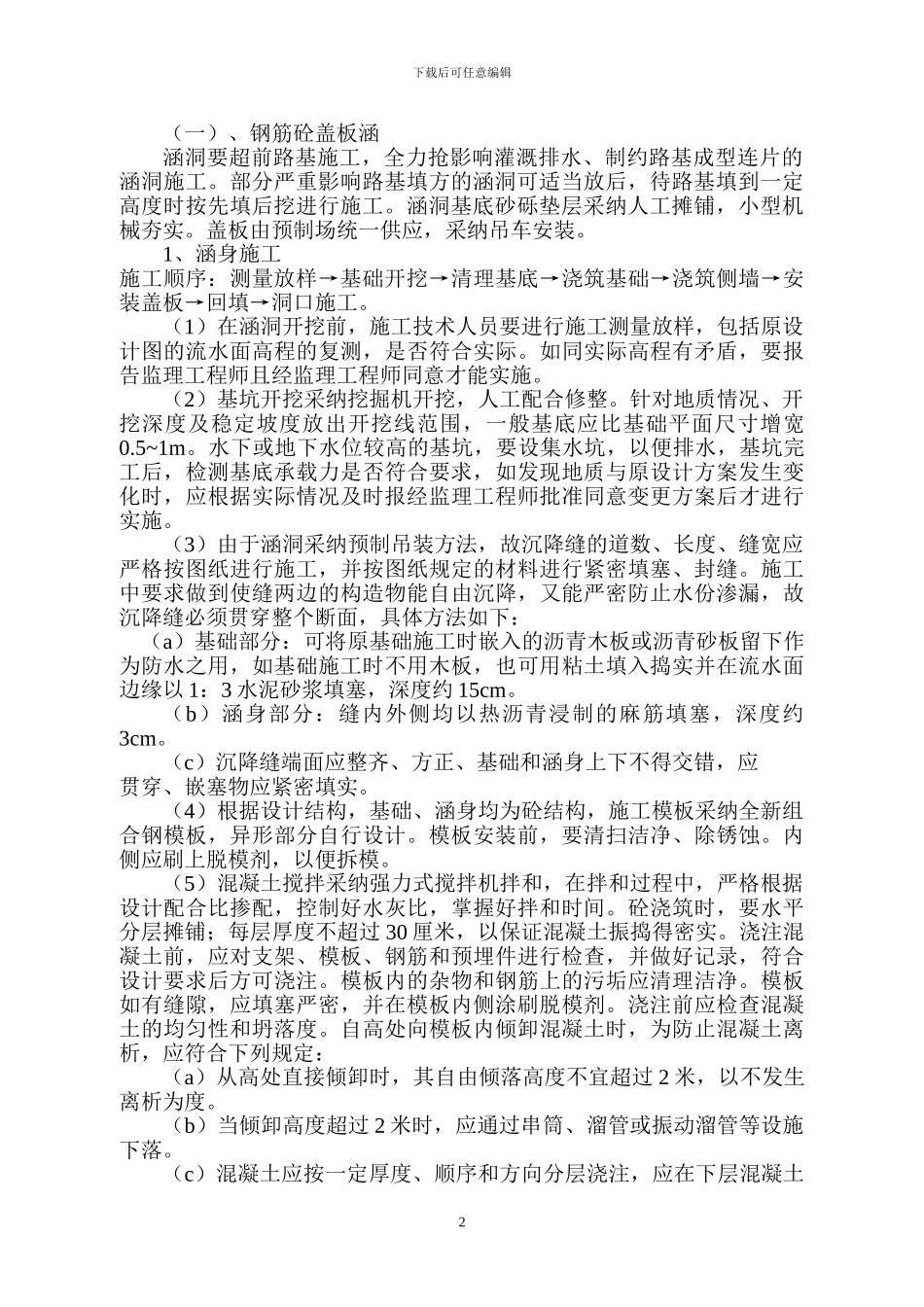

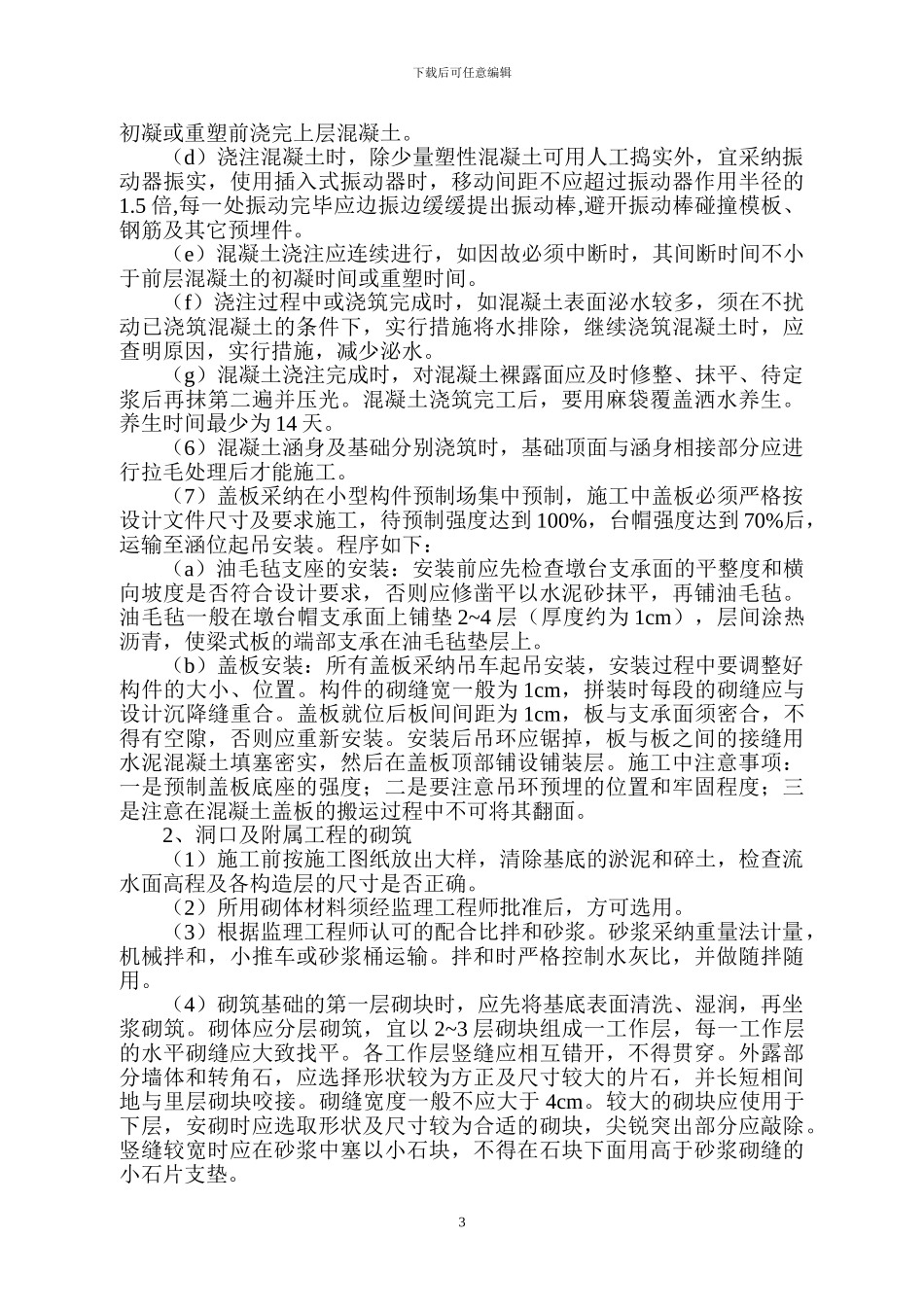

四、涵洞施工方案及方法1项目经理:模板施工班技术负责人:施工负责人:钢筋施工班现场质检员现场安全员砼施工班下载后可任意编辑(一)、钢筋砼盖板涵涵洞要超前路基施工,全力抢影响灌溉排水、制约路基成型连片的涵洞施工
部分严重影响路基填方的涵洞可适当放后,待路基填到一定高度时按先填后挖进行施工
涵洞基底砂砾垫层采纳人工摊铺,小型机械夯实
盖板由预制场统一供应,采纳吊车安装
1、涵身施工施工顺序:测量放样→基础开挖→清理基底→浇筑基础→浇筑侧墙→安装盖板→回填→洞口施工
(1)在涵洞开挖前,施工技术人员要进行施工测量放样,包括原设计图的流水面高程的复
