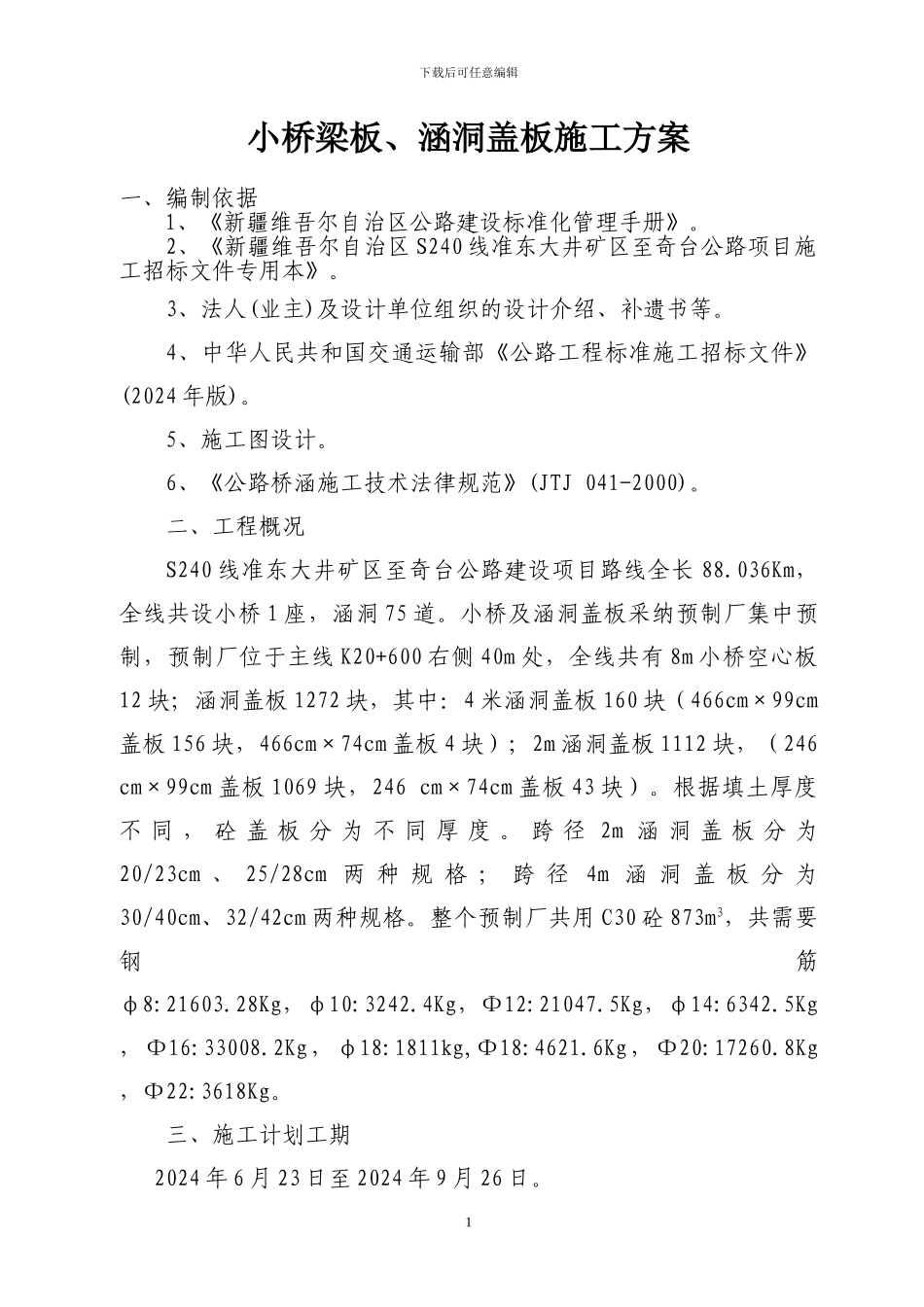

下载后可任意编辑小桥梁板、涵洞盖板施工方案一、编制依据1、《新疆维吾尔自治区公路建设标准化管理手册》
2、《新疆维吾尔自治区 S240 线准东大井矿区至奇台公路项目施工招标文件专用本》
3、法人(业主)及设计单位组织的设计介绍、补遗书等
4、中华人民共和国交通运输部《公路工程标准施工招标文件》(2024 年版)
5、施工图设计
6、《公路桥涵施工技术法律规范》(JTJ 041-2000)
二、工程概况S240 线准东大井矿区至奇台公路建设项目路线全长 88
036Km,全线共设小桥 1 座,涵洞 75 道
小桥及涵洞盖板采纳预制厂集中预制,预制厂位于主线 K20+600 右侧 40m 处,全线共有 8m 小桥空心板12 块;涵洞盖板 1272 块,其中:4 米涵洞盖板 160 块(466cm×99cm盖板 156 块,466cm×74cm 盖板 4 块);2m 涵洞盖板 1112 块,(246 cm×99cm 盖板 1069 块,246 cm×74cm 盖板 43 块)
根据填土厚度不 同 , 砼 盖 板 分 为 不 同 厚 度
跨 径 2m 涵 洞 盖 板 分 为20/23cm 、 25/28cm 两 种 规 格 ; 跨 径 4m 涵 洞 盖 板 分 为30/40cm、32/42cm 两种规格
整个预制厂共用 C30 砼 873m3,共需要钢筋φ8:21603
28Kg,φ10:3242
4Kg,Ф12:21047
5Kg,φ14:6342
5Kg,Ф16:33008
2Kg,φ18:1811kg,Ф18:4621
6Kg,Ф20:17260
8Kg,Ф22:3618Kg
三、施工计划工期2024 年 6 月 23 日至 2024 年 9 月 26 日

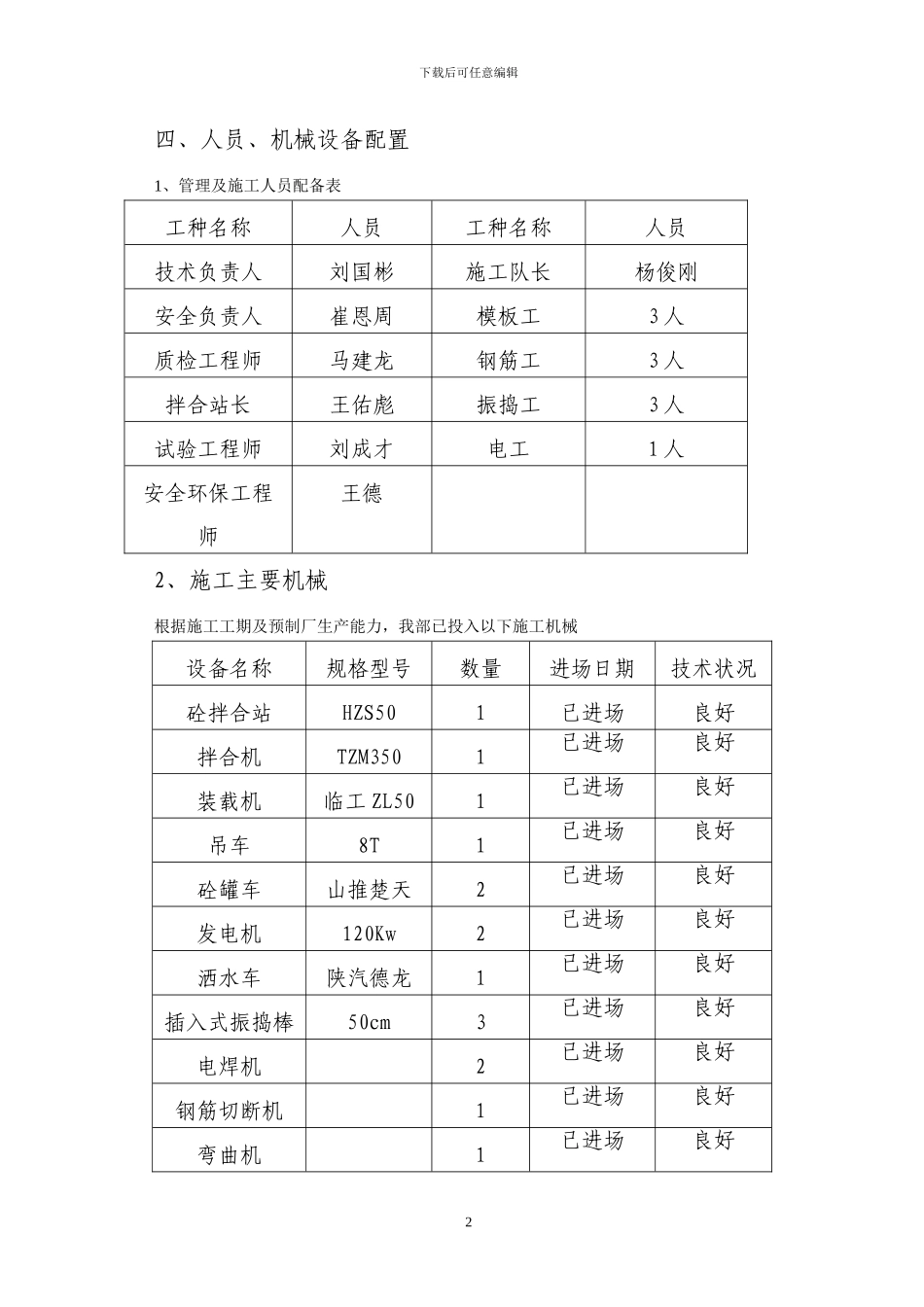

1下载后可任意编辑四、人员、机械设备配置1、管理及施工人员配备表工种名称人员工种名称人员技术负责人刘国彬施工队长杨俊
