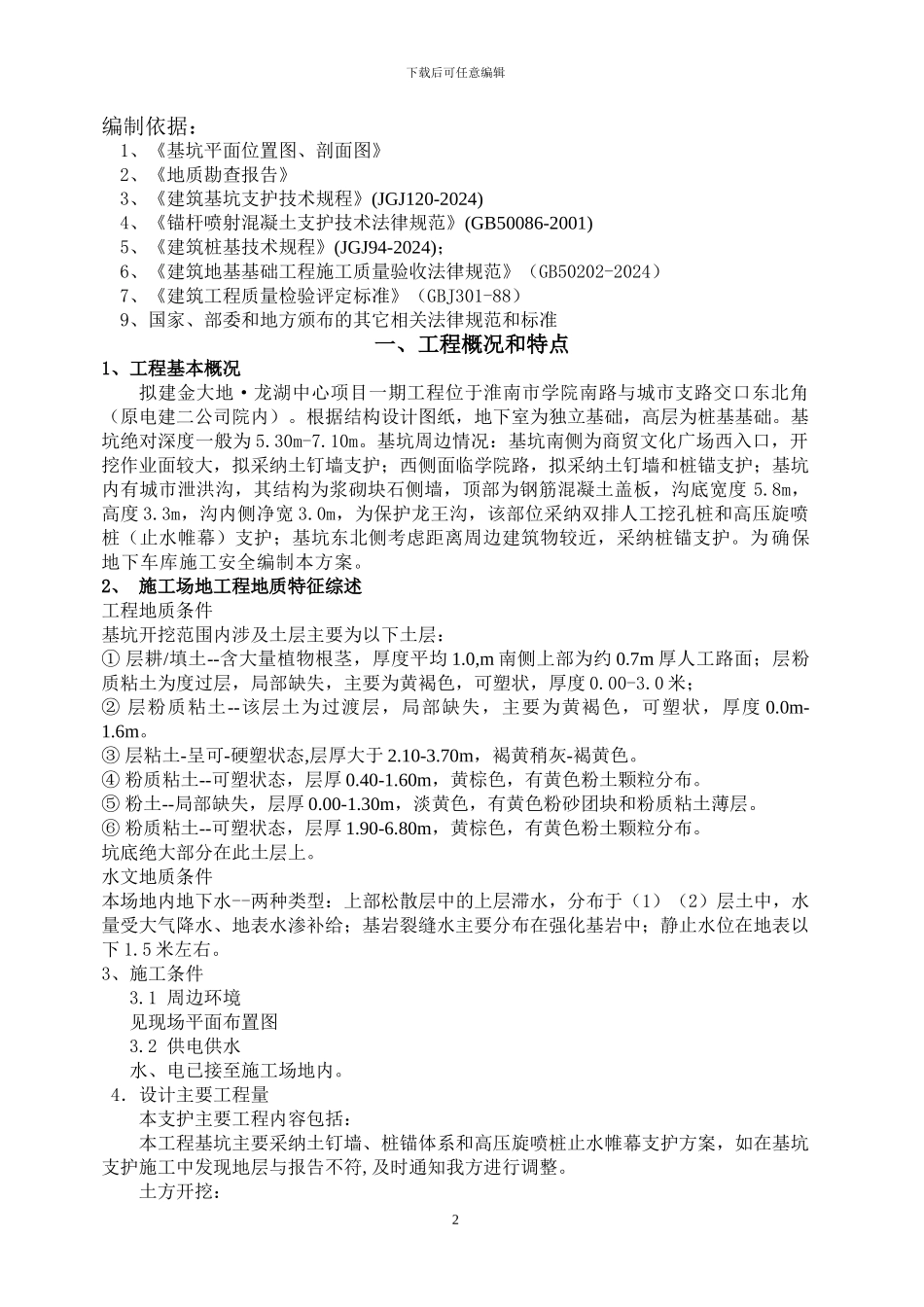

下载后可任意编辑目 录编制依据一、工程概况和特点二、现场项目管理组织机构设置和设备、人员安排三、施工准备工作和施工顺序安排四、主要工程项目施工方案五、确保工期、质量的保证体系六、安全保证措施及保证体系七、环境保护技术及组织措施八、文明施工措施九、施工中注意的问题及应急措施3下载后可任意编辑编制依据:1、《基坑平面位置图、剖面图》 2、《地质勘查报告》3、《建筑基坑支护技术规程》(JGJ120-2024) 4、《锚杆喷射混凝土支护技术法律规范》(GB50086-2001) 5、《建筑桩基技术规程》(JGJ94-2024); 6、《建筑地基基础工程施工质量验收法律规范》(GB50202-2024) 7、《建筑工程质量检验评定标准》(GBJ301-88)9、国家、部委和地方颁布的其它相关法律规范和标准一、工程概况和特点1、工程基本概况拟建金大地·龙湖中心项目一期工程位于淮南市学院南路与城市支路交口东北角(原电建二公司院内)
根据结构设计图纸,地下室为独立基础,高层为桩基基础
基坑绝对深度一般为 5
基坑周边情况:基坑南侧为商贸文化广场西入口,开挖作业面较大,拟采纳土钉墙支护;西侧面临学院路,拟采纳土钉墙和桩锚支护;基坑内有城市泄洪沟,其结构为浆砌块石侧墙,顶部为钢筋混凝土盖板,沟底宽度 5
8m,高度 3
3m,沟内侧净宽 3
0m,为保护龙王沟,该部位采纳双排人工挖孔桩和高压旋喷桩(止水帷幕)支护;基坑东北侧考虑距离周边建筑物较近,采纳桩锚支护
为 确保地下车库施工安全编制本方案
2、 施工场地工程地质特征综述工程地质条件基坑开挖范围内涉及土层主要为以下土层:① 层耕/填土--含大量植物根茎,厚度平均 1
0,m 南侧上部为约 0
7m 厚人工路面;层粉质粘土为度过层,局部缺失,主要为黄褐色,可塑状,厚度 0
0 米;② 层粉质粘土--该层土为过渡
