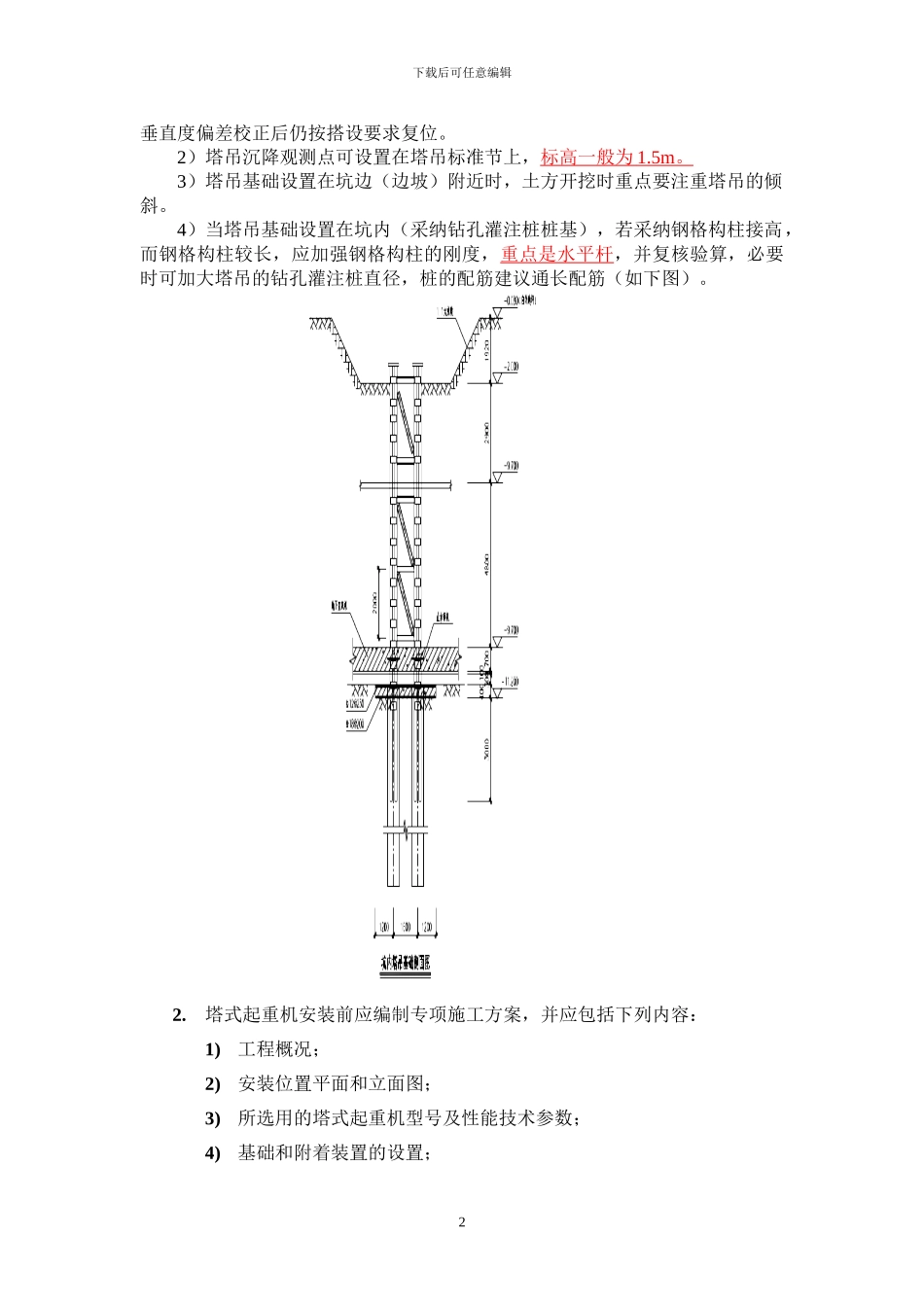

下载后可任意编辑深基坑工程专项施工方案编写要点第一章工程概况深基坑工程的地基基础和地下空间工程技术是“2024 年建设部发布新的建筑业十项新技术”之首现仍然是 2024 年住建部“建筑业 10 项新技术之首”,根据住建部[2024]87 号文件的要求,深基坑工程属危险性较大的分部分项工程范围,施工前应编写专项施工方案,经专家论证后方可组织实施。编写工程概况时一般应包括以下内容:第一节工程地点、工程规模、总建筑面积、地下室建筑面积、结构类型、层数、总高度,对群体建筑尚应介绍各单位工程的建筑面积、结构类型和层数、自然地面标高、基底埋深、坑底土层类型、工程桩类型等。第二节工程建设各方主体,包括工程建设、勘察、设计(围护设计)、施工总承包(如有专业分包单位时应明确专业分包单位名称、分包范围和内容)、监理等单位的具体名称。第三节具体施工条件,包括场地的“三通一平”、目前工程形象进度等。第四节工程周边环境条件,包括用地红线、基坑轮廓线、周边道路、管线(电力、电信、水、煤气等,应注明管径、电压及埋深等基本参数)、周边建筑物、构筑物、河道等情况;上述环境应说明距离坑边的距离,并在总平面图上进行标注。施工现场总平面图应阐述垂直运输、施工用电、用水、周边条件、材料堆场设置、现场办公,生活区如在总平面图范围内应有隔离措施等内容。1.垂直运输如在坑内和坑边布置塔吊,应按杭建监总 [2024]33 号文件要求 :采纳逆作法施工的塔机基础专项方案(包括钢格构柱设计、计算、制作与施工)和设置在深基坑旁的塔机基础专项方案应当由施工总承包单位组织召开专家论证会。符合上述条件的应单独编写塔吊基础专项施工方案。对塔基需按浙江省建设工程标准“固定式塔式起重机基础技术规程”DB33/T1053-2024 进行取值、计算,明确塔基结构图,(尺寸、配筋、塔基结构与桩及塔基结构与钢格构柱的连接详图),采纳桩基的应明确桩直径,配筋、桩长及桩入岩长度和相关要求。若不符合上述条件如塔基离开基坑较远,不在影响范围,则不需要专家论证。1)坑内或坑边布置塔吊,土方开挖期间应对塔吊垂直度、位移、沉降进行监测和观察,并制定保护塔吊的安全技术措施。根据建筑施工塔式起重机安装、使用、拆卸安全技术规程 JGJ196-2024 最高附着点下塔身轴线对支承面垂直度不得大于相应高度的 2/1000,独立状态或附着状态下最高附着点以上塔身轴线对支承面垂直度不得大于 4/1000。当垂直度达到或超过 4‰时...
