下载后可任意编辑岢临高速公路第四合同段项目部深挖方路堑专项施工方案编 制: 审 批: 时 间: 下载后可任意编辑深挖方路堑专项施工方案一、编制说明1、岢临高速公路 LJ4 合同段实施性施工组织设计2、岢临高速公路施工图设计3、山西省制定的高速公路建设标准或有关法律规范4、《公路工程技术标准》JTG B01-20244、《公路路基设计法律规范》JTJD30-20245、《公路路基施工技术法律规范》JTG F10-20246、《公路边坡柔性防护系统》JT/T528-20247、我单位的综合施工能力,目前可投入的机械设备,技术实力以及近年参加高速公路工程施工经验二、工程概况本合同段路基工程路基填筑基本上挖方为主,其中 K25+700-K25+800、K26+000-K26+110 、 K26+900-K26+990 、 K27+180-K27+350 、 K27+650-K27+960 、 K28+300-K28+430、ZK28+900-ZK29+330 段为深挖路基,挖方最大深度达 60m 以上

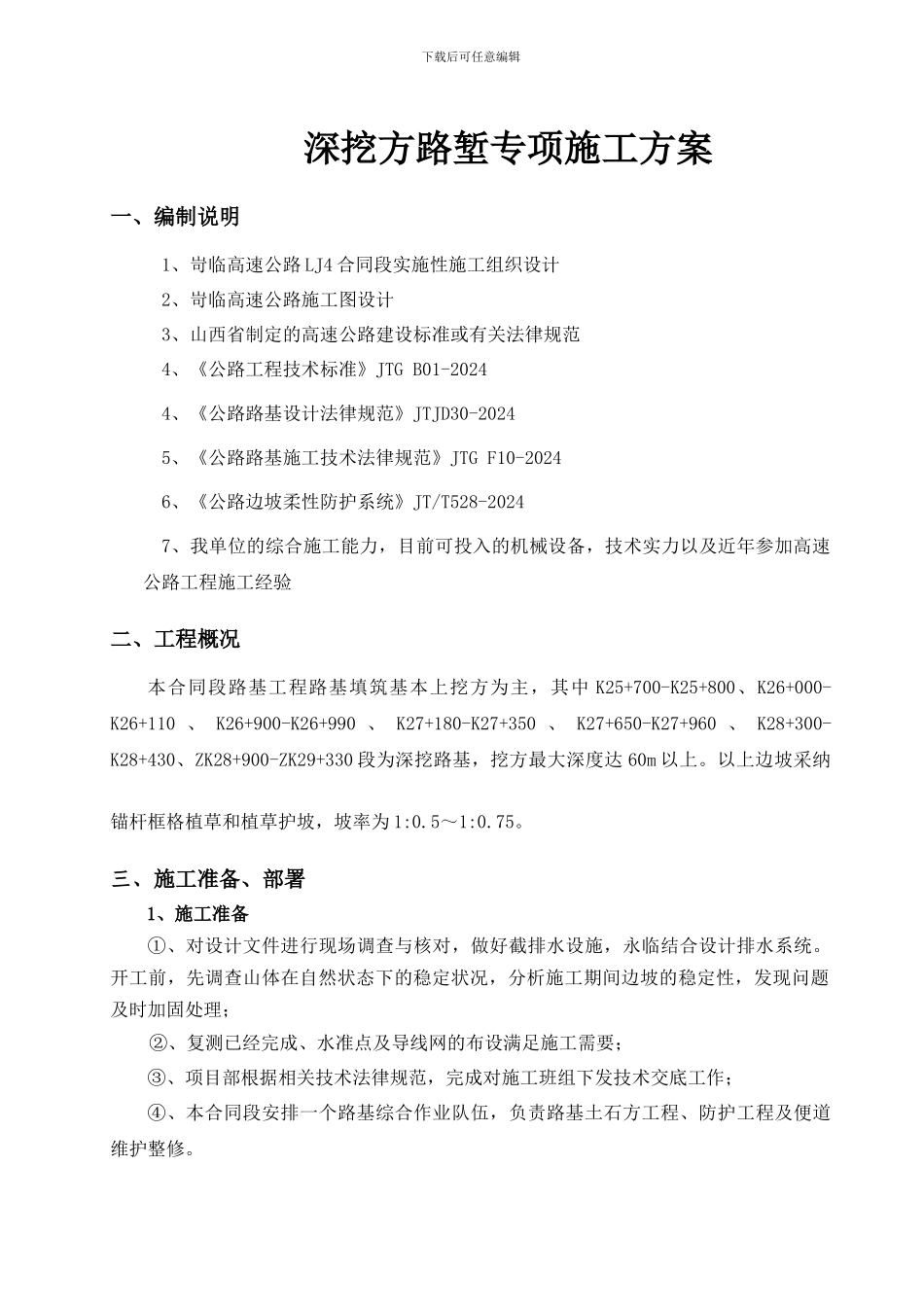

以上边坡采纳锚杆框格植草和植草护坡,坡率为 1:0
三、施工准备、部署1、施工准备①、对设计文件进行现场调查与核对,做好截排水设施,永临结合设计排水系统
开工前,先调查山体在自然状态下的稳定状况,分析施工期间边坡的稳定性,发现问题及时加固处理;②、复测已经完成、水准点及导线网的布设满足施工需要;③、项目部根据相关技术法律规范,完成对施工班组下发技术交底工作;④、本合同段安排一个路基综合作业队伍,负责路基土石方工程、防护工程及便道维护整修

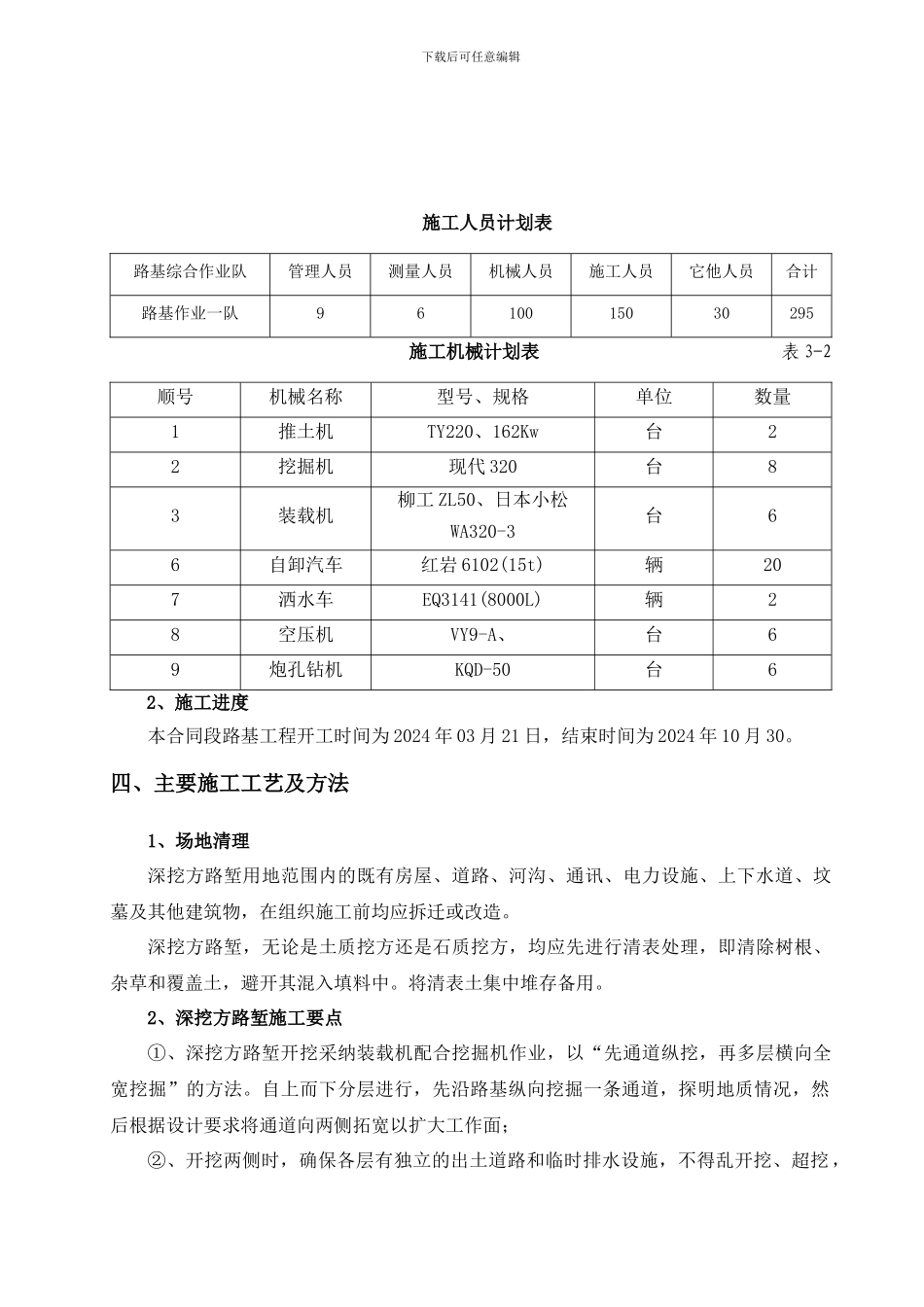

下载后可任意编辑施工人员计划表路基综合作业队管理人员测量人员机械人员施工人员它他人员合计路基作业一队9610015030295施工机械计划表 表 3-2顺号机械名称型号、规格单位数量1推土机TY220、162Kw台22挖掘机现代
