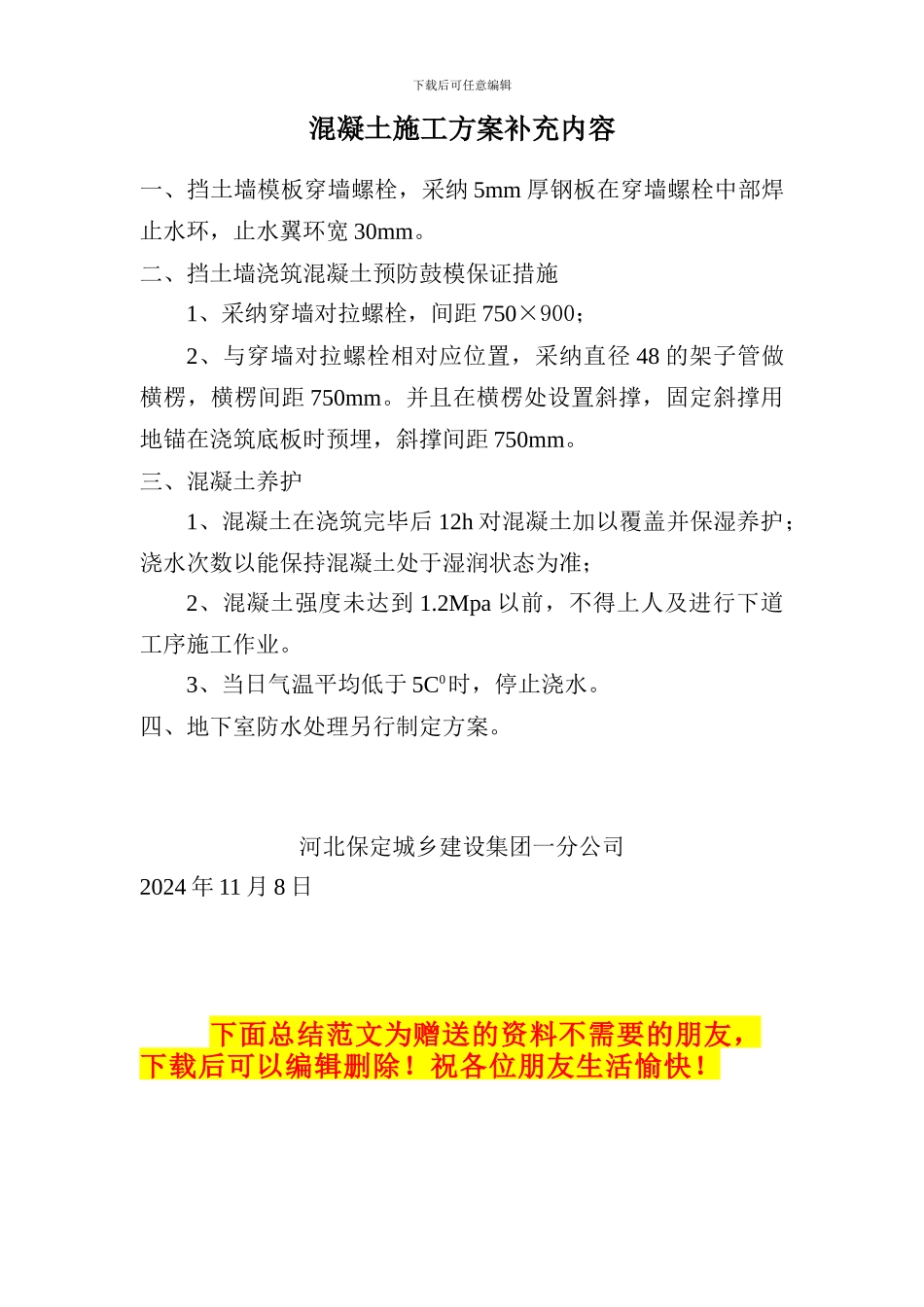

下载后可任意编辑混凝土施工方案补充内容一、挡土墙模板穿墙螺栓,采纳 5mm 厚钢板在穿墙螺栓中部焊止水环,止水翼环宽 30mm
二、挡土墙浇筑混凝土预防鼓模保证措施1、采纳穿墙对拉螺栓,间距 750×900;2、与穿墙对拉螺栓相对应位置,采纳直径 48 的架子管做横楞,横楞间距 750mm
并且在横楞处设置斜撑,固定斜撑用地锚在浇筑底板时预埋,斜撑间距 750mm
三、混凝土养护1、混凝土在浇筑完毕后 12h 对混凝土加以覆盖并保湿养护;浇水次数以能保持混凝土处于湿润状态为准;2、混凝土强度未达到 1
2Mpa 以前,不得上人及进行下道工序施工作业
3、当日气温平均低于 5C0时,停止浇水
四、地下室防水处理另行制定方案
河北保定城乡建设集团一分公司2024 年 11 月 8 日下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除
祝各位朋友生活愉快
