下载后可任意编辑湖南省地税局培训中心工程沉井施工方案湖南省沙坪建筑有限公司2024 年 10 月沉井施工方案鉴于目前施工队在人工挖孔桩施工过程中所遇到的流砂深、地下水涌水量大且压力大,按常规施工方法已无法施工的情况,结合我公司在类似工程中的处理方法,我项目部拟采纳单独开挖深降水井降水方法进行处理后再按常规方法施工

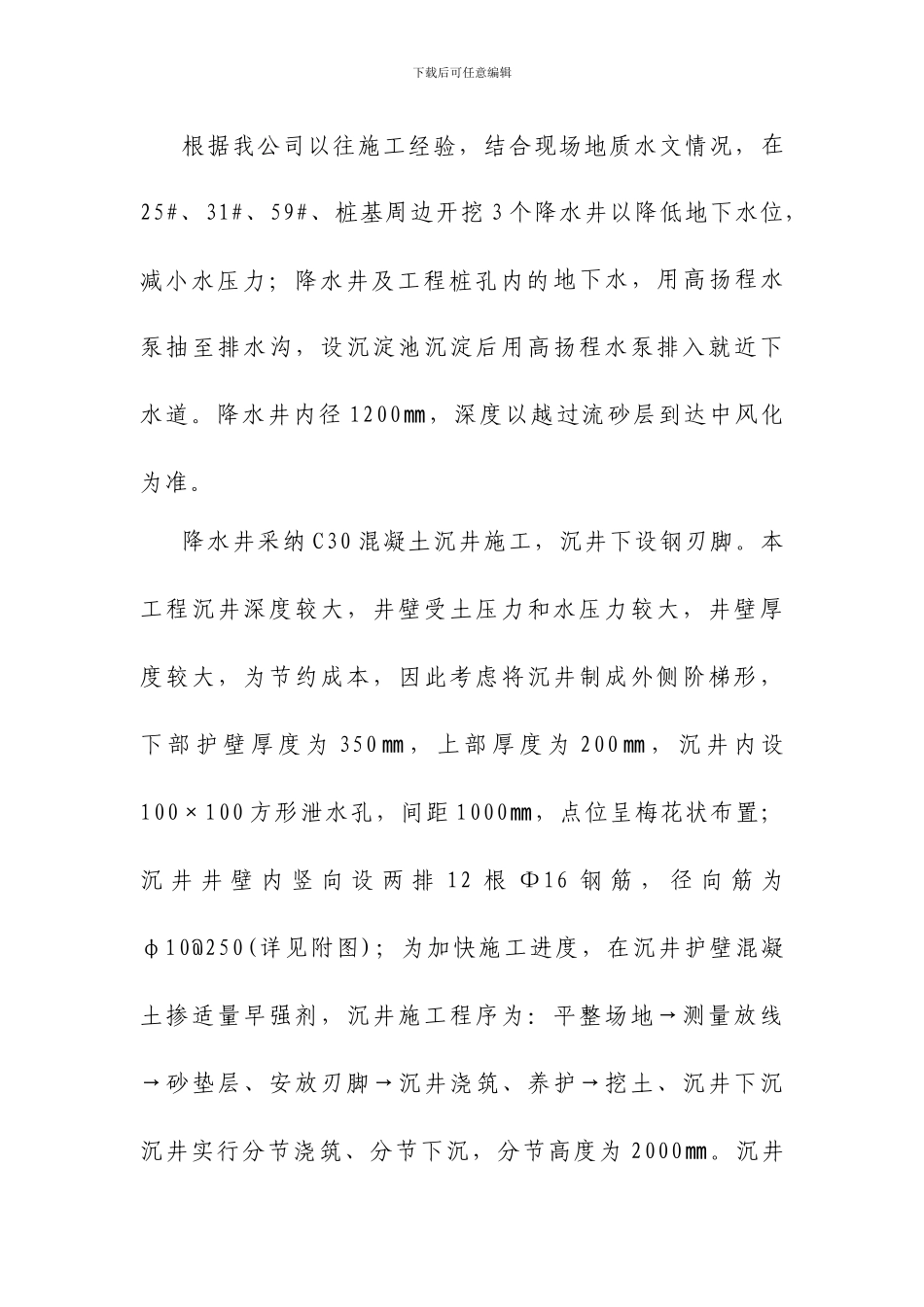

深降水井施工采纳沉井进行施工,施工工期为 20 天,其具体施工方案如下:下载后可任意编辑根据我公司以往施工经验,结合现场地质水文情况,在25#、31#、59#、桩基周边开挖 3 个降水井以降低地下水位,减小水压力;降水井及工程桩孔内的 地下水,用高扬程水泵抽至排水沟,设沉淀池沉淀后用高扬程水泵排入就近下水道
降水井内径 1200,深度以越过流砂层到达中风化㎜为准
降水井采纳 C30 混凝土沉井施工,沉井下设钢刃脚
本工程沉井深度较大,井壁受土压力和水压力较大,井壁厚度较大,为节约成本,因此考虑将沉井制成外侧阶梯形,下 部 护 壁 厚 度 为 350, 上 部 厚 度 为㎜200, 沉 井 内 设㎜100×100 方形泄水孔,间距 1000,点位呈梅花状布置;㎜沉 井 井 壁 内 竖 向 设 两 排 12 根 Φ16 钢 筋 , 径 向 筋 为φ10@250(详见附图);为加快施工进度,在沉井护壁混凝土掺适量早强剂,沉井施工程序为:平整场地→测量放线→砂垫层、安放刃脚→沉井浇筑、养护→挖土、沉井下沉沉井实行分节浇筑、分节下沉,分节高度为 2000
沉井㎜下载后可任意编辑下沉时,第一段混凝土强度应达到设计强度的 100%,其他段落应达到设计强度的 70%
本工程沉井施工时采纳排水下沉人工挖土方法进行施工
挖土应分层、均匀、对称地进行,使沉井能均匀下沉
对普 通 土 层 从 沉 井 中 间 开 始 逐 级 挖 向 四 周 , 每 层 挖 土 厚0
5m,沿刃脚周
