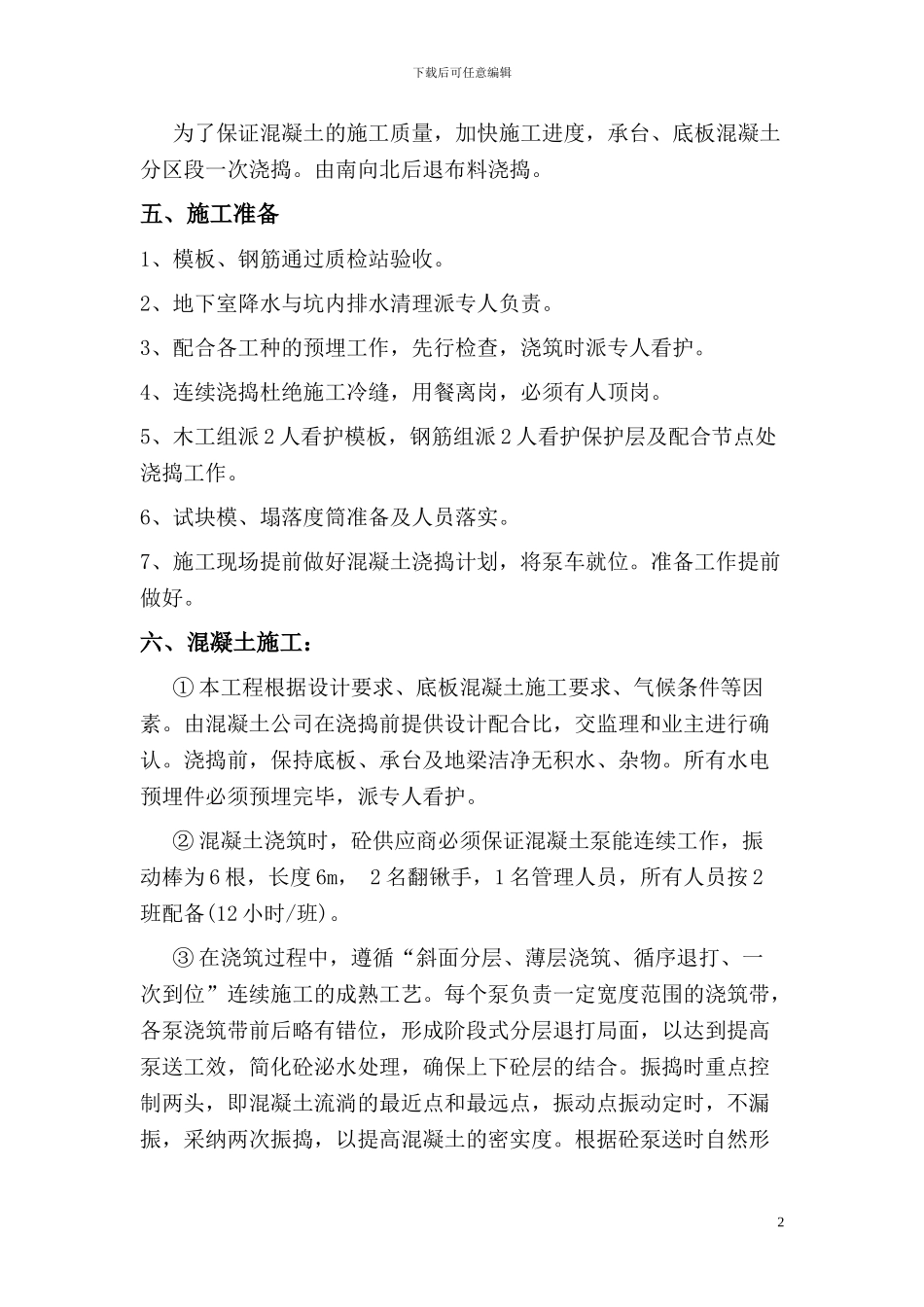

下载后可任意编辑基础底板混凝土浇灌施工方案一、组织施工:C14 轴—C28 轴的后浇带处×CU 轴—CM 轴—CH 轴的后浇带处;基础底板混凝土浇捣;3 台混凝土浇灌泵;6 个作业班组;12 小时轮换作业;确保混凝土浇筑工作能连续进行不致出现冷缝,人防混凝土强度为 C40、抗渗等级为 S8,掺聚丙稀纤维。)二、劳动力组织 混凝土浇筑施工分 6 个作业班组;每台混凝土浇灌泵分 2 个作业班组 ;12 小时轮换作业;每个作业班组人员 8—10 人其他工种配合(看管钢筋、模板、机电预埋)项目部管理人员值班三、混凝土施工说明:1、基础承台、地梁、底板一次性浇捣。外墙板浇至水平施工缝处(设止水钢板)2、本次浇筑以后浇带为分界线,后浇带处采纳双层钢丝网做泌水处理,具体见图例3、试块制作:抗压以 100 立方米一组,抗渗为 500 立方米一组,随机取样测定塌落度,试块进行标准养护及同条件养护。四、施工顺序:1下载后可任意编辑为了保证混凝土的施工质量,加快施工进度,承台、底板混凝土分区段一次浇捣。由南向北后退布料浇捣。五、施工准备1、模板、钢筋通过质检站验收。2、地下室降水与坑内排水清理派专人负责。3、配合各工种的预埋工作,先行检查,浇筑时派专人看护。4、连续浇捣杜绝施工冷缝,用餐离岗,必须有人顶岗。5、木工组派 2 人看护模板,钢筋组派 2 人看护保护层及配合节点处浇捣工作。6、试块模、塌落度筒准备及人员落实。7、施工现场提前做好混凝土浇捣计划,将泵车就位。准备工作提前做好。六、混凝土施工:① 本工程根据设计要求、底板混凝土施工要求、气候条件等因素。由混凝土公司在浇捣前提供设计配合比,交监理和业主进行确认。浇捣前,保持底板、承台及地梁洁净无积水、杂物。所有水电预埋件必须预埋完毕,派专人看护。② 混凝土浇筑时,砼供应商必须保证混凝土泵能连续工作,振动棒为 6 根,长度 6m, 2 名翻锹手,1 名管理人员,所有人员按 2班配备(12 小时/班)。③ 在浇筑过程中,遵循“斜面分层、薄层浇筑、循序退打、一次到位”连续施工的成熟工艺。每个泵负责一定宽度范围的浇筑带,各泵浇筑带前后略有错位,形成阶段式分层退打局面,以达到提高泵送工效,简化砼泌水处理,确保上下砼层的结合。振捣时重点控制两头,即混凝土流淌的最近点和最远点,振动点振动定时,不漏振,采纳两次振捣,以提高混凝土的密实度。根据砼泵送时自然形2下载后可任意编辑成的流淌斜坡度,在每条浇筑带前、...
