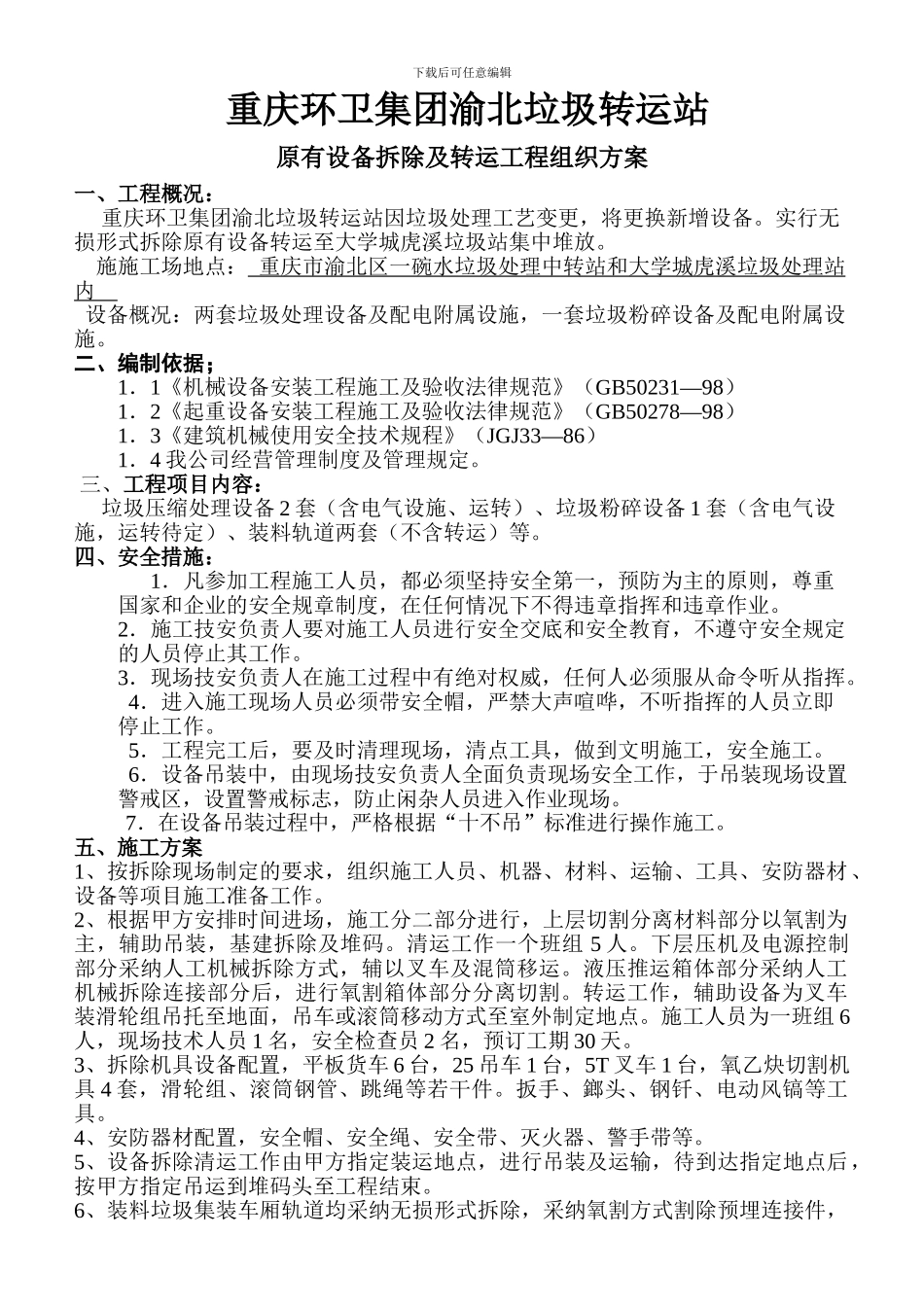

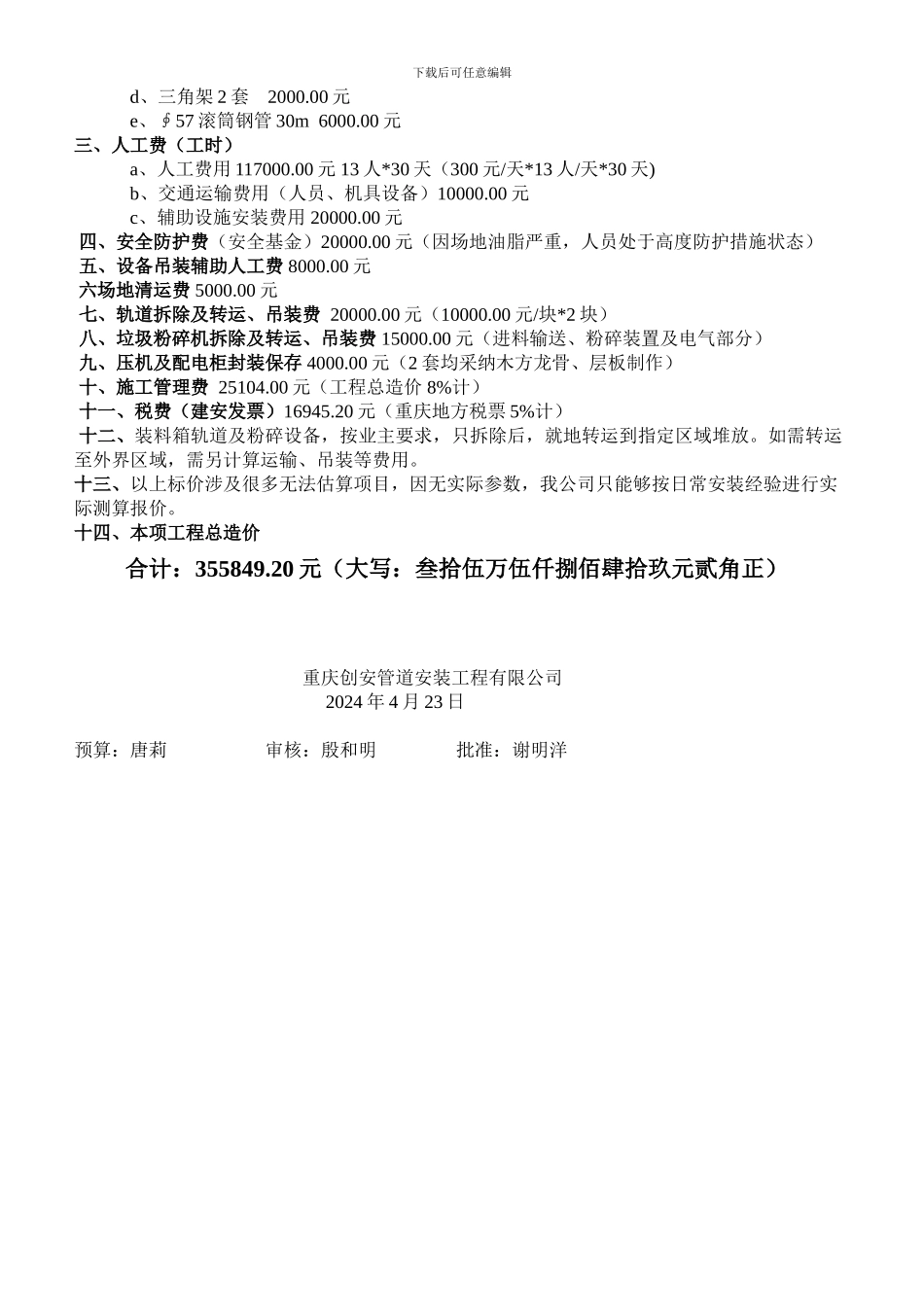

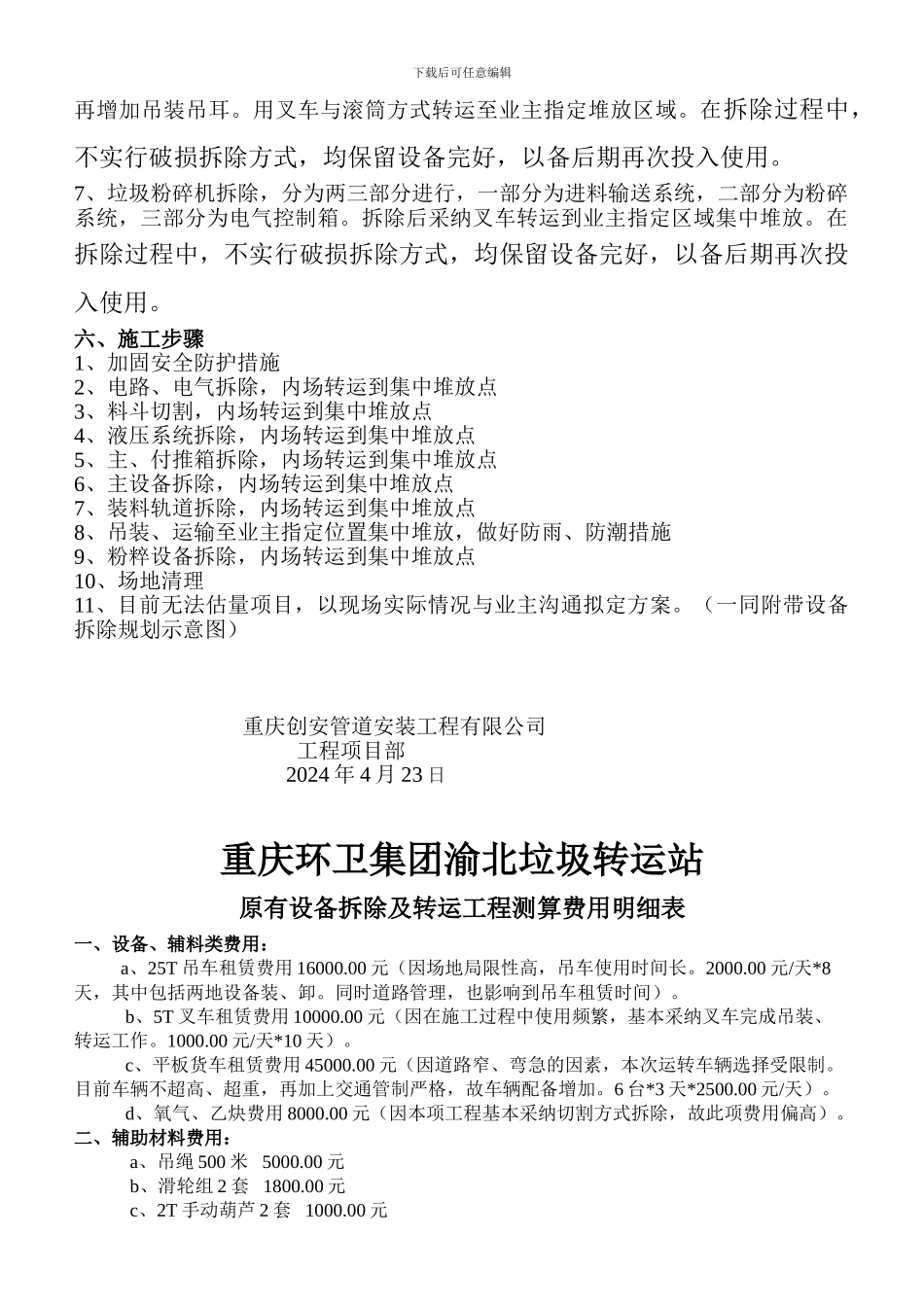

下载后可任意编辑 重庆环卫集团渝北垃圾转运站原有设备拆除及转运工程组织方案一、工程概况: 重庆环卫集团渝北垃圾转运站因垃圾处理工艺变更,将更换新增设备。实行无损形式拆除原有设备转运至大学城虎溪垃圾站集中堆放。 施施工场地点: 重庆市渝北区一碗水垃圾处理中转站和大学城虎溪垃圾处理站内 设备概况:两套垃圾处理设备及配电附属设施,一套垃圾粉碎设备及配电附属设施。二、编制依据;1.1《机械设备安装工程施工及验收法律规范》(GB50231—98)1.2《起重设备安装工程施工及验收法律规范》(GB50278—98)1.3《建筑机械使用安全技术规程》(JGJ33—86)1.4 我公司经营管理制度及管理规定。 三、工程项目内容: 垃圾压缩处理设备 2 套(含电气设施、运转)、垃圾粉碎设备 1 套(含电气设施,运转待定)、装料轨道两套(不含转运)等。四、安全措施: 1.凡参加工程施工人员,都必须坚持安全第一,预防为主的原则,尊重国家和企业的安全规章制度,在任何情况下不得违章指挥和违章作业。 2.施工技安负责人要对施工人员进行安全交底和安全教育,不遵守安全规定的人员停止其工作。 3.现场技安负责人在施工过程中有绝对权威,任何人必须服从命令听从指挥。 4.进入施工现场人员必须带安全帽,严禁大声喧哗,不听指挥的人员立即停止工作。 5.工程完工后,要及时清理现场,清点工具,做到文明施工,安全施工。 6.设备吊装中,由现场技安负责人全面负责现场安全工作,于吊装现场设置警戒区,设置警戒标志,防止闲杂人员进入作业现场。 7.在设备吊装过程中,严格根据“十不吊”标准进行操作施工。五、施工方案1、按拆除现场制定的要求,组织施工人员、机器、材料、运输、工具、安防器材、设备等项目施工准备工作。2、根据甲方安排时间进场,施工分二部分进行,上层切割分离材料部分以氧割为主,辅助吊装,基建拆除及堆码。清运工作一个班组 5 人。下层压机及电源控制部分采纳人工机械拆除方式,辅以叉车及混筒移运。液压推运箱体部分采纳人工机械拆除连接部分后,进行氧割箱体部分分离切割。转运工作,辅助设备为叉车装滑轮组吊托至地面,吊车或滚筒移动方式至室外制定地点。施工人员为一班组 6人,现场技术人员 1 名,安全检查员 2 名,预订工期 30 天。3、拆除机具设备配置,平板货车 6 台,25 吊车 1 台,5T 叉车 1 台,氧乙炔切割机具 4 套,滑轮组、滚筒钢管、跳绳等若干件。扳手、鎯头、钢钎...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

渝北垃圾转运站设备拆除工程组织方案及报价表

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
