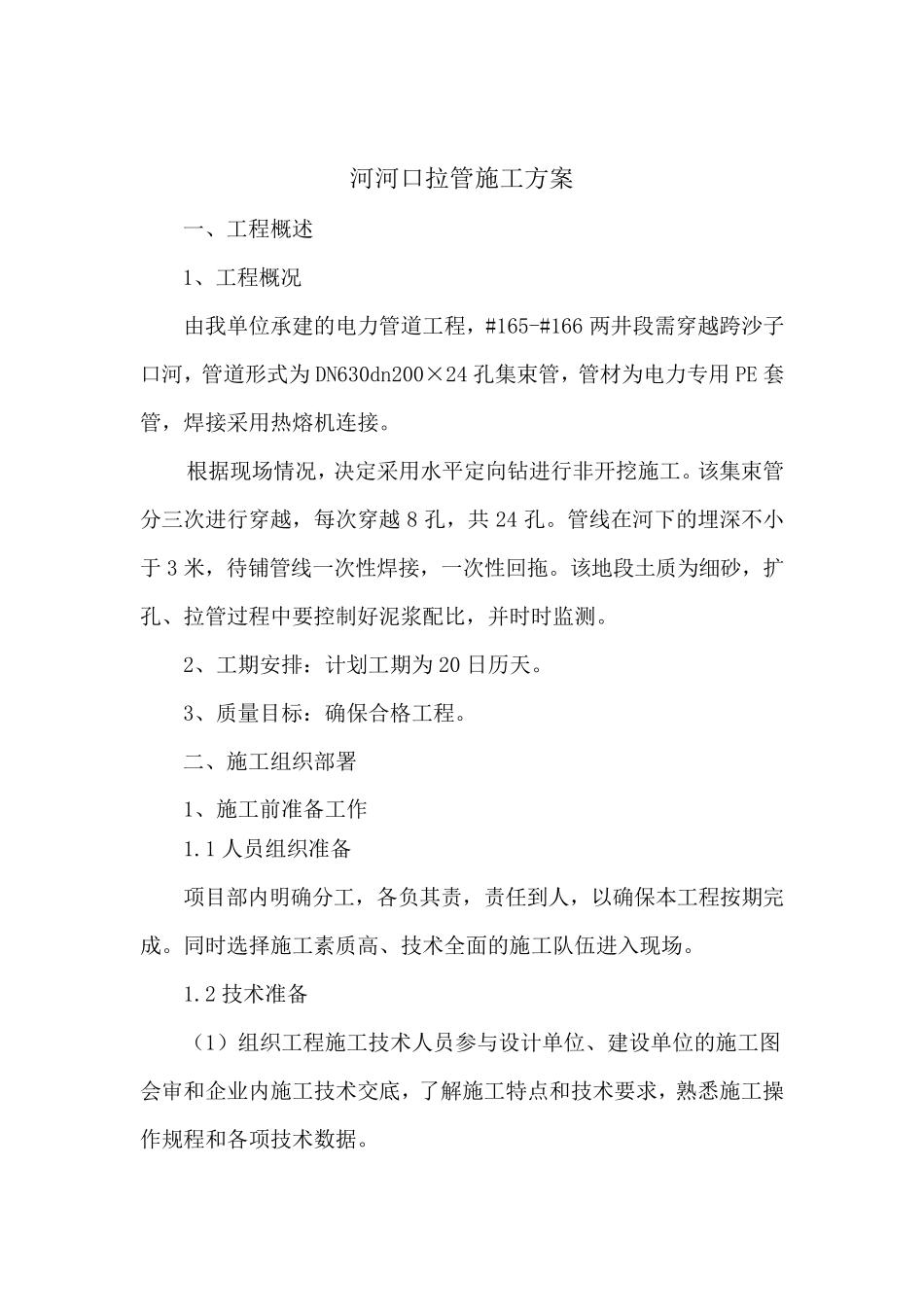

河河口拉管施工方案 一、工程概述 1、工程概况 由我单位承建的电力管道工程,#165-#166 两井段需穿越跨沙子口河,管道形式为DN630dn200×24 孔集束管,管材为电力专用 PE 套管,焊接采用热熔机连接
根据现场情况,决定采用水平定向钻进行非开挖施工
该集束管分三次进行穿越,每次穿越8 孔,共 24 孔
管线在河下的埋深不小于 3 米,待铺管线一次性焊接,一次性回拖
该地段土质为细砂,扩孔、拉管过程中要控制好泥浆配比,并时时监测
2、工期安排:计划工期为20 日历天
3、质量目标:确保合格工程
二、施工组织部署 1、施工前准备工作 1
1 人员组织准备 项目部内明确分工,各负其责,责任到人,以确保本工程按期完成
同时选择施工素质高、技术全面的施工队伍 进入 现场
2 技术准备 ( 1) 组织工程施工技术人员参 与 设 计单位、建设 单位的施工图会 审 和 企 业 内施工技术交 底 ,了 解 施工特 点 和 技术要求 ,熟 悉 施工操作规 程和 各项技术数 据

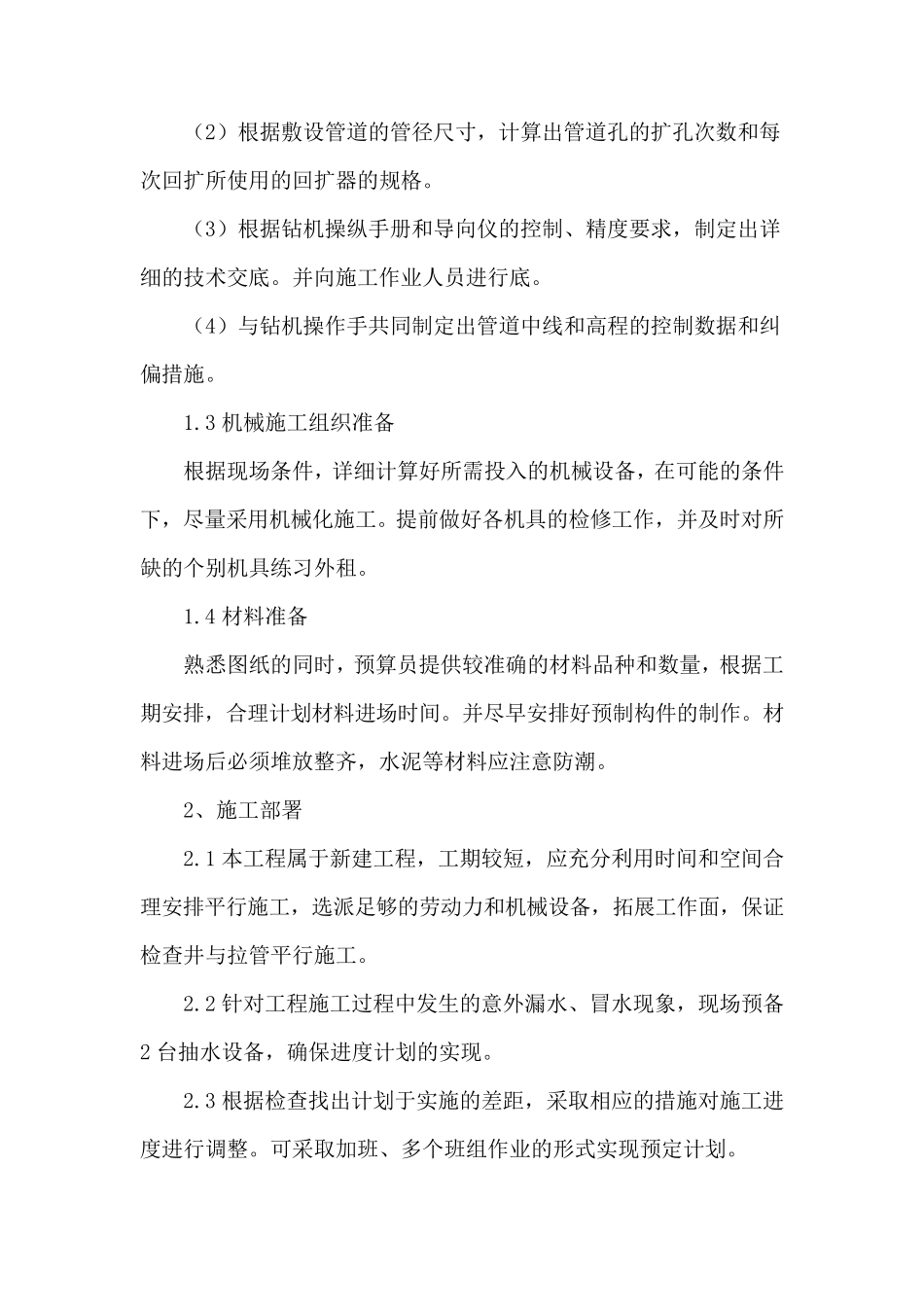

(2)根据敷设管道的管径尺寸,计算出管道孔的扩孔次数和每次回扩所使用的回扩器的规格
(3)根据钻机操纵手册和导向仪的控制、精度要求,制定出详细的技术交底
并向施工作业人员进行底
(4)与钻机操作手共同制定出管道中线和高程的控制数据和纠偏措施
3 机械施工组织准备 根据现场条件,详细计算好所需投入的机械设备,在可能的条件下,尽量采用机械化施工
提前做好各机具的检修工作,并及时对所缺的个别机具练习外租
4 材料准备 熟悉图纸的同时,预算员提供较准确的材料品种和数量,根据工期安排,合理计划材料进场时间
并尽早安排好预制构件的制作
材料进场后必须堆放整齐,水泥等材料应注意防潮
2、施工部署 2

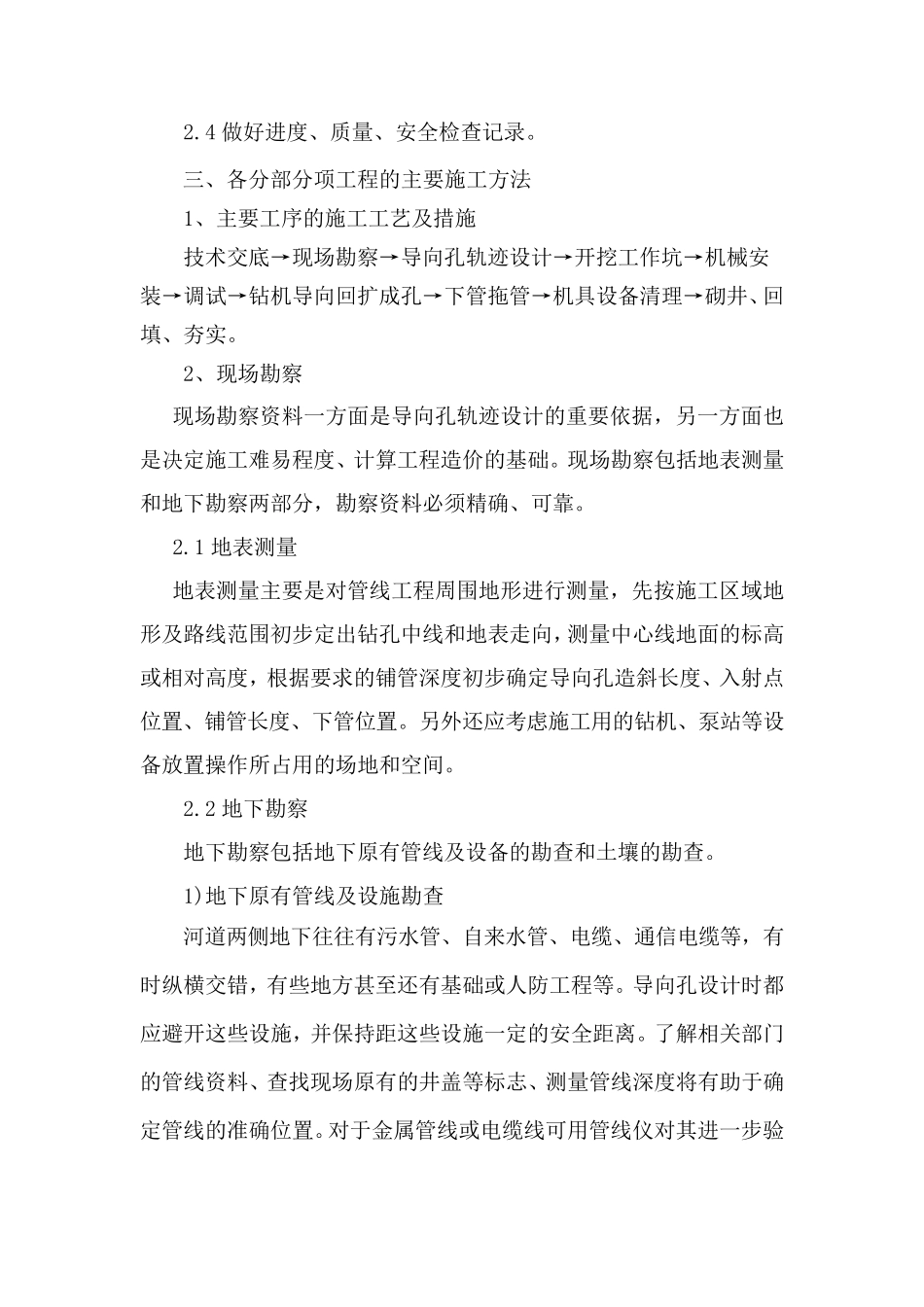

1 本工程属于新建工程,工期较短,应充分利用时间和空间合理安排平行施工,选派 足 够 的
