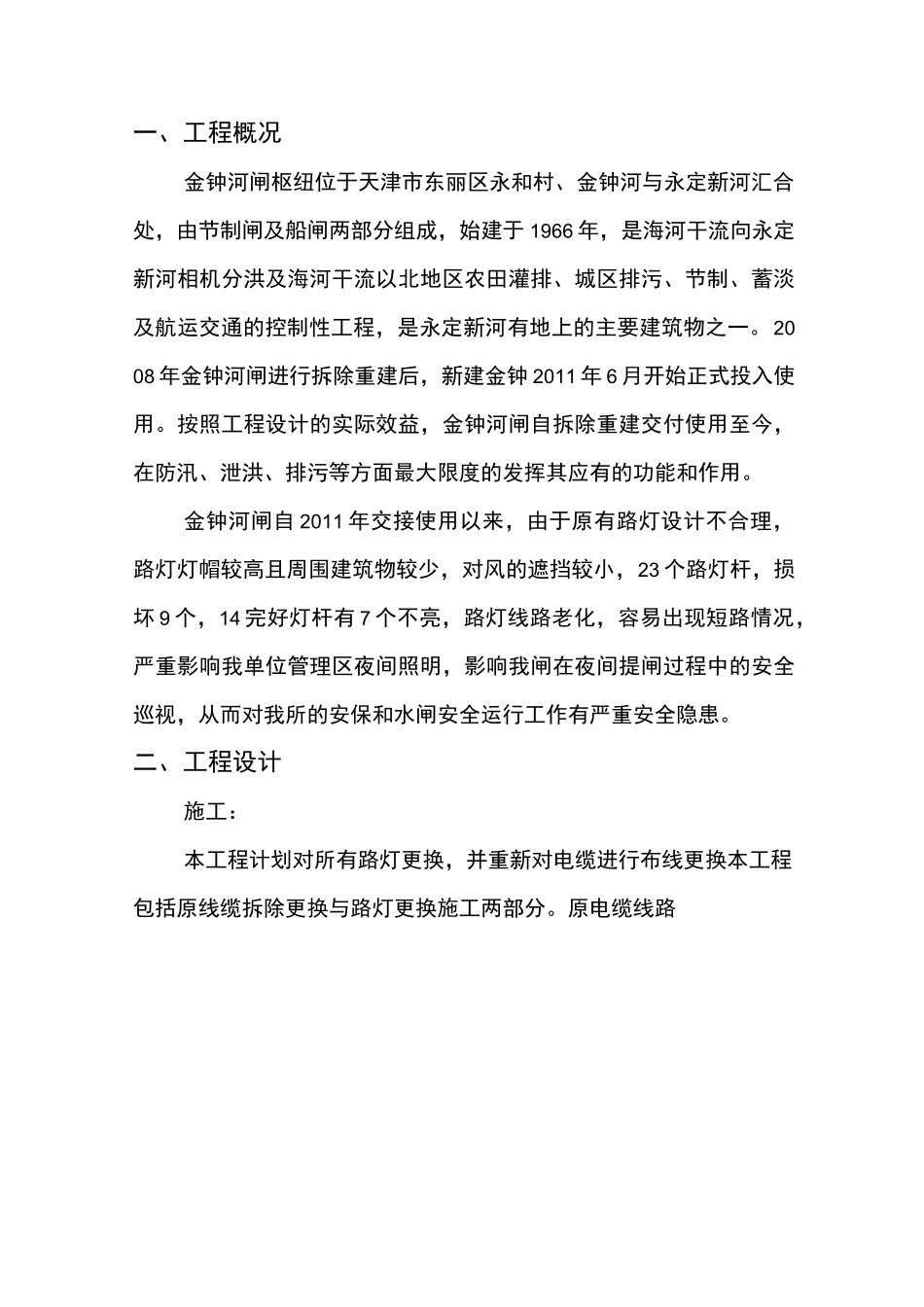

金钟河闸管理所路灯改造工程施工方案审核人:修订人:张涛编制人:天津市金钟河闸管理所2015-8金钟河闸管理所路灯改造施工方案一、工程概况金钟河闸枢纽位于天津市东丽区永和村、金钟河与永定新河汇合处,由节制闸及船闸两部分组成,始建于 1966 年,是海河干流向永定新河相机分洪及海河干流以北地区农田灌排、城区排污、节制、蓄淡及航运交通的控制性工程,是永定新河有地上的主要建筑物之一
2008 年金钟河闸进行拆除重建后,新建金钟 2011 年 6 月开始正式投入使用
按照工程设计的实际效益,金钟河闸自拆除重建交付使用至今,在防汛、泄洪、排污等方面最大限度的发挥其应有的功能和作用
金钟河闸自 2011 年交接使用以来,由于原有路灯设计不合理,路灯灯帽较高且周围建筑物较少,对风的遮挡较小,23 个路灯杆,损坏 9 个,14 完好灯杆有 7 个不亮,路灯线路老化,容易出现短路情况,严重影响我单位管理区夜间照明,影响我闸在夜间提闸过程中的安全巡视,从而对我所的安保和水闸安全运行工作有严重安全隐患
二、工程设计施工:本工程计划对所有路灯更换,并重新对电缆进行布线更换本工程包括原线缆拆除更换与路灯更换施工两部分
原电缆线路拆除更换施工包括草皮清除、土方开挖、混凝土拆除、电缆拆除、电缆重新铺设、土方回填、草皮满铺、混凝土铺设等工程;路灯更换施工包括原有路灯拆除,路灯更换、路灯系统试运行等工程

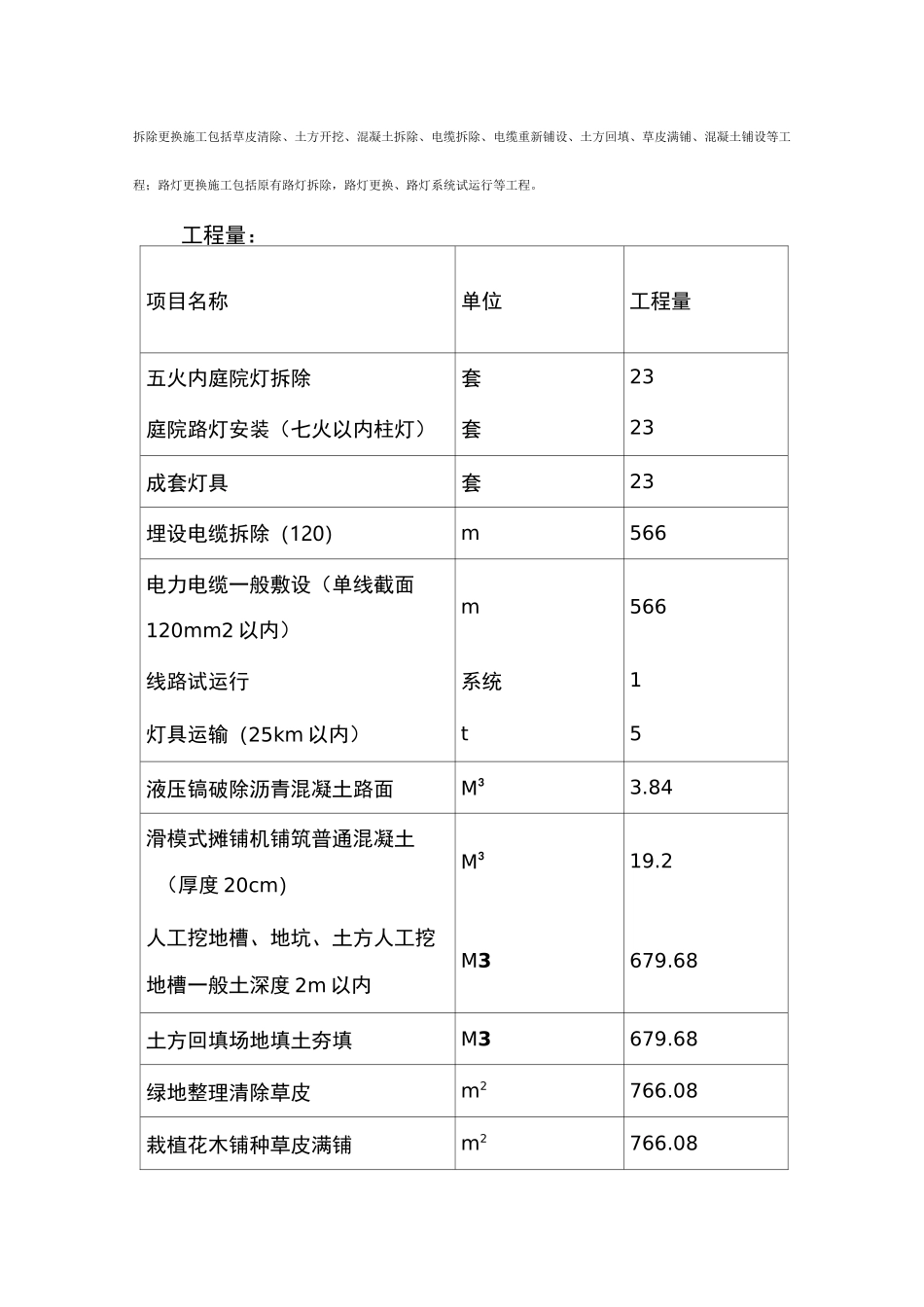

工程量:项目名称单位工程量五火内庭院灯拆除套23庭院路灯安装(七火以内柱灯)套23成套灯具套23埋设电缆拆除(120)m566电力电缆一般敷设(单线截面120mm2 以内)m566线路试运行系统1灯具运输(25km 以内)t5液压镐破除沥青混凝土路面M33
84滑模式摊铺机铺筑普通混凝土(厚度 20cm)M319
2人工挖地槽、地坑、土方人工挖地槽一般土深度 2m 以内M3679
68土方回填场地填土夯填M3
