总工程师注:本记录一式两份,一份交接受交底人,一份存档
年月日-1-工程名称施工单位交底部位9#—12#楼屋面工序名称水泥瓦施工交底内容:一、施工准备(一)技术准备:、施工做法:))水泥瓦;挂瓦(宽高),中距按照瓦才规格;) 顺水条,(宽高),中距 5mm)厚细石混凝土捣实压光,内配单层双向钢筋网片,上下檐口预埋锚筋用于焊接钢筋,钢筋应绷直;5)厚聚酯毡胎沥青卷材(II 型)防水层一道;)厚挤塑聚苯保温板;)厚水泥砂浆找平层,聚丙烯纤维;)钢筋混凝土楼板,清理干净;、高度复核:依据图纸要求复测屋面垂直高度,以确定材料数量及屋面坡度符合设计要求(二)材料、主要机具和施工条件准备:、主要材料、工具:材料:防水卷材、保温板、水泥瓦、方木条四面见方(无弧形面、无弯曲变形、无腐朽)、水泥砂浆、铁钉、铁丝等工具:白线、墨斗、橡皮锤、铅笔、盒尺、托板、铁抹子、水桶、铁锹、工具袋、角磨机、扫帚、平尺等
、施工条件:)坡屋面的平整度:坡屋面保护层平整度的误差应控制在±5mm 以内(用两米靠尺和楔形尺检查))正斜脊:两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊的脊中心线位置
)几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长相等
根据设计要求的标高、坡度,找正并弹线;总工程师注:本记录一式两份,一份交接受交底人,一份存档
年月日-2-交底人接受交底人总工程师注:本记录一式两份,一份交接受交底人,一份存档

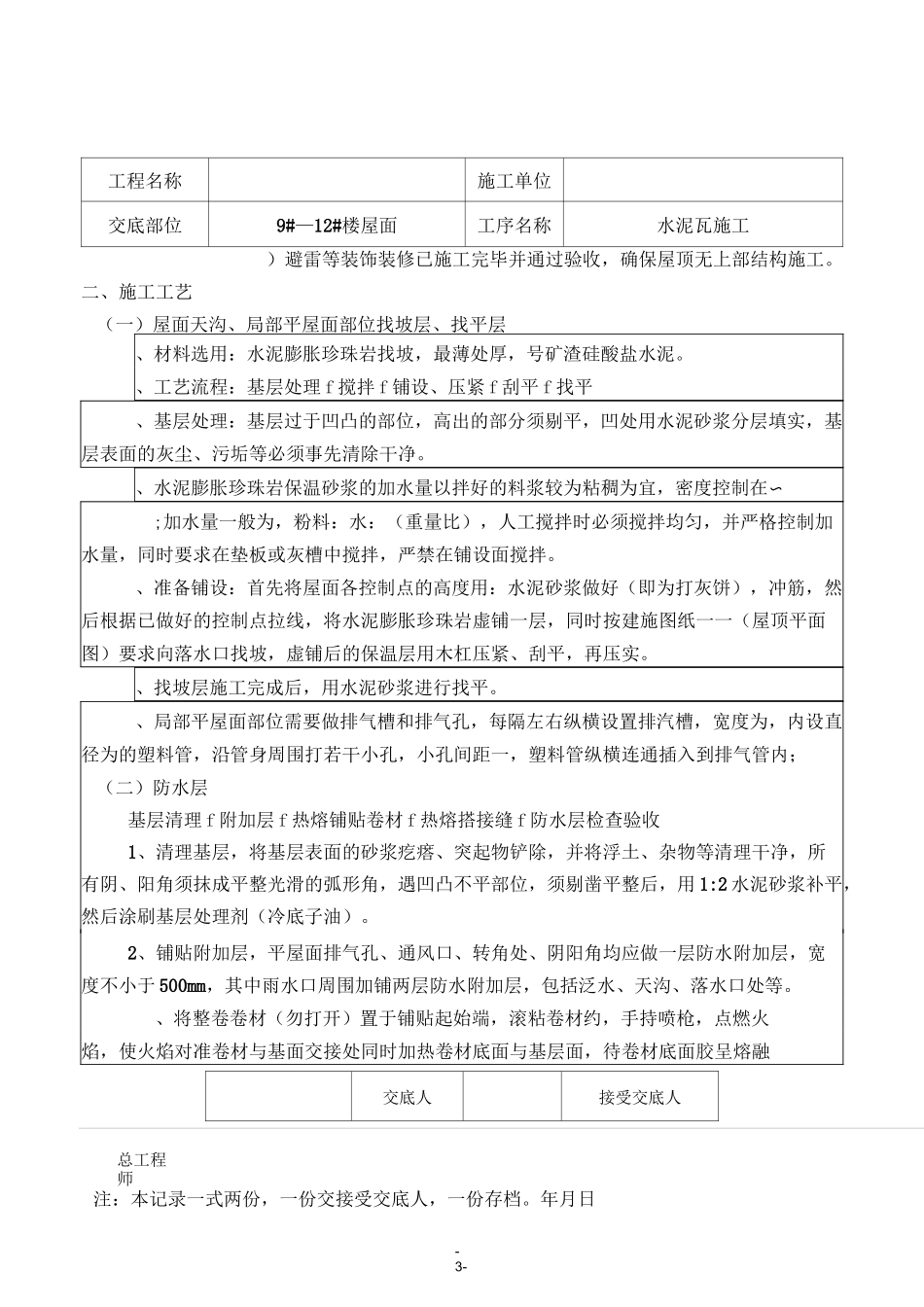

年月日-3-工程名称施工单位交底部位9#—12#楼屋面工序名称水泥瓦施工)避雷等装饰装修已施工完毕并通过验收,确保屋顶无上部结构施工
二、施工工艺(一)屋面天沟、局部平屋面部位找坡层、找平层、材料选用:水泥膨胀珍珠岩找坡,最薄处厚,号矿渣硅酸盐水泥
、工艺流程:基层处理 f 搅拌 f 铺设、压紧 f 刮平 f 找平、基层处理:基层过于凹凸的部位,高出的部分须剔
