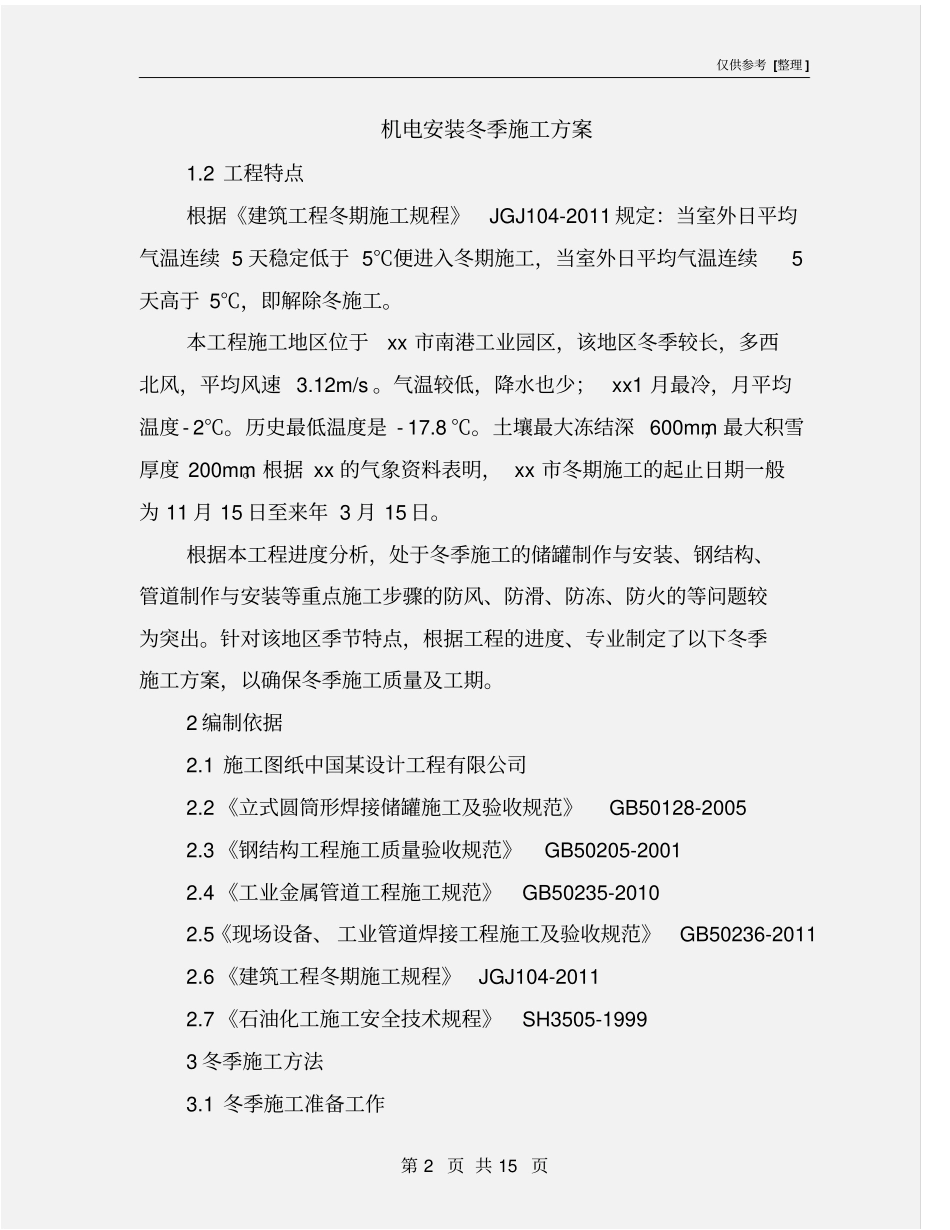

仅供参考 [整理 ] 第 1 页 共 15 页安全管理文书机电安装冬季施工方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 15 页机电安装冬季施工方案1
2 工程特点根据《建筑工程冬期施工规程》JGJ104-2011 规定:当室外日平均气温连续 5 天稳定低于 5℃便进入冬期施工,当室外日平均气温连续5天高于 5℃,即解除冬施工
本工程施工地区位于xx 市南港工业园区,该地区冬季较长,多西北风,平均风速 3
气温较低,降水也少;xx1 月最冷,月平均温度- 2℃
历史最低温度是 - 17
土壤最大冻结深 600mm,最大积雪厚度 200mm
根据 xx 的气象资料表明, xx 市冬期施工的起止日期一般为 11 月 15 日至来年 3 月 15 日
根据本工程进度分析,处于冬季施工的储罐制作与安装、钢结构、管道制作与安装等重点施工步骤的防风、防滑、防冻、防火的等问题较为突出
针对该地区季节特点,根据工程的进度、专业制定了以下冬季施工方案,以确保冬季施工质量及工期
2 编制依据2
1 施工图纸中国某设计工程有限公司2
2 《立式圆筒形焊接储罐施工及验收规范》GB50128-2005 2
3 《钢结构工程施工质量验收规范》GB50205-2001 2
4 《工业金属管道工程施工规范》GB50235-2010 2
5《现场设备、 工业管道焊接工程施工及验收规范》GB50236-2011 2
6 《建筑工程冬期施工规程》JGJ104-2011 2
7 《石油化工施工安全技术规程》SH3505-1999 3 冬季施工方法3
1 冬季施工准备工作仅供参考 [整理 ] 第 3 页 共 15 页3

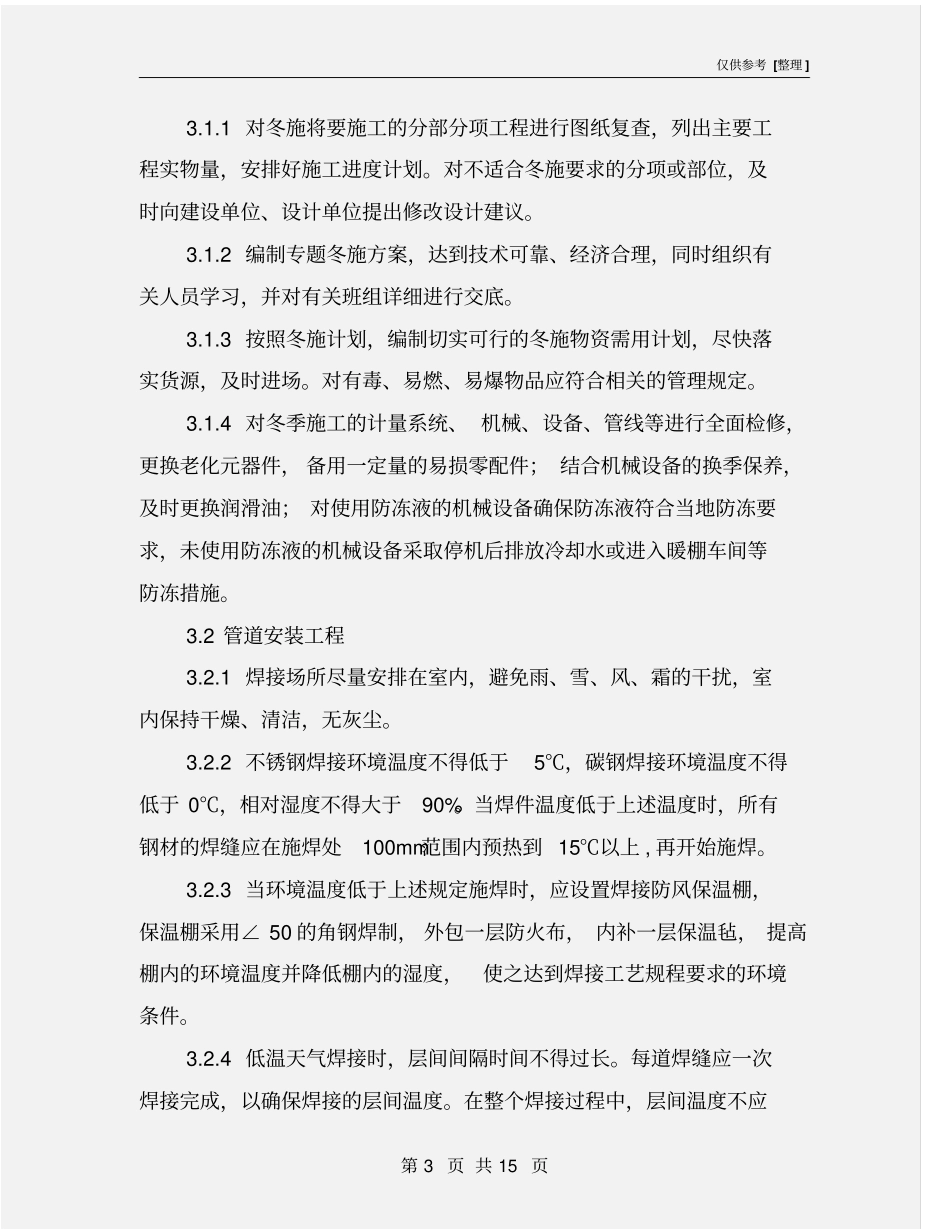

1 对冬施将要施工的分部分项工程进行图纸复查,列出主要工程实物量,安排好施工进度计划
