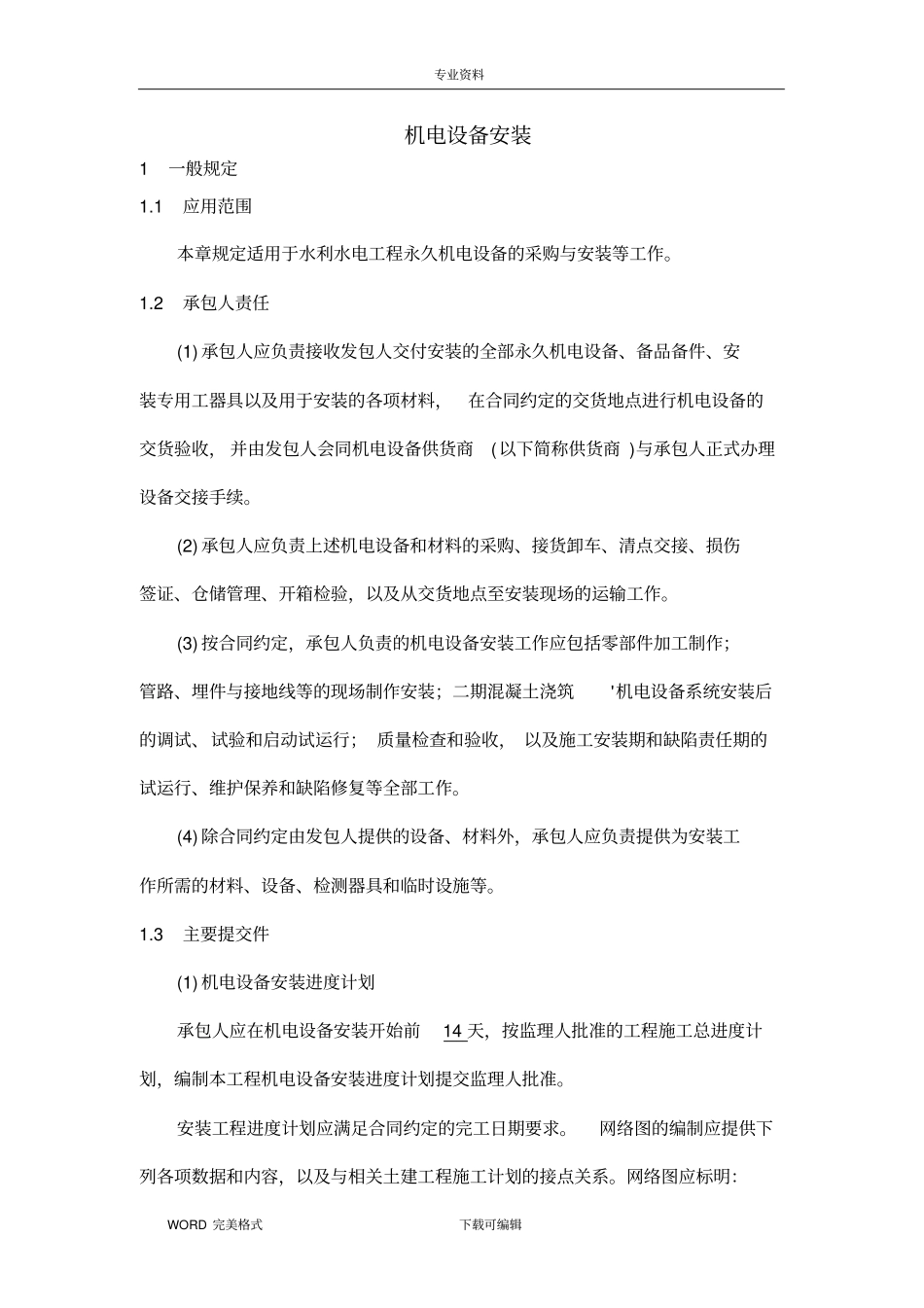

专业资料WORD 完美格式下载可编辑机电设备安装1 一般规定1
1 应用范围本章规定适用于水利水电工程永久机电设备的采购与安装等工作
2 承包人责任(1) 承包人应负责接收发包人交付安装的全部永久机电设备、备品备件、安装专用工器具以及用于安装的各项材料,在合同约定的交货地点进行机电设备的交货验收, 并由发包人会同机电设备供货商(以下简称供货商 )与承包人正式办理设备交接手续
(2) 承包人应负责上述机电设备和材料的采购、接货卸车、清点交接、损伤签证、仓储管理、开箱检验,以及从交货地点至安装现场的运输工作
(3) 按合同约定,承包人负责的机电设备安装工作应包括零部件加工制作;管路、埋件与接地线等的现场制作安装;二期混凝土浇筑'机电设备系统安装后的调试、试验和启动试运行; 质量检查和验收, 以及施工安装期和缺陷责任期的试运行、维护保养和缺陷修复等全部工作
(4) 除合同约定由发包人提供的设备、材料外,承包人应负责提供为安装工作所需的材料、设备、检测器具和临时设施等
3 主要提交件(1) 机电设备安装进度计划承包人应在机电设备安装开始前14 天,按监理人批准的工程施工总进度计划,编制本工程机电设备安装进度计划提交监理人批准
安装工程进度计划应满足合同约定的完工日期要求
网络图的编制应提供下列各项数据和内容,以及与相关土建工程施工计划的接点关系

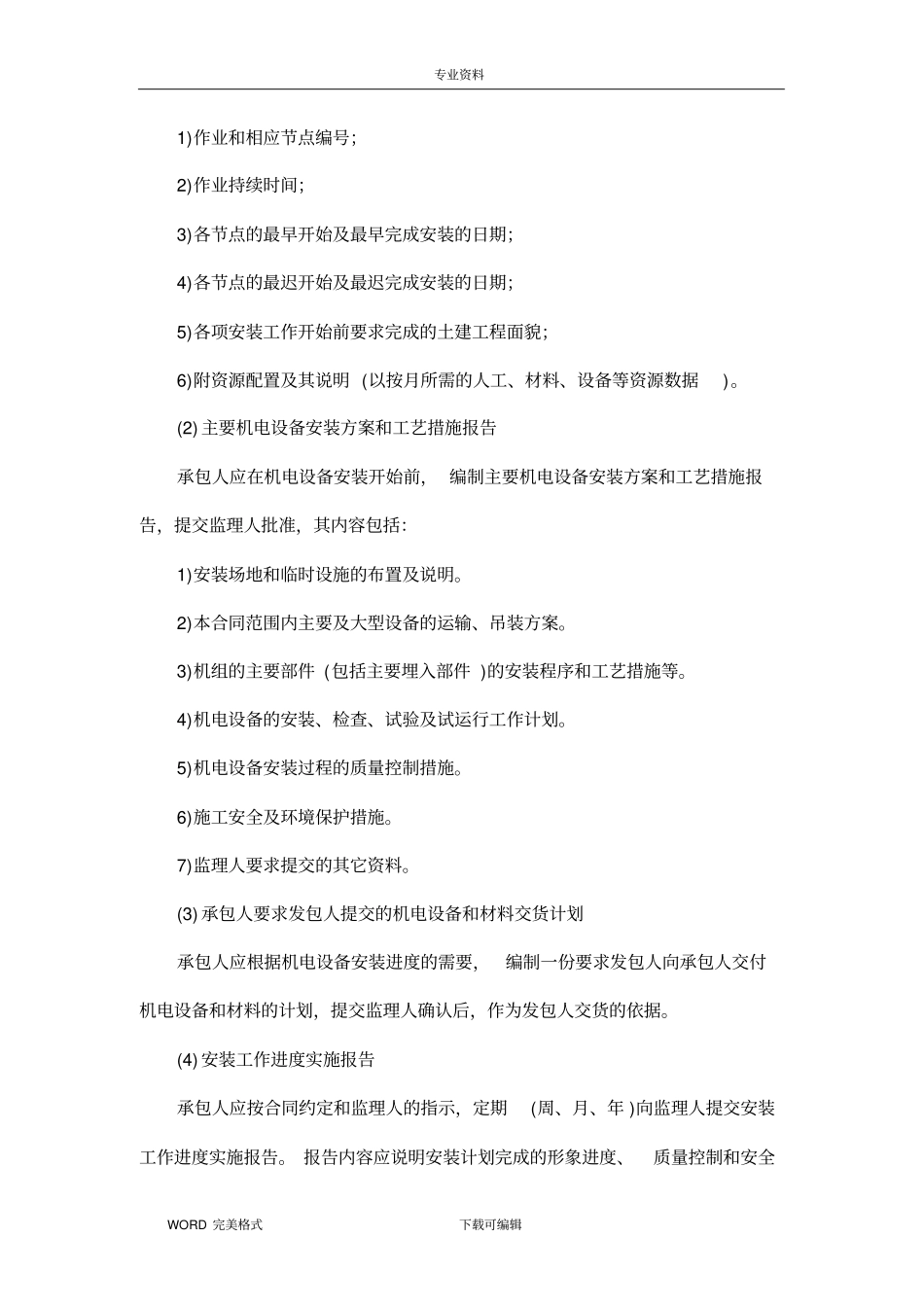

网络图应标明:专业资料WORD 完美格式下载可编辑1)作业和相应节点编号;2)作业持续时间;3)各节点的最早开始及最早完成安装的日期;4)各节点的最迟开始及最迟完成安装的日期;5)各项安装工作开始前要求完成的土建工程面貌;6)附资源配置及其说明 (以按月所需的人工、材料、设备等资源数据)
(2) 主要机电设备安装方案和工艺措施报告承包人应在机电设备安装开始前, 编制主要机电设备安装方案和工艺措施报告,提交监理人批准,其内容
