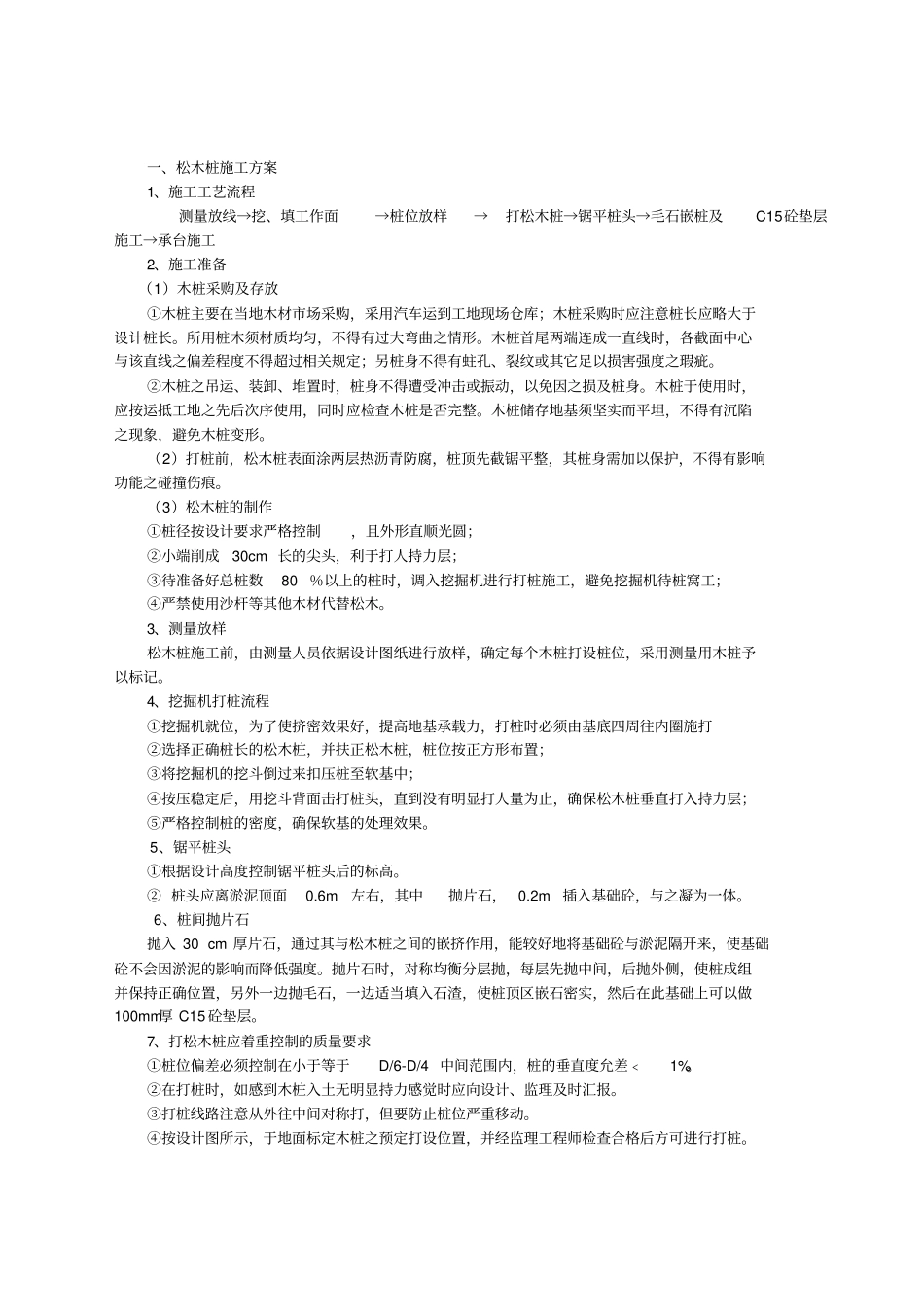

一、松木桩施工方案1、施工工艺流程测量放线→挖、填工作面→桩位放样→打松木桩→锯平桩头→毛石嵌桩及C15砼垫层施工→承台施工2、施工准备(1)木桩采购及存放①木桩主要在当地木材市场采购,采用汽车运到工地现场仓库;木桩采购时应注意桩长应略大于设计桩长
所用桩木须材质均匀,不得有过大弯曲之情形
木桩首尾两端连成一直线时,各截面中心与该直线之偏差程度不得超过相关规定;另桩身不得有蛀孔、裂纹或其它足以损害强度之瑕疵
②木桩之吊运、装卸、堆置时,桩身不得遭受冲击或振动,以免因之损及桩身
木桩于使用时,应按运抵工地之先后次序使用,同时应检查木桩是否完整
木桩储存地基须坚实而平坦,不得有沉陷之现象,避免木桩变形
(2)打桩前,松木桩表面涂两层热沥青防腐,桩顶先截锯平整,其桩身需加以保护,不得有影响功能之碰撞伤痕
(3)松木桩的制作①桩径按设计要求严格控制,且外形直顺光圆;②小端削成 30cm 长的尖头,利于打人持力层;③待准备好总桩数 80 %以上的桩时,调入挖掘机进行打桩施工,避免挖掘机待桩窝工;④严禁使用沙杆等其他木材代替松木

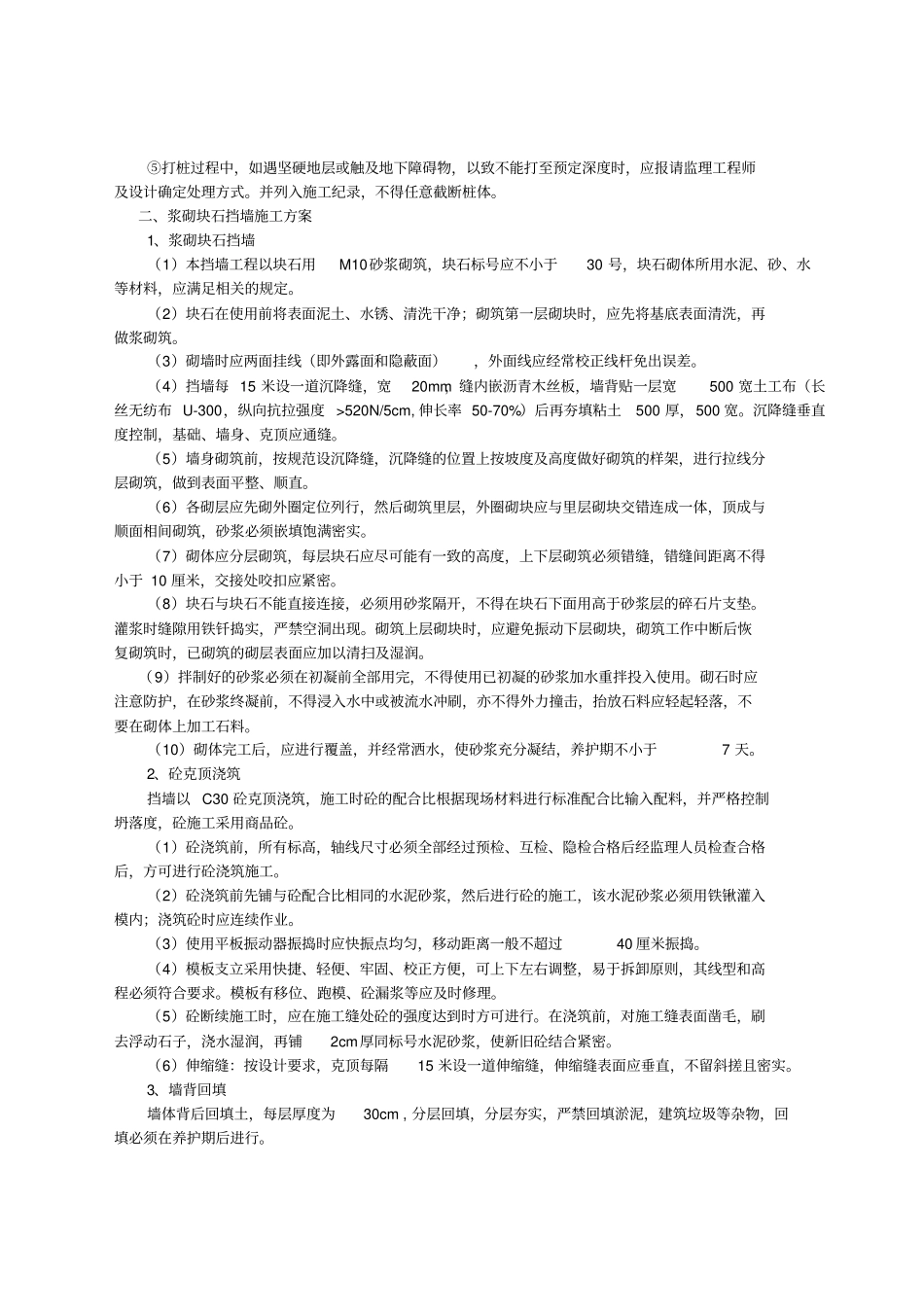

3、测量放样松木桩施工前,由测量人员依据设计图纸进行放样,确定每个木桩打设桩位,采用测量用木桩予以标记
4、挖掘机打桩流程①挖掘机就位,为了使挤密效果好,提高地基承载力,打桩时必须由基底四周往内圈施打②选择正确桩长的松木桩,并扶正松木桩,桩位按正方形布置;③将挖掘机的挖斗倒过来扣压桩至软基中;④按压稳定后,用挖斗背面击打桩头,直到没有明显打人量为止,确保松木桩垂直打入持力层;⑤严格控制桩的密度,确保软基的处理效果
5、锯平桩头①根据设计高度控制锯平桩头后的标高
② 桩头应离淤泥顶面 0
6m 左右,其中抛片石, 0
2m 插入基础砼,与之凝为一体
6、桩间抛片石抛入 30 cm 厚片石,通过其与松木桩之间的嵌挤作用,能较好地将基础砼与淤泥隔开来,使基础砼不会因
