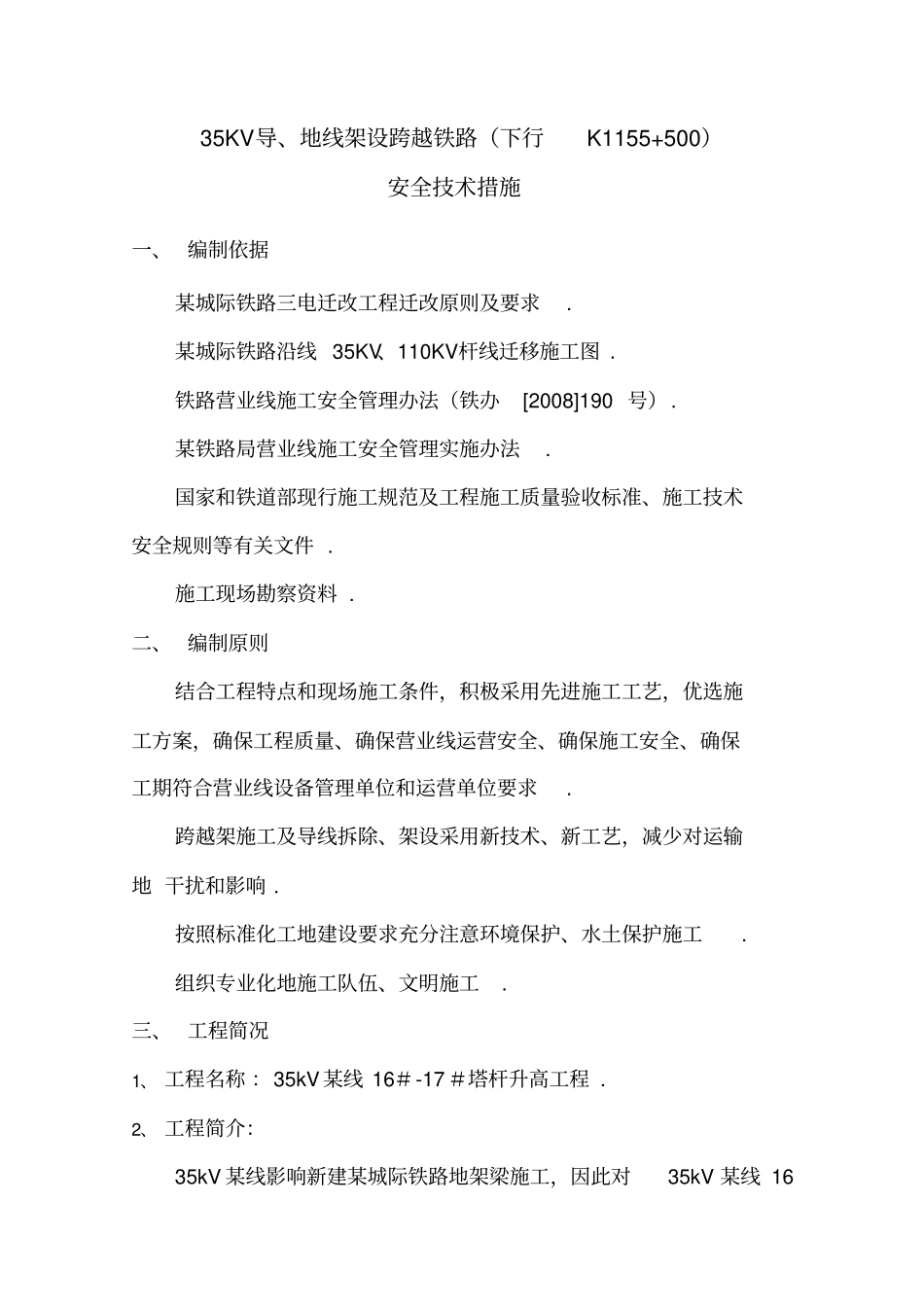

35KV 导、地线架设跨越铁路安全技术措施编制:审核:批准:二〇〇 九年二月六日35KV导、地线架设跨越铁路(下行K1155+500)安全技术措施一、 编制依据某城际铁路三电迁改工程迁改原则及要求
某城际铁路沿线 35KV、110KV杆线迁移施工图
铁路营业线施工安全管理办法(铁办[2008]190 号)
某铁路局营业线施工安全管理实施办法
国家和铁道部现行施工规范及工程施工质量验收标准、施工技术安全规则等有关文件
施工现场勘察资料
二、 编制原则结合工程特点和现场施工条件,积极采用先进施工工艺,优选施工方案,确保工程质量、确保营业线运营安全、确保施工安全、确保工期符合营业线设备管理单位和运营单位要求
跨越架施工及导线拆除、架设采用新技术、新工艺,减少对运输地 干扰和影响
按照标准化工地建设要求充分注意环境保护、水土保护施工
组织专业化地施工队伍、文明施工
三、 工程简况1、 工程名称 :35kV某线 16#-17#塔杆升高工程
2、 工程简介:35kV 某线影响新建某城际铁路地架梁施工,因此对35kV 某线 16#-17 #塔杆进行升高,该处铁路历程为既有某线下行线K1155+500,新建某城际铁路与既有某线在该处平行,间距在20 多 M
在升高作业地同时要跨越既有某线影响既有某线地运营,在升高作业地同时减少对某线地运行产生影响,在既有某线两侧搭设跨越架
跨越架分为: 1、脚手架搭设;2、封接触网过牵引绳、挂绝缘绳; 3、高压电力导、地线地展放和拆除;4、封接触网拆除绝缘网、脚手架
35kV 某线 16#-17 #杆塔进行升高,杆塔基坑位置在既有电力线路下方,因此建成后电力导线与既有铁路地夹角没有变化,基本上是75o
此处施工不更换导线,采用线档内导地线没接头

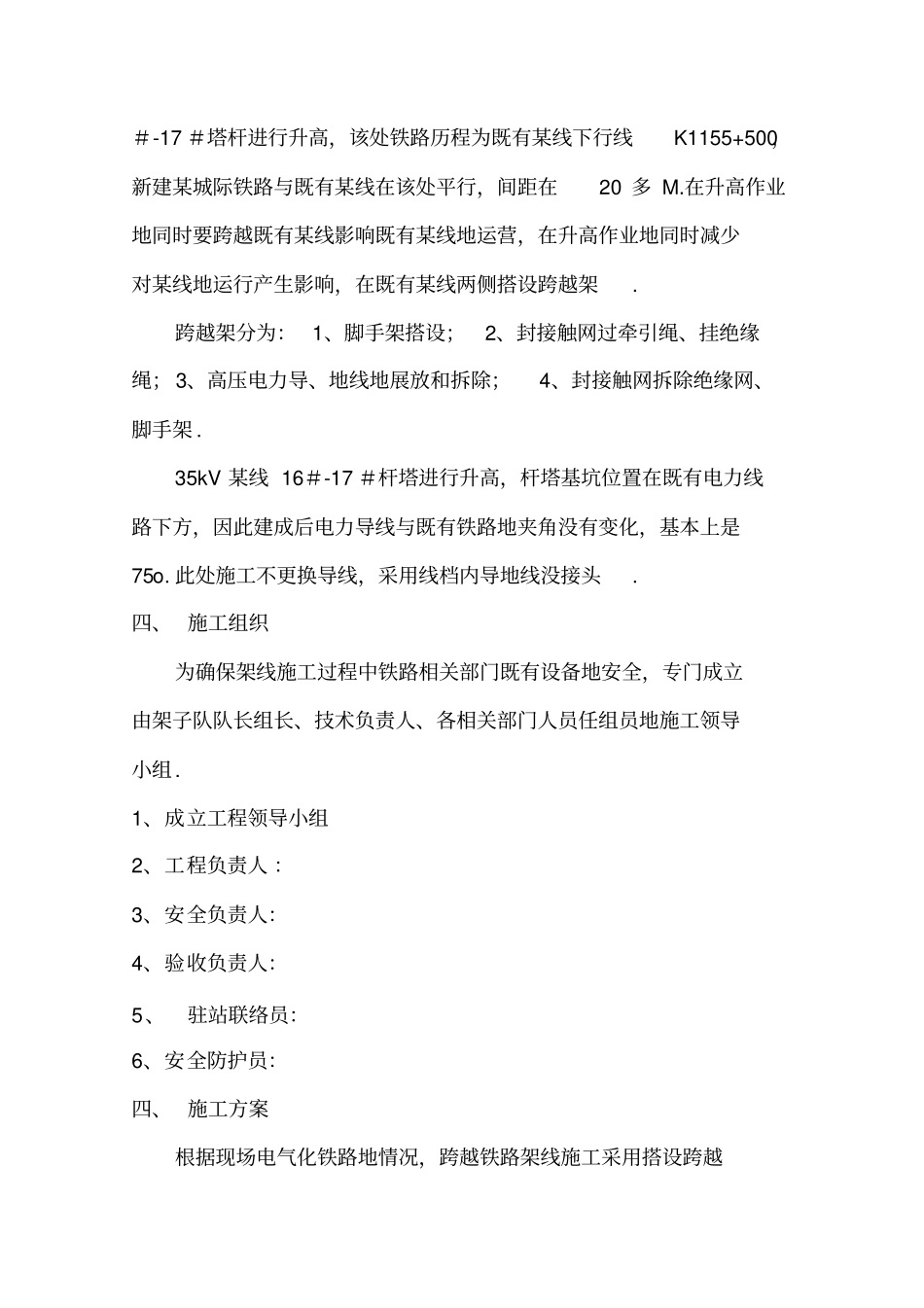

四、 施工组织为确保架线施工过程中铁路相关部门既有设备地安全,专门成立由架子队队
