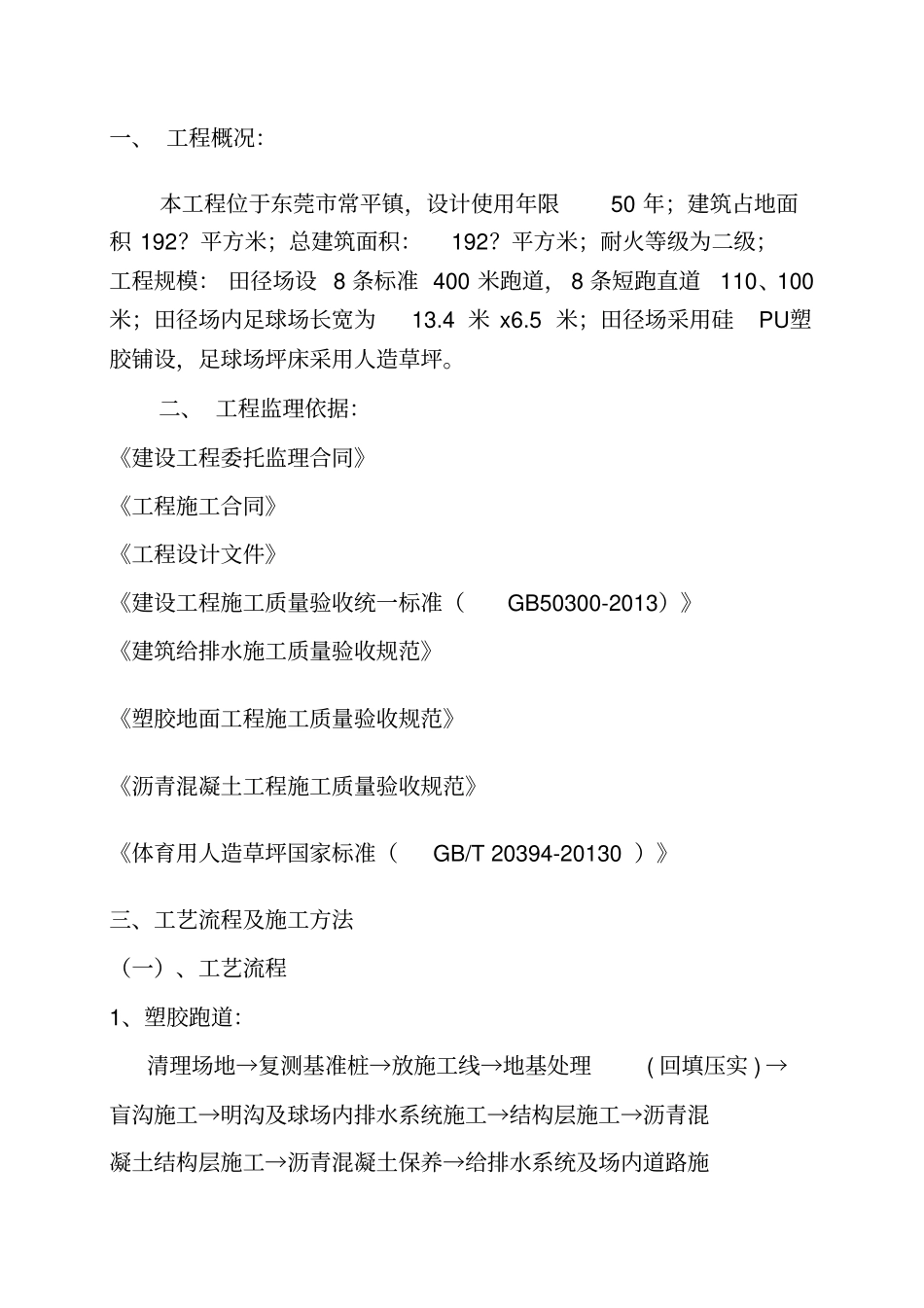

监 理 实 施 细 则工 程 名 称:永新中学总监理工程师:编制人:编制日期:年月日一、 工程概况:本工程位于东莞市常平镇,设计使用年限50 年;建筑占地面积 192
平方米;总建筑面积:192
平方米;耐火等级为二级;工程规模: 田径场设 8 条标准 400 米跑道, 8 条短跑直道110、100米;田径场内足球场长宽为13
4 米 x6
5 米;田径场采用硅PU塑胶铺设,足球场坪床采用人造草坪

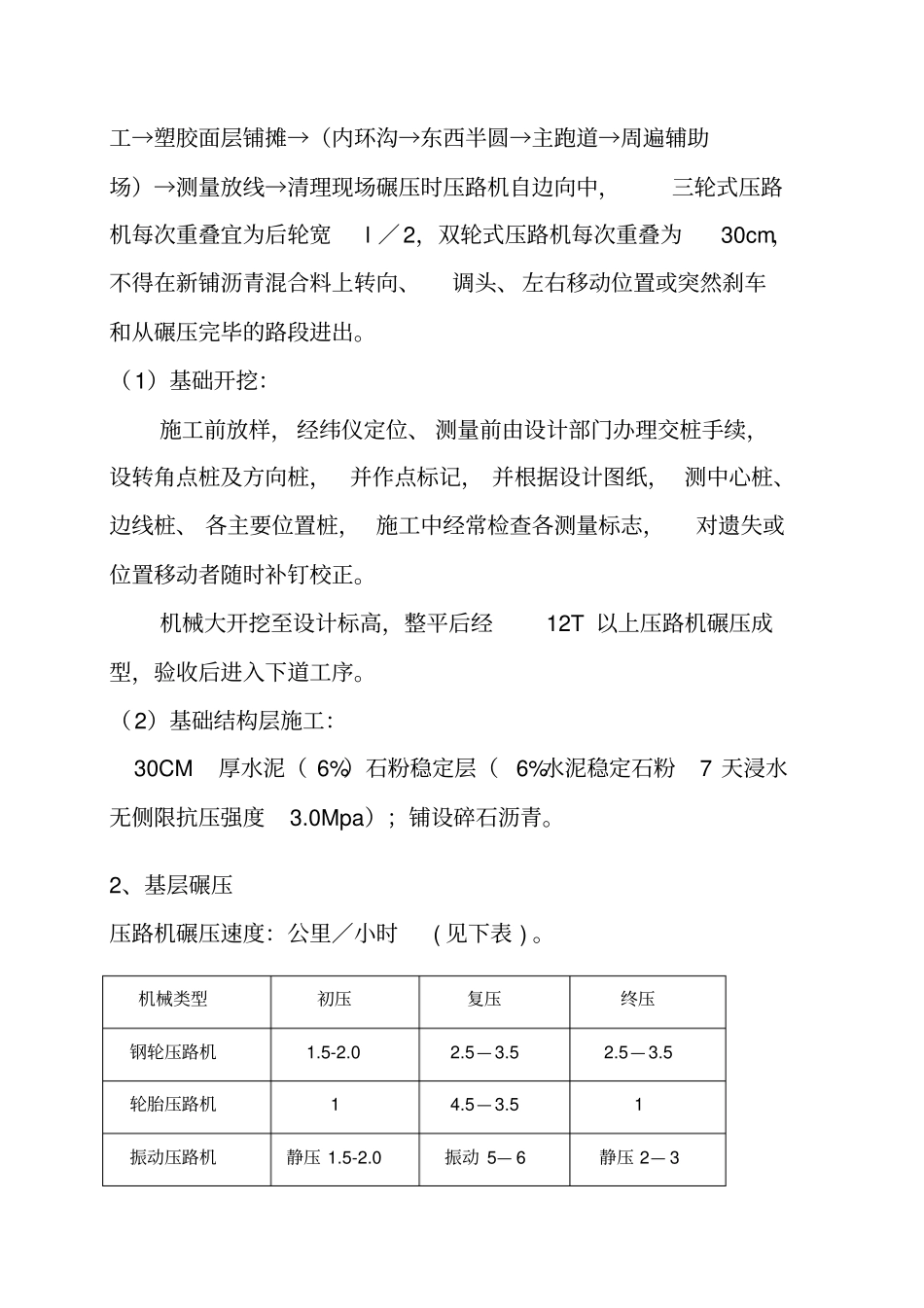

二、 工程监理依据:《建设工程委托监理合同》《工程施工合同》《工程设计文件》《建设工程施工质量验收统一标准(GB50300-2013)》《建筑给排水施工质量验收规范》《塑胶地面工程施工质量验收规范》《沥青混凝土工程施工质量验收规范》《体育用人造草坪国家标准(GB/T 20394-20130 )》三、工艺流程及施工方法(一)、工艺流程1、塑胶跑道:清理场地→复测基准桩→放施工线→地基处理( 回填压实 ) →盲沟施工→明沟及球场内排水系统施工→结构层施工→沥青混凝土结构层施工→沥青混凝土保养→给排水系统及场内道路施工→塑胶面层铺摊→(内环沟→东西半圆→主跑道→周遍辅助场)→测量放线→清理现场碾压时压路机自边向中,三轮式压路机每次重叠宜为后轮宽l /2,双轮式压路机每次重叠为30cm,不得在新铺沥青混合料上转向、调头、左右移动位置或突然刹车和从碾压完毕的路段进出
(1)基础开挖:施工前放样, 经纬仪定位、 测量前由设计部门办理交桩手续,设转角点桩及方向桩,并作点标记, 并根据设计图纸, 测中心桩、边线桩、 各主要位置桩, 施工中经常检查各测量标志,对遗失或位置移动者随时补钉校正
机械大开挖至设计标高,整平后经12T 以上压路机碾压成型,验收后进入下道工序
(2)基础结构层施工: 30CM厚水泥( 6%)石粉稳定层( 6%水泥稳定石粉7 天浸水无侧限抗压强度3
0Mpa);铺设碎石沥青
