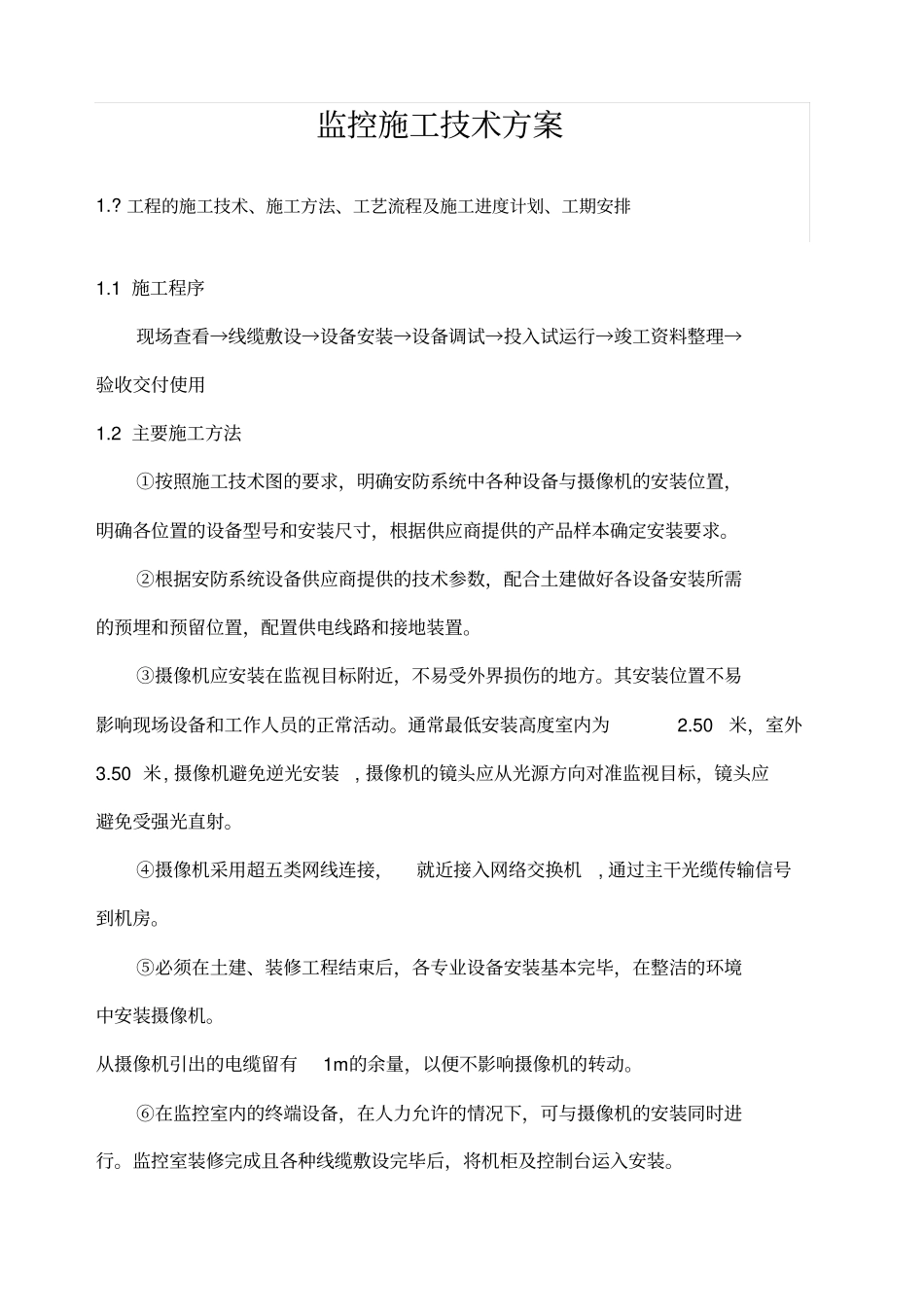

监控施工技术方案1
工程的施工技术、施工方法、工艺流程及施工进度计划、工期安排1
1 施工程序现场查看→线缆敷设→设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用1
2 主要施工方法①按照施工技术图的要求,明确安防系统中各种设备与摄像机的安装位置,明确各位置的设备型号和安装尺寸,根据供应商提供的产品样本确定安装要求
②根据安防系统设备供应商提供的技术参数,配合土建做好各设备安装所需的预埋和预留位置,配置供电线路和接地装置
③摄像机应安装在监视目标附近,不易受外界损伤的地方
其安装位置不易影响现场设备和工作人员的正常活动
通常最低安装高度室内为2
50米,室外3
50 米, 摄像机避免逆光安装, 摄像机的镜头应从光源方向对准监视目标,镜头应避免受强光直射
④摄像机采用超五类网线连接,就近接入网络交换机, 通过主干光缆传输信号到机房
⑤必须在土建、装修工程结束后,各专业设备安装基本完毕,在整洁的环境中安装摄像机
从摄像机引出的电缆留有1m的余量,以便不影响摄像机的转动
⑥在监控室内的终端设备,在人力允许的情况下,可与摄像机的安装同时进行
监控室装修完成且各种线缆敷设完毕后,将机柜及控制台运入安装
⑦监控室内电缆理直后从地槽或墙槽引入机架、控制台底部,再引到各设备处
所有电缆成捆绑扎,在电缆两端留适当余量
并标示明显的永久性标记
1)调试准备工作检查本系统接线、电源、设备就位、接地、测试表格等
用对线工具检查各种设备、器件之间线路连接正确性,并做好测试记录
2)单体调试检查摄像机开通、关断动作的正确性,检查画面分割器切换动作正确性
能够进行独立单项调试的设备、部件的调试、测试在设备安装前进行
3)系统调试开启主机系统,运行系统软件,确认控制室和各设备运行正常
4)系统联调首先检查供电电源的正确性,然后检查信号线路的连接正确性、极性正确性、对应关系正确性
系统进入工作
