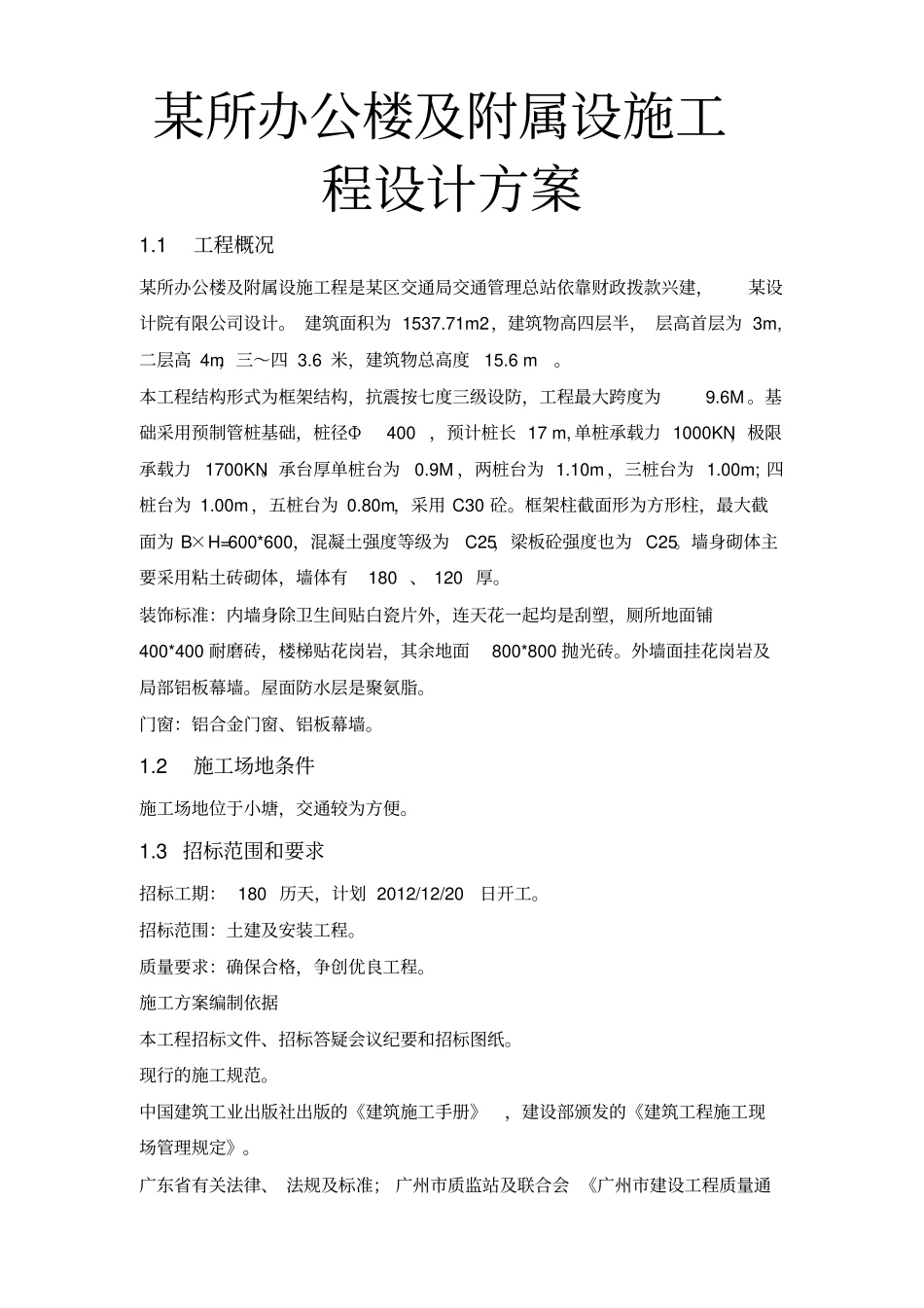

某所办公楼及附属设施工程设计方案1
1 工程概况某所办公楼及附属设施工程是某区交通局交通管理总站依靠财政拨款兴建,某设计院有限公司设计
建筑面积为 1537
71m2,建筑物高四层半, 层高首层为 3m,二层高 4m,三~四 3
6 米,建筑物总高度 15
本工程结构形式为框架结构,抗震按七度三级设防,工程最大跨度为 9
基础采用预制管桩基础,桩径Φ 400 ,预计桩长 17 m, 单桩承载力 1000KN,极限承载力 1700KN
承台厚单桩台为 0
9M ,两桩台为 1
10m ,三桩台为 1
00m; 四桩台为 1
00m ,五桩台为 0
80m,采用 C30 砼
框架柱截面形为方形柱,最大截面为 B×H=600*600,混凝土强度等级为C25,梁板砼强度也为 C25
墙身砌体主要采用粘土砖砌体,墙体有 180 、 120 厚
装饰标准:内墙身除卫生间贴白瓷片外,连天花一起均是刮塑,厕所地面铺400*400 耐磨砖,楼梯贴花岗岩,其余地面800*800 抛光砖
外墙面挂花岗岩及局部铝板幕墙
屋面防水层是聚氨脂
门窗:铝合金门窗、铝板幕墙
2 施工场地条件施工场地位于小塘,交通较为方便
3 招标范围和要求招标工期: 180 历天,计划 2012/12/20 日开工
招标范围:土建及安装工程
质量要求:确保合格,争创优良工程
施工方案编制依据本工程招标文件、招标答疑会议纪要和招标图纸
现行的施工规范
中国建筑工业出版社出版的《建筑施工手册》,建设部颁发的《建筑工程施工现场管理规定》
广东省有关法律、 法规及标准; 广州市质监站及联合会 《广州市建设工程质量通病治理措施》等

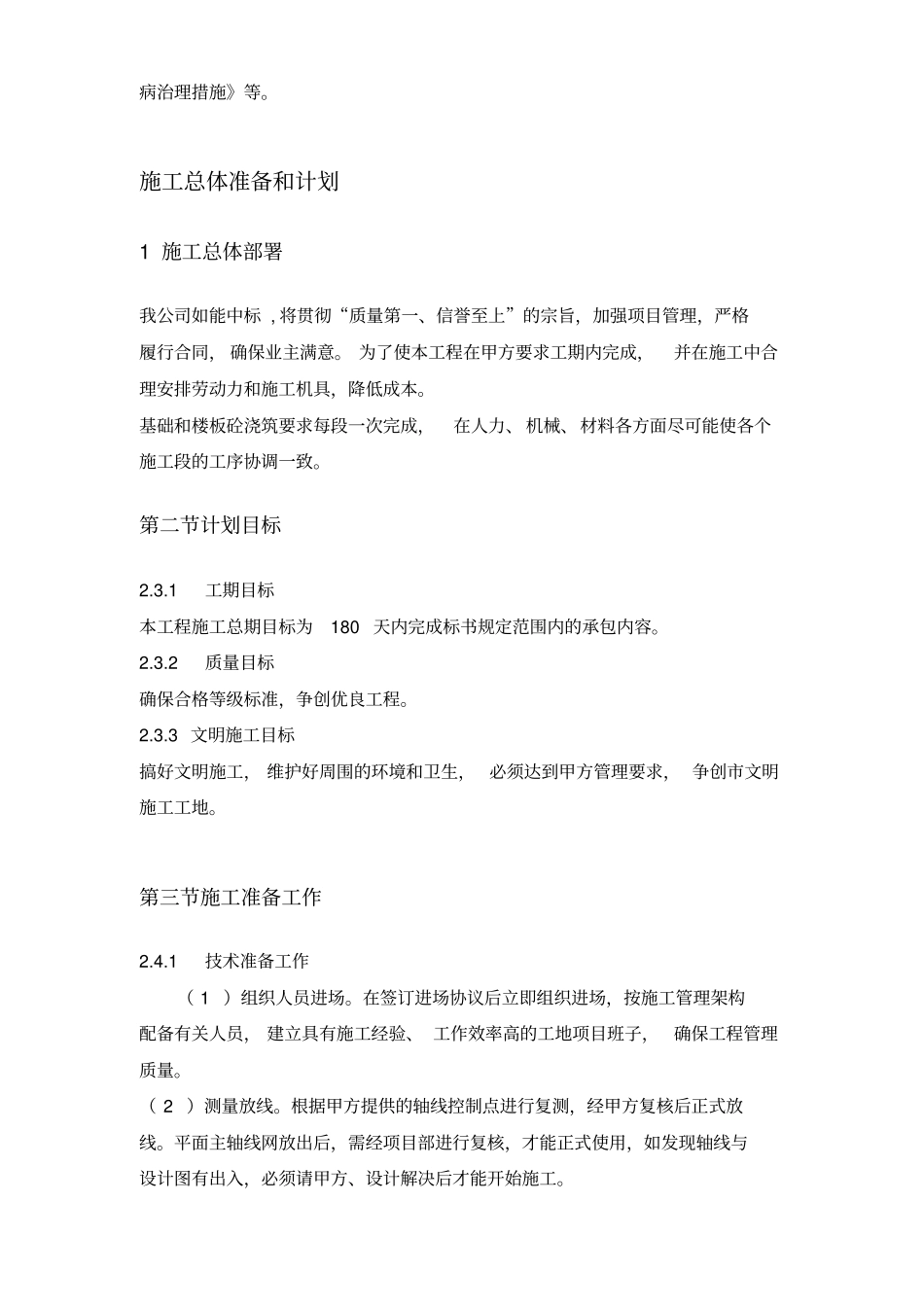

施工总体准备和计划1 施工总体部署我公司如能中标 , 将贯彻“质量第一、信誉至上”的宗旨,加强项目管理,严格履行合同, 确保业主满意

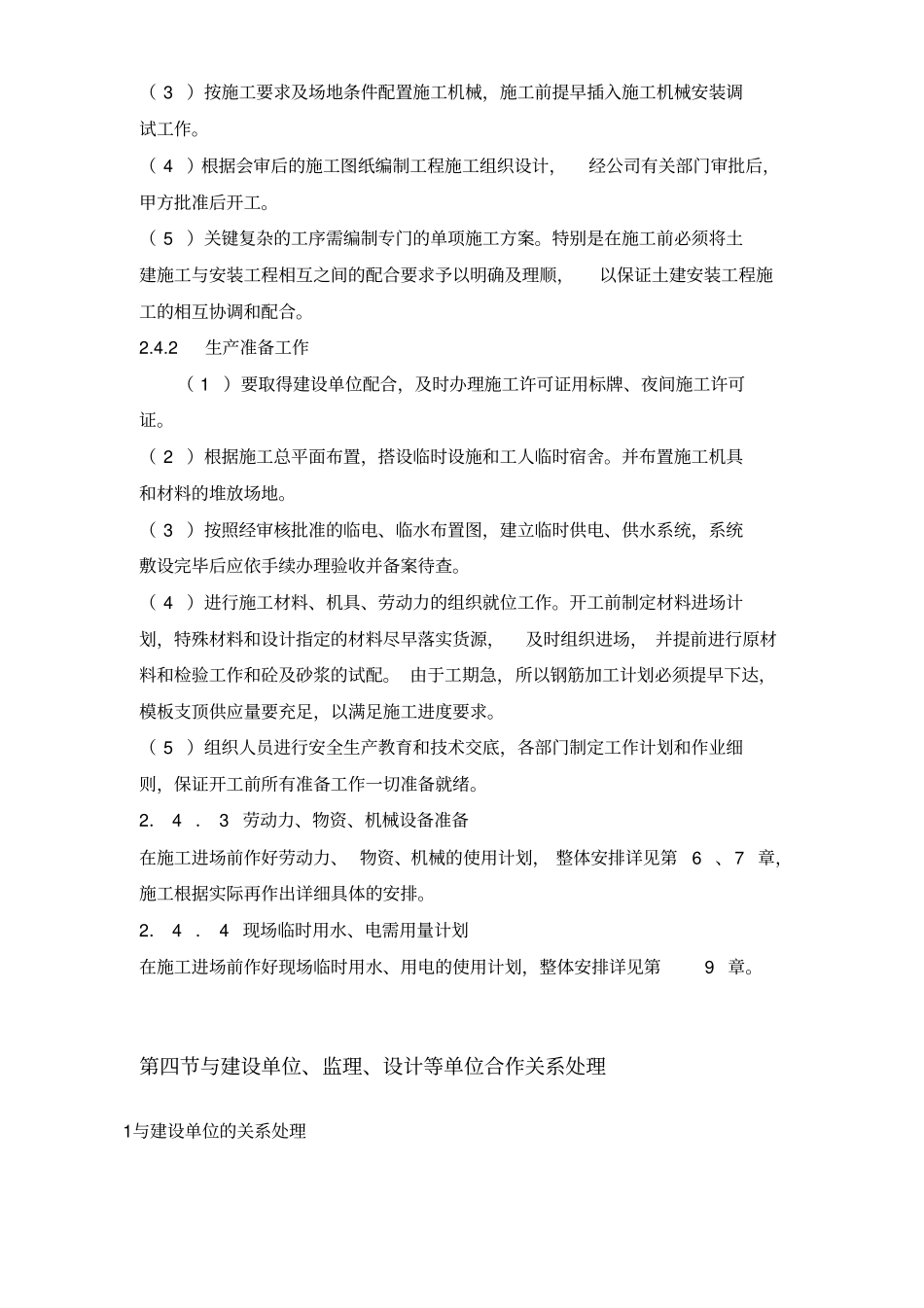

为了使本工程在甲方要求工期内完成,并在
