下载后可任意编辑满堂架操作平台架施工方案根据粮食储备库 1#、2#施工图需在标高-1
50 处搭设满堂操作平台架,方案如下:一、材料选择1、在需搭设满堂操作平台 6 米×4 米范围内采纳 φ48×3
5mm 钢管,立杆间距按 1
扣件采纳国标铸铁扣件,架上禁止堆放超过200kg/m2荷载;水平步距 600MM 一 900mm 且按法律规范要求搭设纵横及水平剪刀撑
2、满堂操作架面层满铺竹夹板,且应固定扎牢,不得有探头板,其端部应放在距钢管不小于 100mm 上,扫地杆距地不大于 200mm
3、架体高度及范围:该满堂架高度分别二层平台高为 7
5m、以上为 6﹒4m 两种搭设高度,稳定性必须满足脚手架 JGJ130-2001\J84-2001 法律规范规定
搭设顺序为:先搭设 1~7 轴/A~E 轴(总高 20﹒3m)再搭设 7~18 轴/A~E 轴标高 20
3 范围内满堂架(此顺序根据北方向施工先后顺序而定,在 7
5 标高范围每一步距伸出 1m 以上 50%错开接头,便于-0
050 标处1~7 轴/A~E 轴满堂架连接为一体

4、要求:搭满堂架范围内应先定位放线、铺垫 50×100mm 厚木枋,其长度应大于 2m 按设计立杆步距为 1500mm 排放,每两步距调正立杆垂直度,垂直度要求应满足 JGJ130-2001 脚手架规定
为保证操作平台卸材料安全

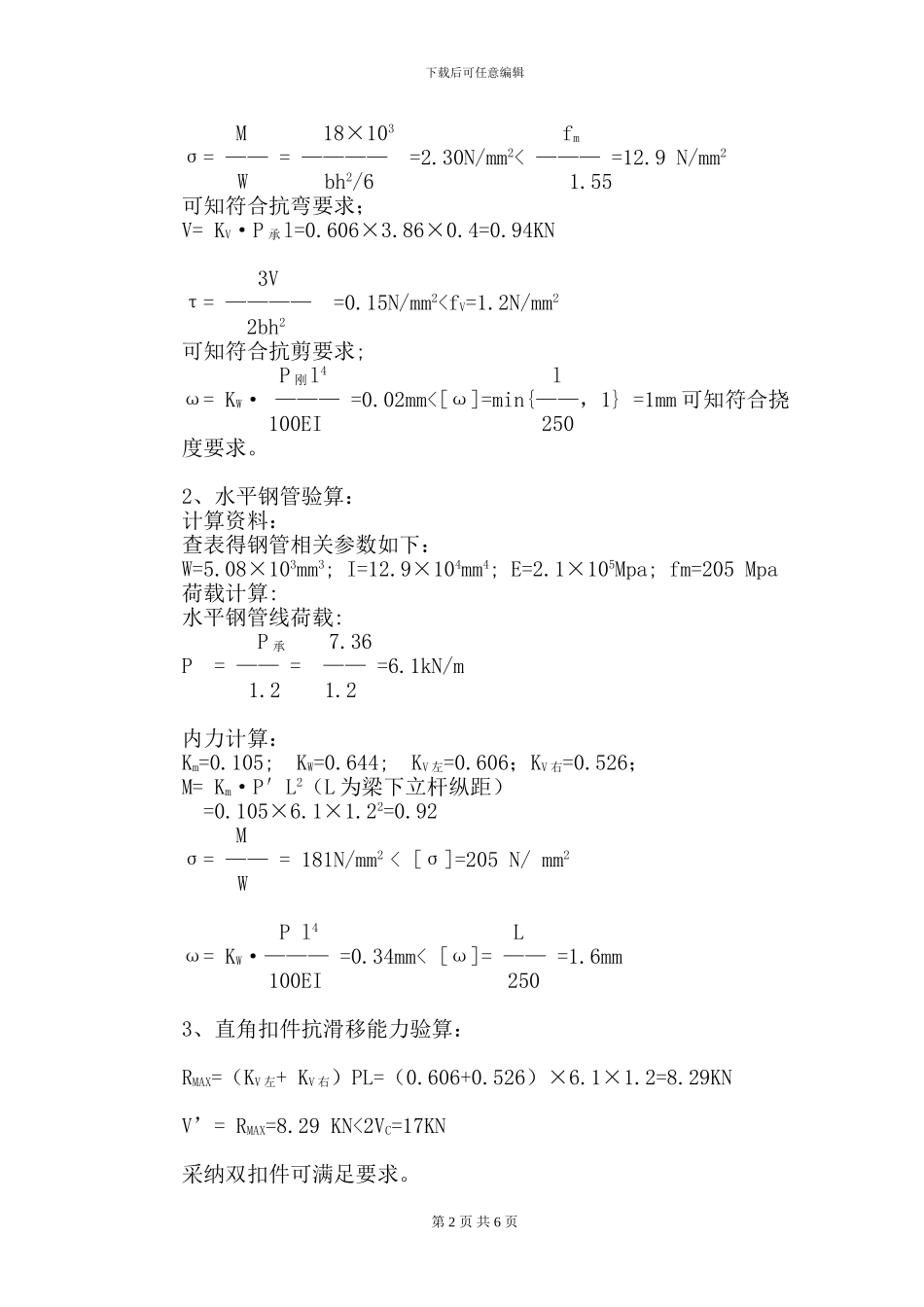

二、荷载计算1、模板计算荷载:⑴、恒载标准值:模板、及钢管:0
50KN/m2所以,恒载标准值 g=0
50KN/m2;⑵、活载标准值:堆放材料荷载: 0
5KN/ m2所以,活载标准值 qk=0
5 KN/ m2⑶、荷载承载力设计值 P 承=1
06KN/ m2荷载(刚度)设计值 P 刚=1
2 gk=0
36 KN/ m2取每米板宽计算:P 承=1
