精 品文档1【精品 word 文档、可以自由编辑
】1、施工流程1

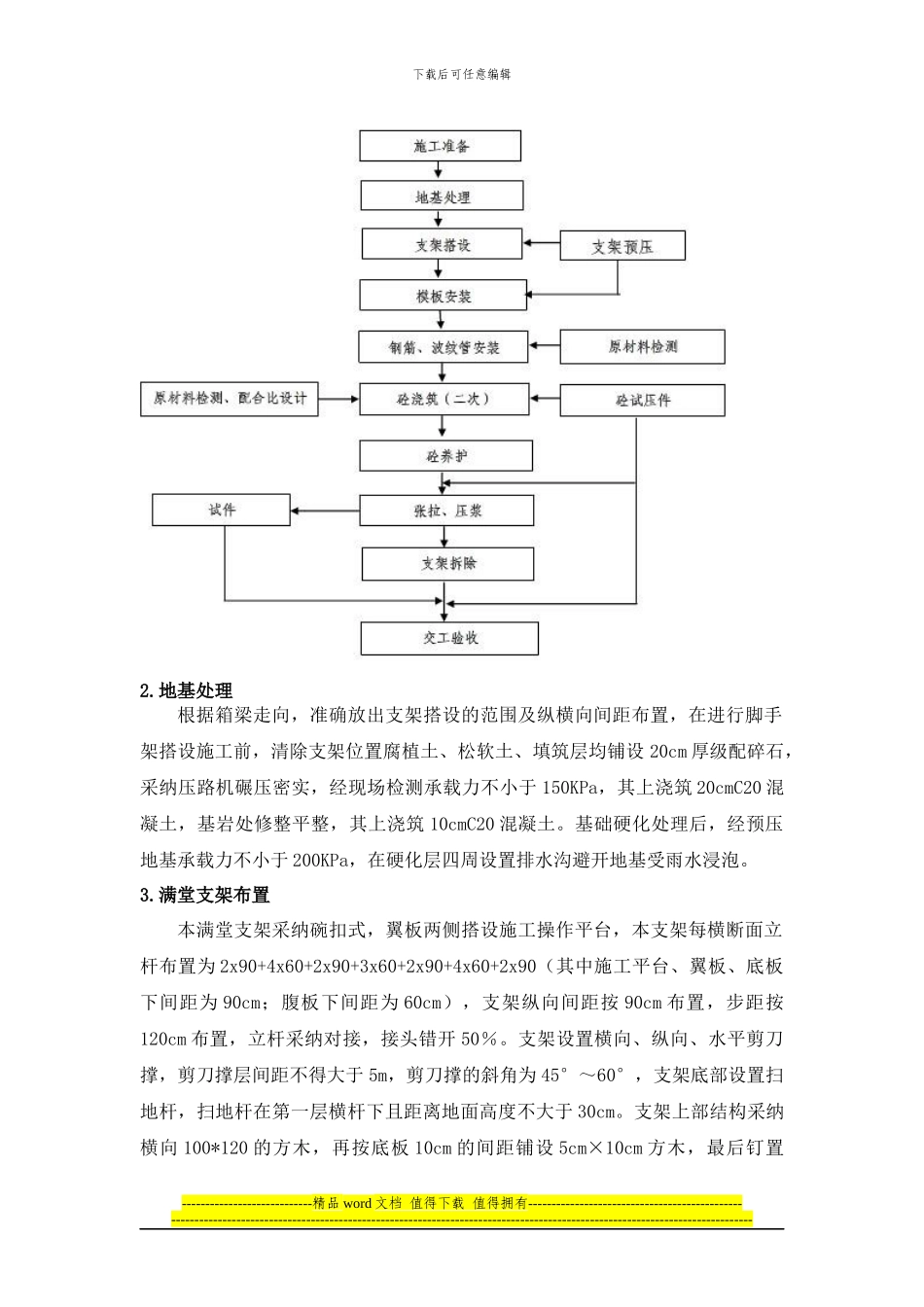

施工工艺图 箱梁施工工艺框图----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑2
地基处理根据箱梁走向,准确放出支架搭设的范围及纵横向间距布置,在进行脚手架搭设施工前,清除支架位置腐植土、松软土、填筑层均铺设 20cm 厚级配碎石,采纳压路机碾压密实,经现场检测承载力不小于 150KPa,其上浇筑 20cmC20 混凝土,基岩处修整平整,其上浇筑 10cmC20 混凝土
基础硬化处理后,经预压地基承载力不小于 200KPa,在硬化层四周设置排水沟避开地基受雨水浸泡
满堂支架布置本满堂支架采纳碗扣式,翼板两侧搭设施工操作平台,本支架每横断面立杆布置为 2x90+4x60+2x90+3x60+2x90+4x60+2x90(其中施工平台、翼板、底板下间距为 90cm;腹板下间距为 60cm),支架纵向间距按 90cm 布置,步距按120cm 布置,立杆采纳对接,接头错开 50%
支架设置横向、纵向、水平剪刀撑,剪刀撑层间距不得大于 5m,剪刀撑的斜角为 45°~60°,支架底部设置扫地杆,扫地杆在第一层横杆下且距离地面高度不大于 30cm
支架上部结构采纳横向 100*120 的方木,再按底板 10cm 的间距铺设 5cm×10cm 方木,最
