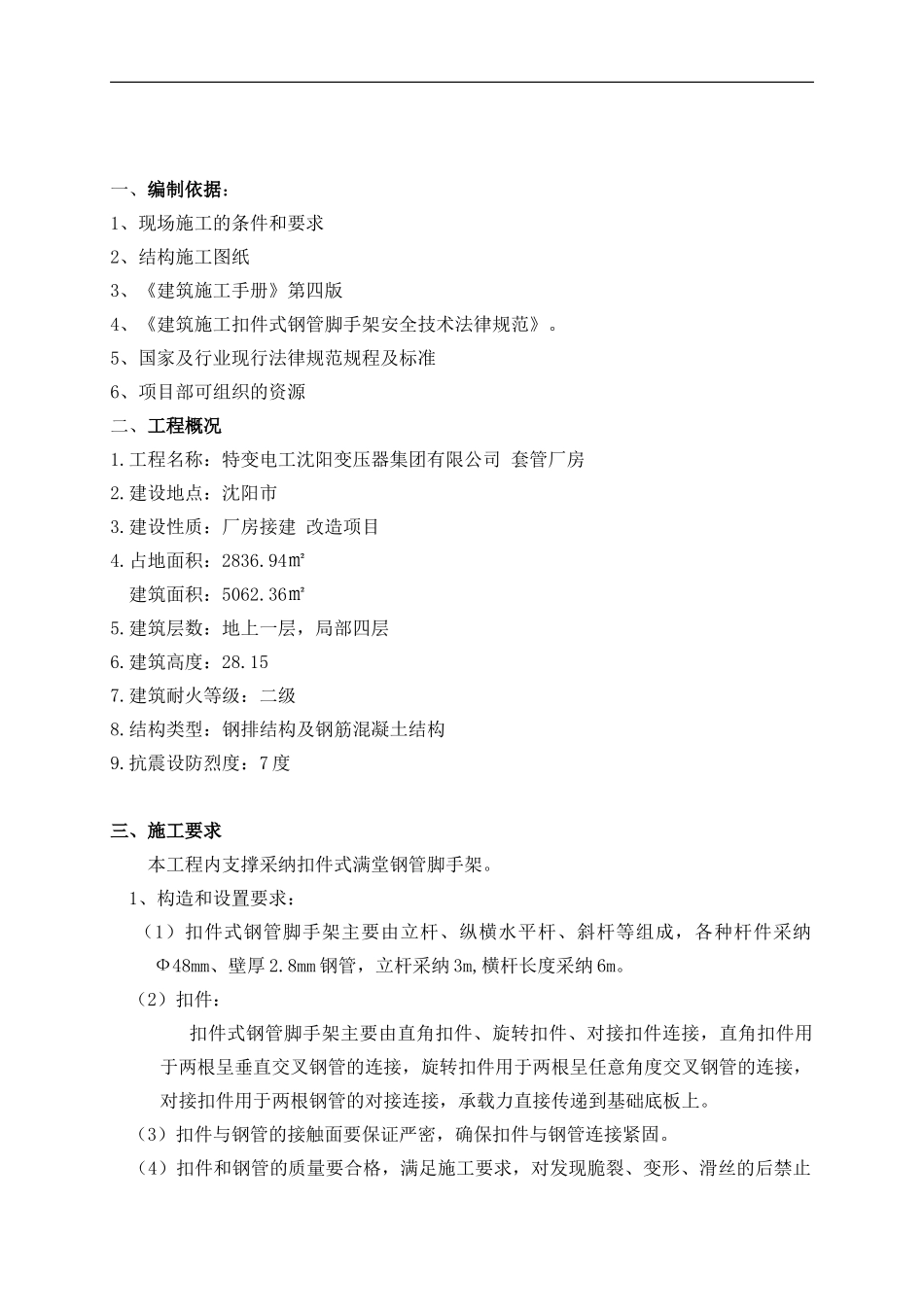

一、编制依据:1、现场施工的条件和要求2、结构施工图纸3、《建筑施工手册》第四版4、《建筑施工扣件式钢管脚手架安全技术法律规范》。5、国家及行业现行法律规范规程及标准6、项目部可组织的资源二、工程概况1.工程名称:特变电工沈阳变压器集团有限公司 套管厂房2.建设地点:沈阳市3.建设性质:厂房接建 改造项目4.占地面积:2836.94㎡ 建筑面积:5062.36㎡5.建筑层数:地上一层,局部四层6.建筑高度:28.157.建筑耐火等级:二级8.结构类型:钢排结构及钢筋混凝土结构9.抗震设防烈度:7 度三、施工要求本工程内支撑采纳扣件式满堂钢管脚手架。1、构造和设置要求:(1)扣件式钢管脚手架主要由立杆、纵横水平杆、斜杆等组成,各种杆件采纳Ф48mm、壁厚 2.8mm 钢管,立杆采纳 3m,横杆长度采纳 6m。(2)扣件: 扣件式钢管脚手架主要由直角扣件、旋转扣件、对接扣件连接,直角扣件用于两根呈垂直交叉钢管的连接,旋转扣件用于两根呈任意角度交叉钢管的连接,对接扣件用于两根钢管的对接连接,承载力直接传递到基础底板上。(3)扣件与钢管的接触面要保证严密,确保扣件与钢管连接紧固。 (4)扣件和钢管的质量要合格,满足施工要求,对发现脆裂、变形、滑丝的后禁止下载后可任意编辑使用。2、施工工艺根据结构受力分析,脚手架立杆纵横距为 0.9~1.2m,步距 1.7~1.8m,框梁下立杆纵距为 0.45~0.5m。纵横方向每隔 5m 布设一道剪刀撑,并与水平杆连接牢固。施工流程:① 树立杆→②摆放扫地杆,并与立杆连接→③纵横向水平横杆,并与相应立杆连接(加设斜撑杆)→⑤ 搭接第二步纵横向水平横杆→⑦搭设剪刀撑3、脚手架的拆除(1)拆除前应报审批准,进行必要的安全技术交底后方可开始工作。拆除时,周围设围栏或警戒标识,划出工作禁区禁止非拆卸人员进入,并设专人看管。(2)拆除顺序应从上而下,一步一清,不允许上下同时作业,本着先搭后拆,按层次由上而下进行,脚手架逐层拆除。 (3)拆下来的架料、扣件要分类堆放,进行保养,检修。 4、脚手架的安全防范措施:。(1)作业中,禁止随意拆除脚手架的构架杆件、整体性构建、连接紧固件。却因操作要求需要临时拆除时,必须经主管人员同意,实行相应弥补措施,并在作业完毕后及时予以恢复。(2)人在架设作业时,应注意自我安全保护和他人的安全,避开发生碰撞、闪失和落物,严禁在架杆上等不安全处休息。(3)每班工人上架工作时,应现行检查有无影响安全作业的问题,在排除和能解...
