下载后可任意编辑满洲里市新区景观工程 土方开挖工程施工方案广西五鸿建设集团满洲里新区景观工程一、 编制依据----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑该施工方案编制的主要依据:招投标文件、设计图纸、本工程施工组织设计;建设部现行法律规范、规程及满洲里市有关规程
主要法律规范、规程如下:建质《2024(82 号)》建筑工程预防坍塌事故若干规定《建筑边坡工程技术法律规范》GB50330-2024《建筑与市政降水工程技术法律规范》(JGJ/T111-98)《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)《建筑施工安全检查标准》(JGJ59-99)《建筑施工手册》(第四版)2024 年《建筑工程施工质量验收统一标准》GB50300-2001《建筑机械使用安全技术规程》JGJ33-2001《岩土工程手册》建筑工业出版社 1995 年二、土方开挖方案土方开挖工作务必保证后续工序的正常展开,不得延误工期

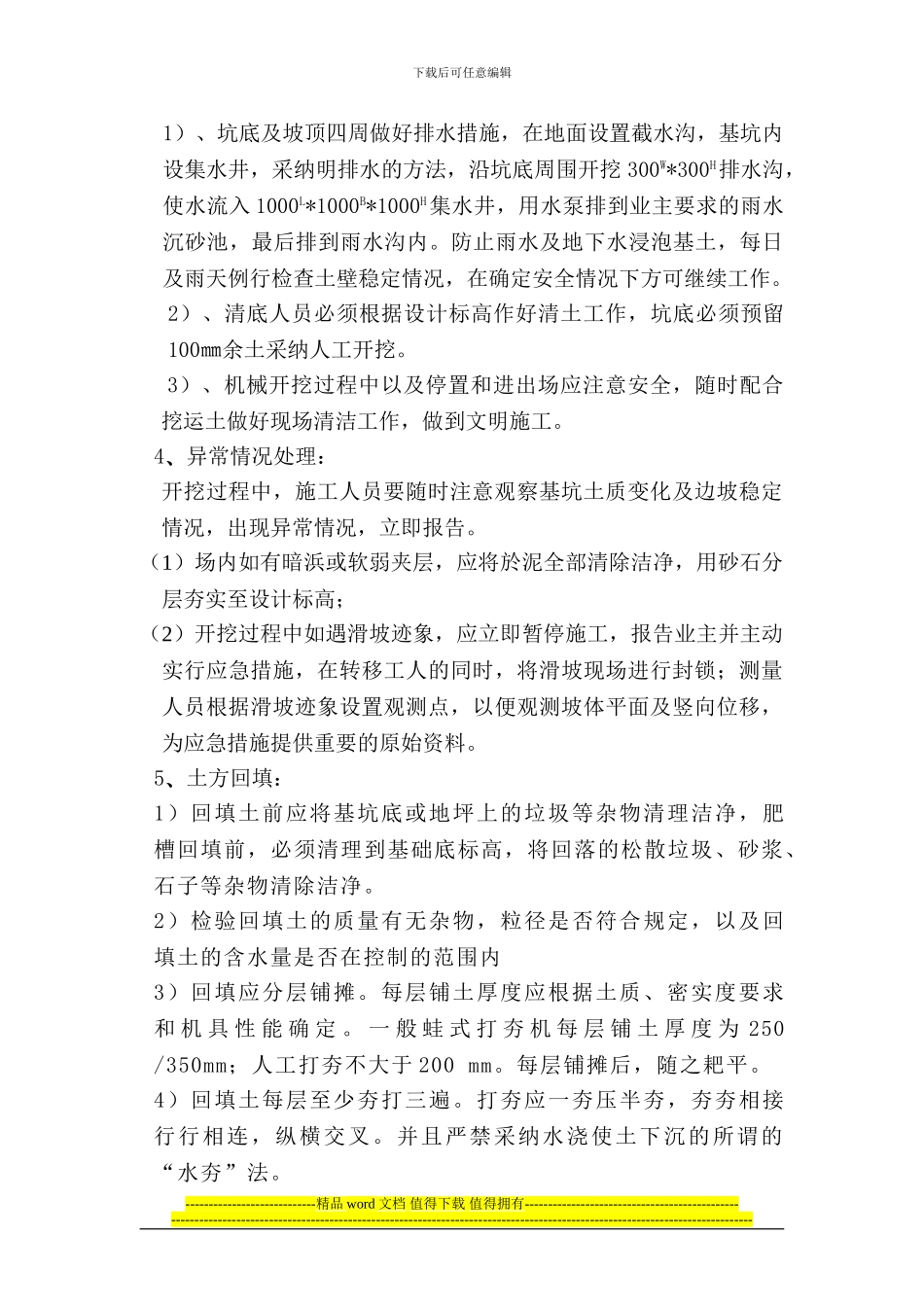

每个施工区的流水作业作如下图:1、开挖边线确定:首先,测量人员根据业主提供的控制点,定出本工程基坑轴线;然后按基底混凝土垫层外边线每边加工作面 1000㎜定出基坑开挖下口线,再按 1:0
5 放坡开挖基槽2、开挖方法:1 ) 、 机 械 挖 土 , 随 挖 土 随 修 整 边 坡
在 开 挖 至 距 离 坑 底300mm 以内时,测量人员抄出 300 mm 水平
