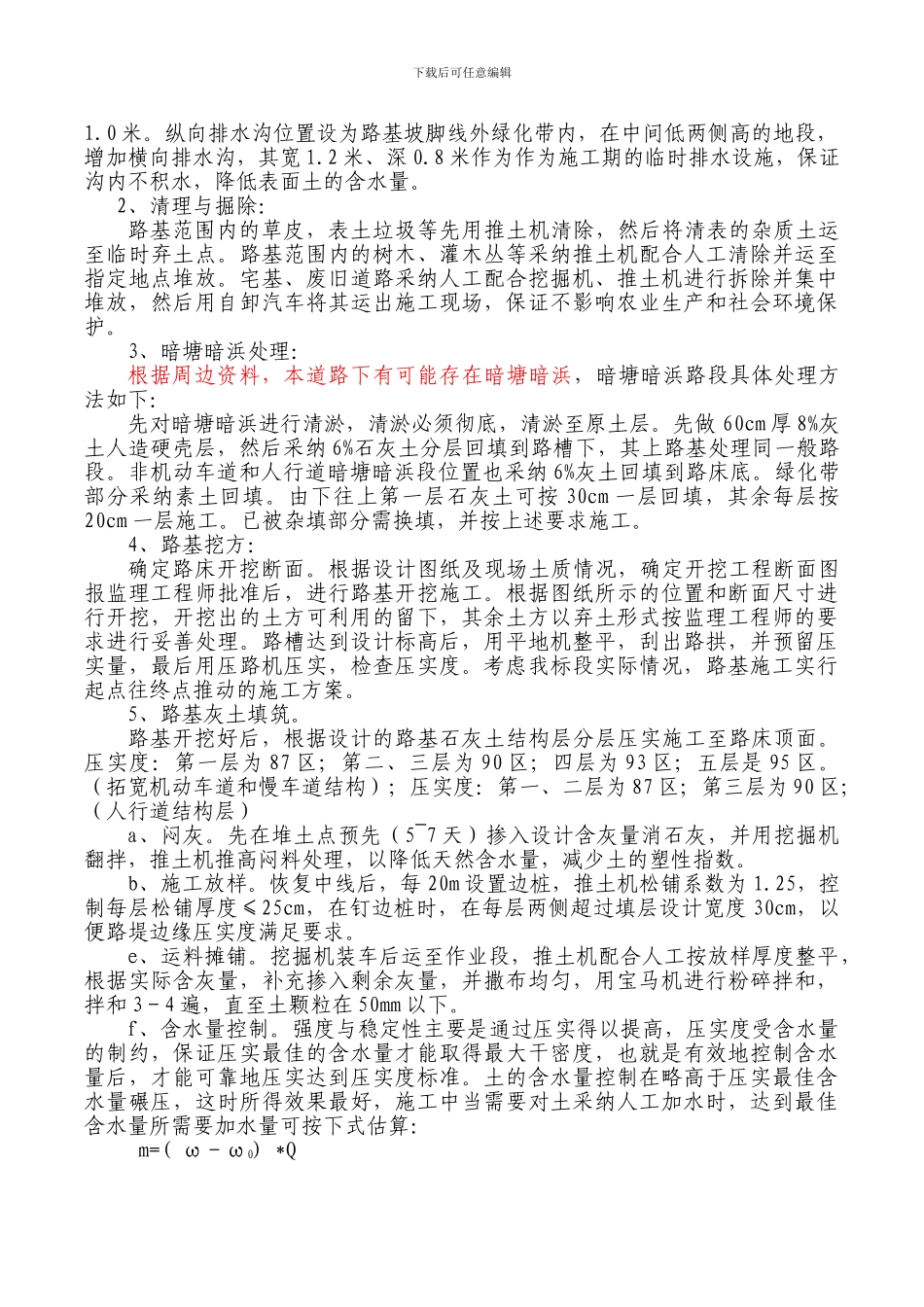

下载后可任意编辑华杨路(优比路-迎宾路)改造工程编制: 审核: 审批: 昆山裕腾市政工程有限公司2024 年 3 月一、工程概况华杨路(优比路-迎宾路)改造工程位于周市镇华杨路(迎宾路-鑫茂路),下载后可任意编辑由昆山市周市镇建设管理所投资建设,工期 300 日历天,计划于 2024 年 3 月 10日开工,包括道路基层、人行道、雨污水管、桥梁、路灯等。本工程为道路改建工程,北至迎宾路交叉口,南到优比路,全长 1640m。华杨路现状为白色砼路面,分为单幅道路断面和三幅路断面,为双向四车道。改建后道路为黑色沥青砼路面,为三幅路断面,为双向六车道。现有的各类管道中,除高压线杆和少量燃气、给水管保留外,其余管线均考虑迁移。主要内容包括桥梁工程(人行桥)、机动车道、非机动车道、人行道和雨污水管道。道路标准红线宽度 50m,其中机动车道宽度为 23m,采纳沥青砼路面,两侧机动车道宽各为 3.5m,两侧人行道宽度各为 4.0m,机非分隔带宽度为 2.5m。本工程为改建工程,除现有道路外,两侧主要为绿化带。工程范围:本工程设计起点为优比路交叉口中心,桩号 K0+000;工程设计终点为迎宾路交叉口以北,桩号 K1+640,设计全长1640m。中间与多条河道交叉,现有桥梁已建完成,考虑在箱涵两侧增加人行轻型钢桥。华杨路现状为已建砼道路、和优比路、迎宾路、长兴路等道路交叉,道路两边有建管所等服务性机构以及少量厂房出入口。道路改造时需要对沿线的交叉口做相应调整。本次设计的机动车道和非机动车道,采纳沥青砼路面,机动车道宽度为 23m,非机动车道宽度为 3.5m,机动车道和非机动车道中间有2.5m 宽机动非分隔带。(1)、城市次干路 2 级(2)、设计时速:40km/h(3)、道路荷载等级:BZZ-100(4)、设计年限:15 年(5)、高程系统:黄海高程系统(6)、坐标系统:昆山城市坐标系(7)、抗震设防烈度:7 度;设计基本地震加速度:0.1g二、施工方案1、准备工作:a、测量工作是施工中最基本的重要环节。首先必须验证施工测量与设计相符合,进场后首先对水准点与导线点进行复测,待满足要求后再恢复中线,对原地面标高全线复测并绘制横断图,作为今后的工程计量依据。测量后对线路的坡脚位置(考虑富余宽度)用石灰撒出白线,使路基施工范围一目了然。b、路基施工前,开挖两侧纵向排水沟。排水沟的尺寸底宽 1.0 米,深约下载后可任意编辑1.0 米。纵向排水沟位置设为路基坡脚线外绿化带内,在中间低两侧高的地段...
