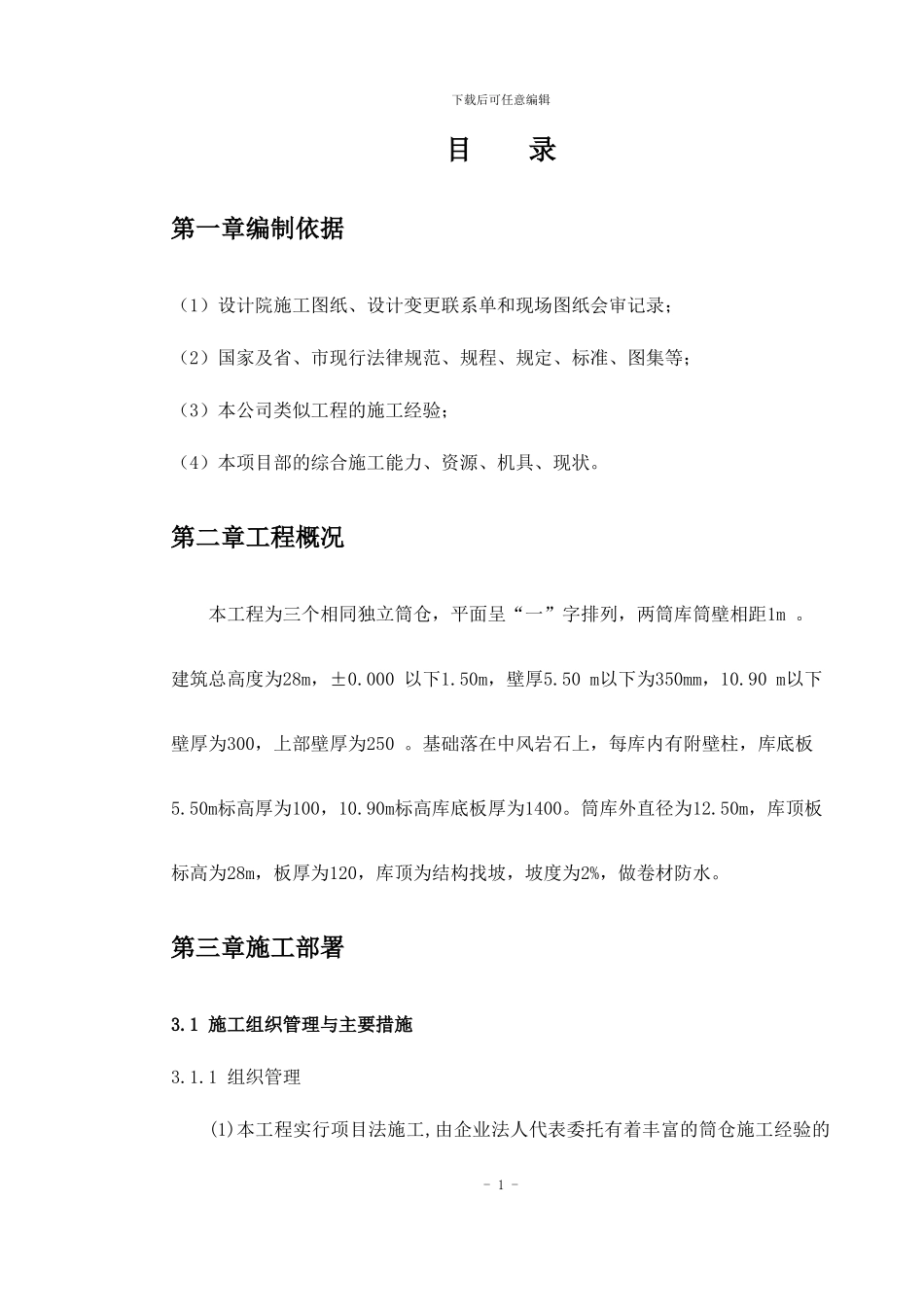

下载后可任意编辑目 录第一章编制依据(1)设计院施工图纸、设计变更联系单和现场图纸会审记录;(2)国家及省、市现行法律规范、规程、规定、标准、图集等;(3)本公司类似工程的施工经验;(4)本项目部的综合施工能力、资源、机具、现状
第二章工程概况本工程为三个相同独立筒仓,平面呈“一”字排列,两筒库筒壁相距1m
建筑总高度为28m,±0
000 以下1
50m,壁厚5
50 m以下为350mm,10
90 m以下壁厚为300,上部壁厚为250
基础落在中风岩石上,每库内有附壁柱,库底板5
50m标高厚为100,10
90m标高库底板厚为1400
筒库外直径为12
50m,库顶板标高为28m,板厚为120,库顶为结构找坡,坡度为2%,做卷材防水
第三章施工部署3
1 施工组织管理与主要措施3

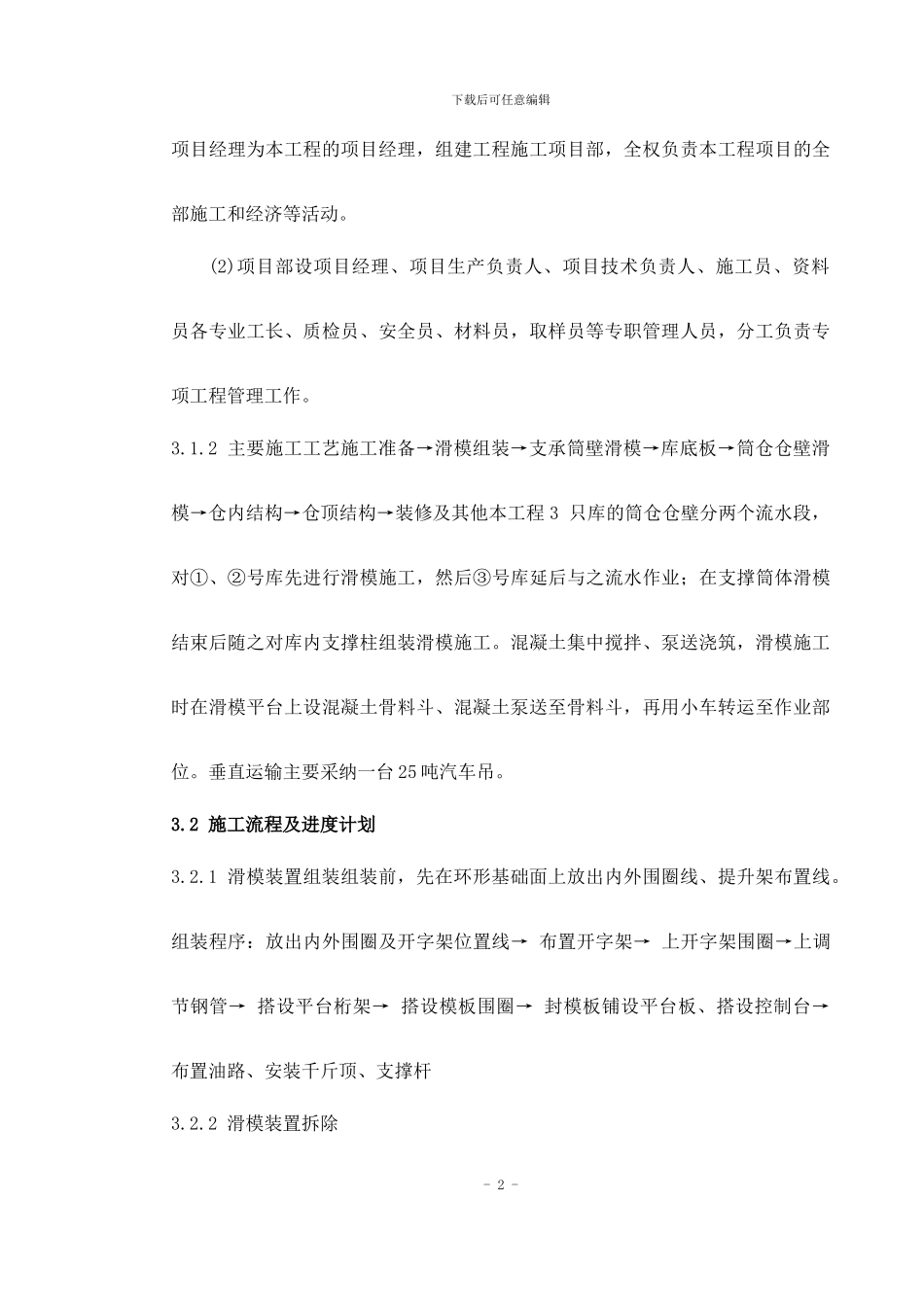

1 组织管理(1)本工程实行项目法施工,由企业法人代表委托有着丰富的筒仓施工经验的- 1 -下载后可任意编辑项目经理为本工程的项目经理,组建工程施工项目部,全权负责本工程项目的全部施工和经济等活动
(2)项目部设项目经理、项目生产负责人、项目技术负责人、施工员、资料员各专业工长、质检员、安全员、材料员,取样员等专职管理人员,分工负责专项工程管理工作
2 主要施工工艺施工准备→滑模组装→支承筒壁滑模→库底板→筒仓仓壁滑模→仓内结构→仓顶结构→装修及其他本工程 3 只库的筒仓仓壁分两个流水段,对①、②号库先进行滑模施工,然后③号库延后与之流水作业;在支撑筒体滑模结束后随之对库内支撑柱组装滑模施工
混凝土集中搅拌、泵送浇筑,滑模施工时在滑模平台上设混凝土骨料斗、混凝土泵送至骨料斗,再用小车转运至作业部位
垂直运输主要采纳一台 25 吨汽车吊
2 施工流程及进度计划3
1 滑模装置组装组装前,先在环形基础面上放出内外围圈线、提升架布置线
组装程序:放出内外围圈及开字架位置线→
