烟囱滑模施工技术方案1 施工技能计划1

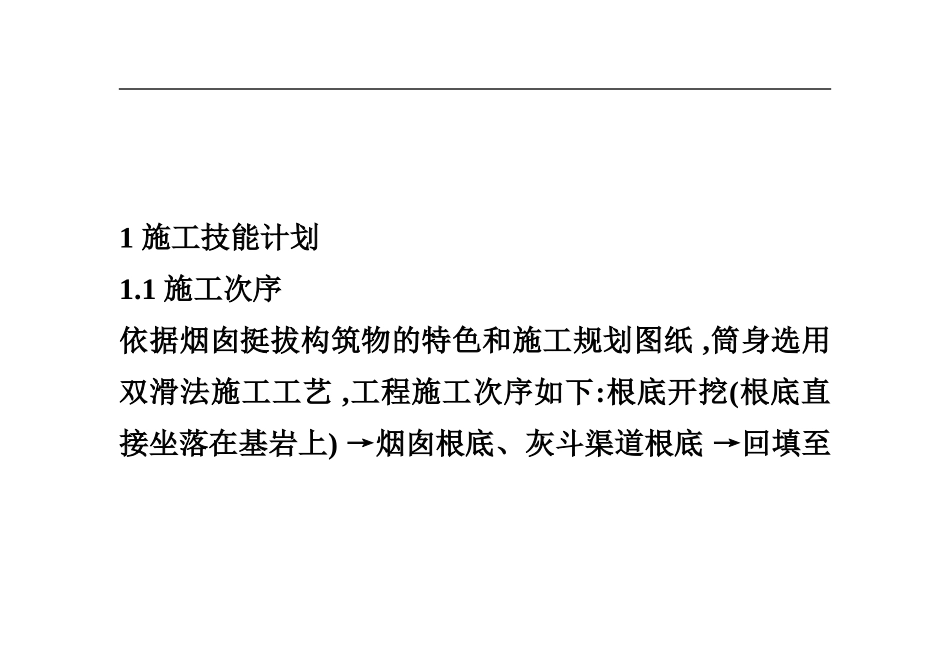

1 施工次序依据烟囱挺拔构筑物的特色和施工规划图纸 ,筒身选用双滑法施工工艺 ,工程施工次序如下:根底开挖(根底直接坐落在基岩上) →烟囱根底、灰斗渠道根底 →回填至下载后可任意编辑零米地坪→筒身首节砼( +0
2 +~ +0
8m) →滑模渠道组装 →筒身滑模施工至顶 →二层信号渠道设备 →涂刷航标漆 →滑模渠道撤除
2 筒身滑模施工工艺流程烟囱筒身双滑施工选用无井架液压滑模施工 ,其滑模设备由操作渠道体系、液压晋升体系、模板体系、笔直烟囱拆除 http:// http://www
com运送体系组成 ,(如右附图)滑模施工工艺流程如下:钢筋绑扎、设备支承爬杆 →设备隔热层 →浇筑筒身砼 →松导索 →滑升 →收紧导索 →丈量观测 →调径、模板收分、抽拔
如此循环到顶工作
2 筒身施工质量操控2
1 钢筋施工下载后可任意编辑筒壁钢筋施工有必要严厉依照规划图纸和施工标准进行 ,钢筋的标准、数量、间隔和保护层要严厉操控
内衬陶粒砼配筋制造成钢筋网片 ,交叉点处点焊结实 ,钢筋网片高度约一个滑升高度
施工中应注意以下几点: ① 筒身竖筋标准、数量、水平筋标准、间隔改变的高程点; ② 钢筋接头的搭接长度和接头应按 25 %错开; ③烟囱拆除 http:// http://www
com避开竖向钢筋因滑升时晃动而导致钢筋与末硬化砼脱离; ④ 避雷针引下线的焊接质量; ⑤ 严厉操控好筒身砼保护层厚度
2 筒身砼和内衬砼施工为确保施工安全和工程质量 ,出模的砼应不坍落、不拉裂 ,当砼的出模强度在 0
5Mpa 时 ,砼不会呈现坍下载后可任意编辑落或拉裂表象
但当砼出模强度在 0
3Mpa 时 ,尽管砼不塌不粘 ,但外表不行美丽
烟囱筒壁滑模施工时正值粤北区域冬天 ,白日气温约为 12 ℃~18 ℃,夜
