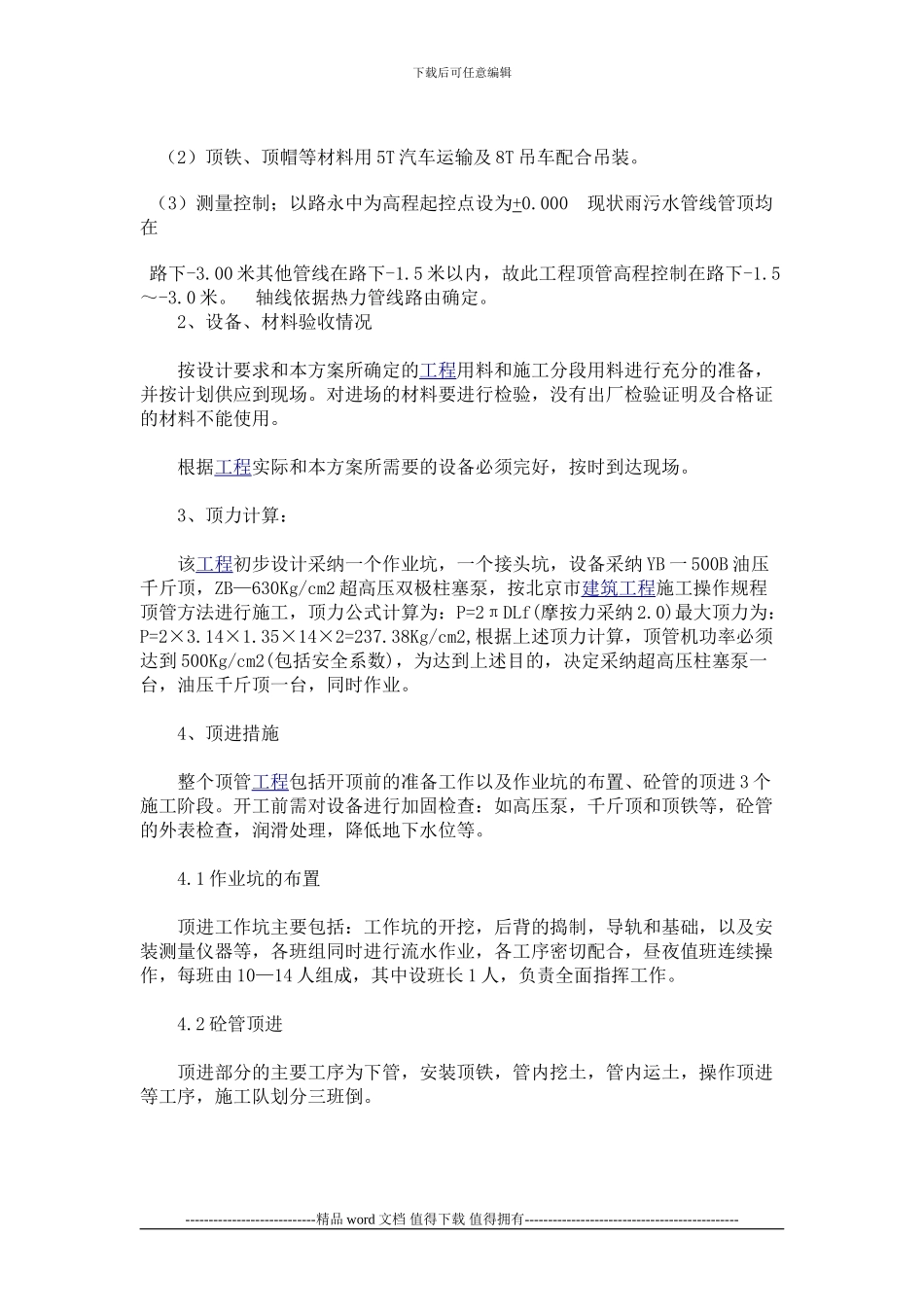

】热力套管顶管施工方案 热力管线穿越经一南路、经二南路及纬五路,无法开槽施工,采纳顶管的方法进行管线穿越
道路宽约道 20 米,顶管长度 30 米
管材采纳管径分别为 1
1m 和 1
3m 的重型钢筋混凝土管
1、 准备工作 (1) 按设计图纸提供的总平面图间距和现场测量,分别挖二处作业坑和二处接头坑,作业坑除安装必要的设备外,还需配备 1 台 16T 吊车,做为吊装设备及取土垂直运输用
鉴于地形条件,作业坑周围可用钢围栏Φ108×4
5L=59m,帆布封挡 20m2,以防伤人
----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑 (2)顶铁、顶帽等材料用 5T 汽车运输及 8T 吊车配合吊装
(3)测量控制;以路永中为高程起控点设为+0
000 现状雨污水管线管顶均在路下-3
00 米其他管线在路下-1
5 米以内,故此工程顶管高程控制在路下-1
轴线依据热力管线路由确定
2、设备、材料验收情况 按设计要求和本方案所确定的工程用料和施工分段用料进行充分的准备,并按计划供应到现场
对进场的材料要进行检验,没有出厂检验证明及合格证的材料不能使用
根据工程实际和本方案所需要的设备必须完好,按时到达现场
3、顶力计算: 该工程初步设计采纳一个作业坑,一个接头坑,设备采纳 YB 一 500B 油压千斤顶,ZB—630Kg/cm2 超高压双极柱塞泵,按北京市建筑 工程 施工操作规程顶管方法进行施工,顶力公式计算为:P=2πDLf(摩按力采纳 2
0)最大顶力为:P=2×3
